地铁工程竖井锁口圈钢筋绑扎技术交底

2023-04-17 0 392
ceomax-pro主题已启用,当前站点还没有验证正版主题授权,暂不可使用 前往授权激活 获取正版授权

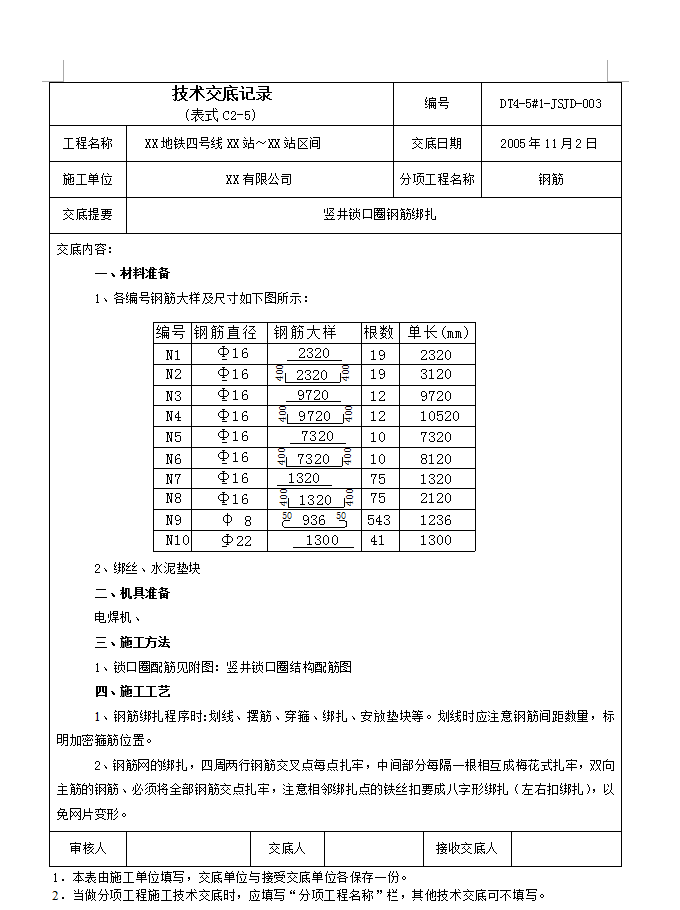

施工工艺:1、钢筋绑扎程序时:划线、摆筋、穿箍、绑扎、安放垫块等。划线时应注意钢筋间距数量,标明加密箍筋位置。2、钢筋网的绑扎,四周两行钢筋交叉点每点扎牢,中间部分每隔一根相互成梅花式扎牢,双向主筋的钢筋、必须将全部钢筋交点扎牢,注意相邻绑扎点的铁丝扣要成八字形绑扎(左右扣绑扎),以免网片变形。3、在上下层钢筋网下面应该设钢筋撑脚或马��,以保证上下层之间的距离和钢筋位置的正确。4、钢筋有180°弯钩的向上,不要倒向一边;但双层钢筋网的上层钢筋弯钩应向下放置。
