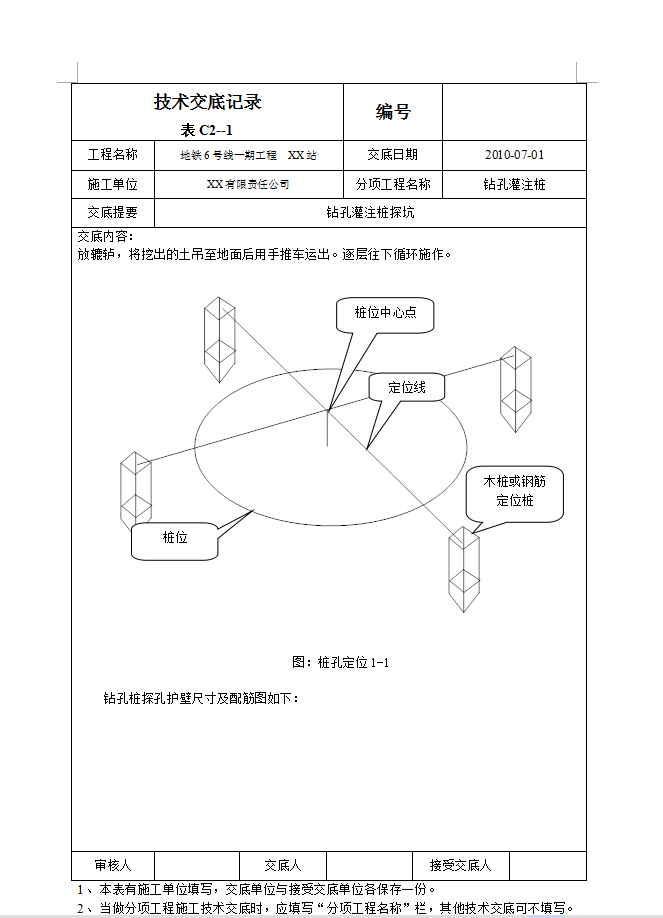

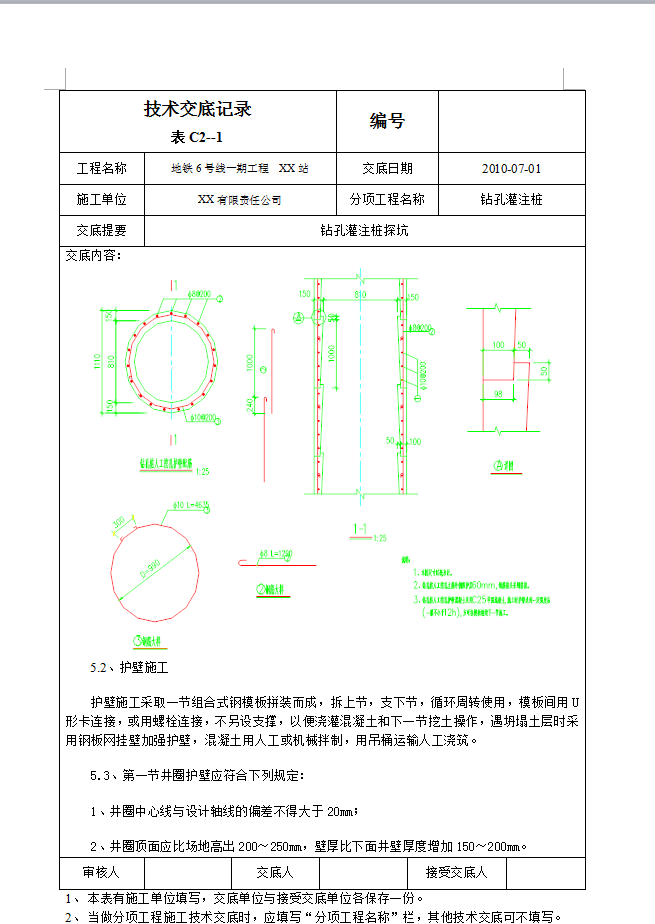

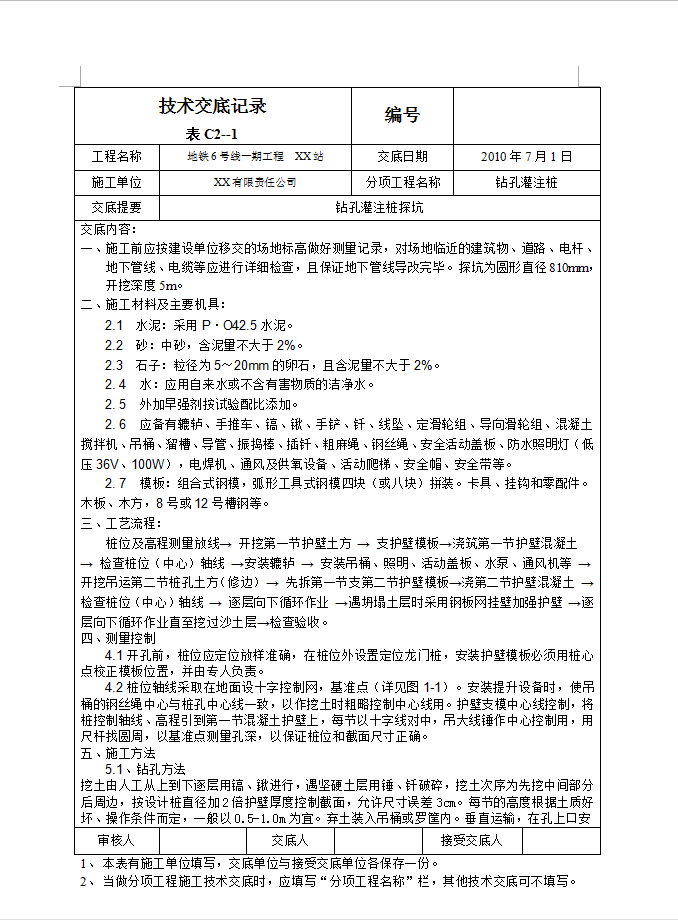

工艺流程:桩位及高程测量放线→ 开挖第一节护壁土方 → 支护壁模板→浇筑第一节护壁混凝土 → 检查桩位(中心)轴线 →安装辘轳 → 安装吊桶、照明、活动盖板、水泵、通风机等 →开挖吊运第二节桩孔土方(修边) → 先拆第一节支第二节护壁模板→浇第二节护壁混凝土 → 检查桩位(中心)轴线 → 逐层向下循环作业 →遇坍塌土层时采用钢板网挂壁加强护壁 →逐层向下循环作业直至挖过沙土层→检查验收。
