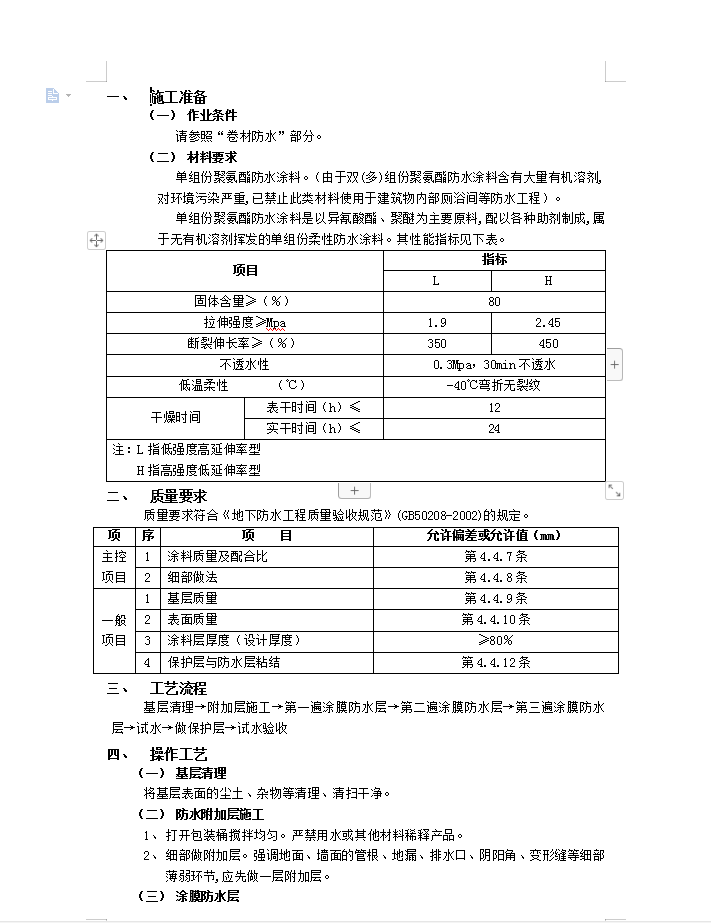

工艺流程
基层清理→附加层施工→第一遍涂膜防水层→第二遍涂膜防水层→第三遍涂膜防水层→试水→做保护层→试水验收
涂膜防水层
第一遍涂层:将已搅拌好的聚氨酯涂膜防水材料用塑料或橡胶刮板均匀涂刮在巳涂好底胶的基层表面,每m2涂量为1.5kg,厚度为1.3~1.5mm,不要漏刮鼓泡,24h后。刮第二遍。
第二遍涂层:在已经固化的涂层上采用与第一道垂直的方向均匀涂刮在涂层表面,涂刮量略少于第一遍,每m2为1kg,厚度为0.7~1.Omm;也可分四次涂刮,每次刮量为每平方米0.6kg,也可采用喷涂方法,但要掌握好厚度与均匀度。
如工程较大时,应编制该分项工程的施工组织设计。
