乡村建设室内排水管道安装技术交底 11P
最近更新 2023年04月17日
资源编号 491678

#最新
乡村建设室内排水管道安装技术交底 11P

2023-04-17 给排水验收资料 0 891
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 1积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员
详情介绍

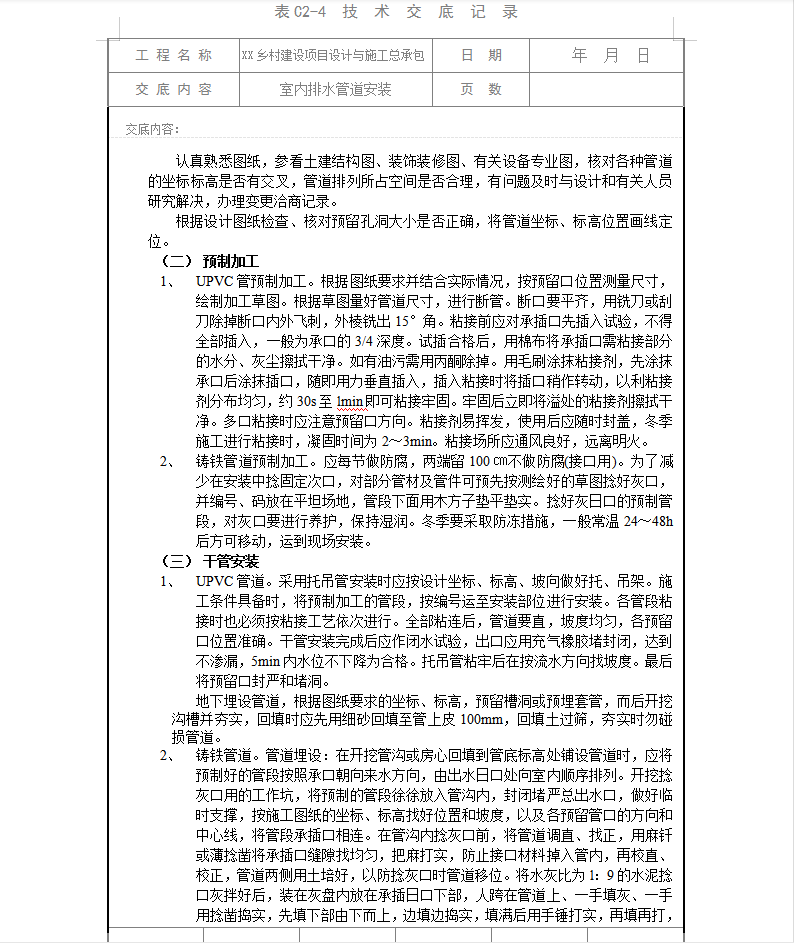

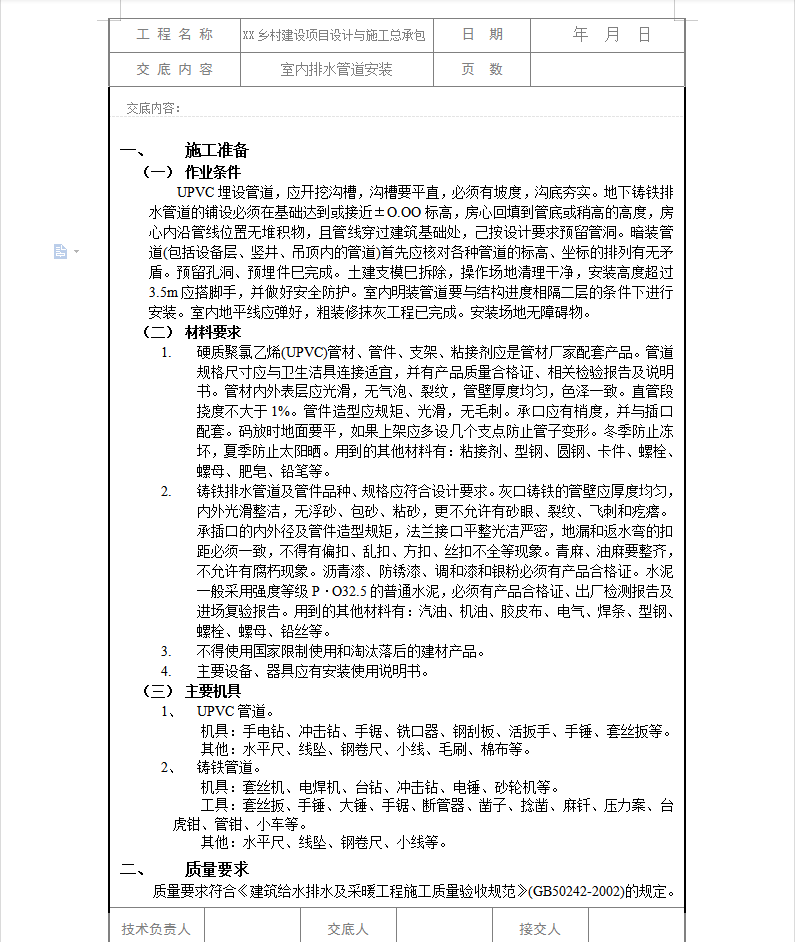

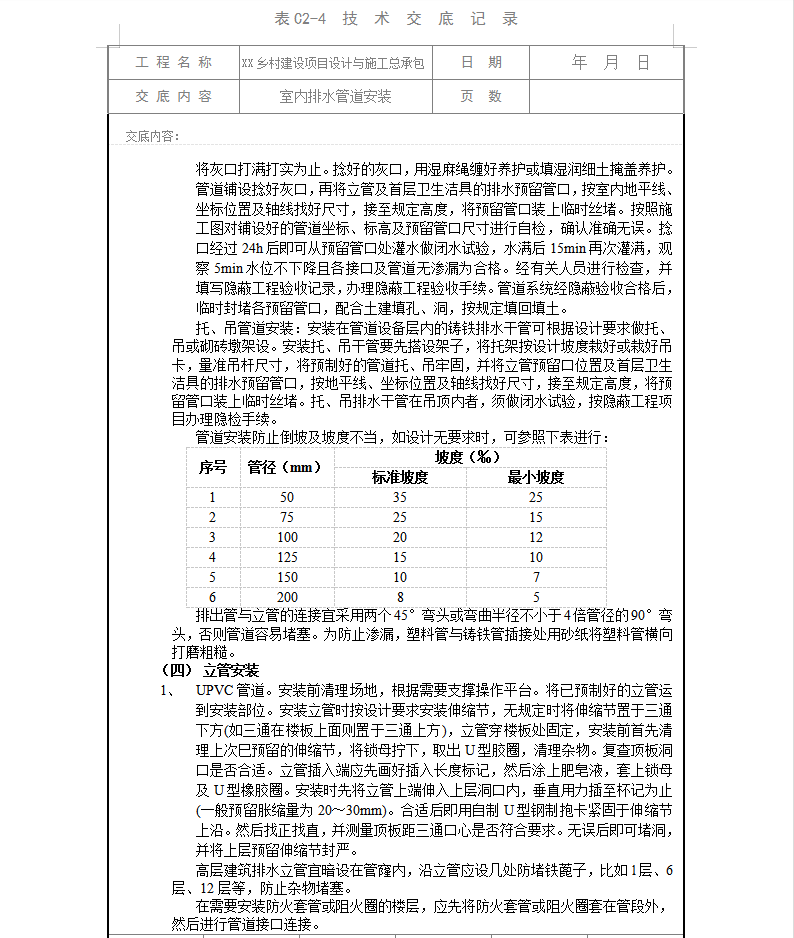

预制加工
1、UPVC管预制加工。根据图纸要求并结合实际情况,按预留口位置测量尺寸,绘制加工草图。根据草图量好管道尺寸,进行断管。断口要平齐,用铣刀或刮刀除掉断口内外飞刺,外棱铣出15°角。粘接前应对承插口先插入试验,不得全部插入,一般为承口的3/4深度。试插合格后,用棉布将承插口需粘接部分的水分、灰尘擦拭干净。如有油污需用丙酮除掉。用毛刷涂抹粘接剂,先涂抹承口后涂抹插口,随即用力垂直插入,插入粘接时将插口稍作转动,以利粘接剂分布均匀,约30s至lmin即可粘接牢固。牢固后立即将溢处的粘接剂擦拭干净。多口粘接时应注意预留口方向。粘接剂易挥发,使用后应随时封盖,冬季施工进行粘接时,凝固时间为2~3min。粘接场所应通风良好,远离明火。
2、铸铁管道预制加工。应每节做防腐,两端留100�M不做防腐(接口用)。为了减少在安装中捻固定次口,对部分管材及管件可预先按测绘好的草图捻好灰口,并编号、码放在平坦场地,管段下面用木方子垫平垫实。捻好灰日口的预制管段,对灰口要进行养护,保持湿润。冬季要采取防冻措施,一般常温24~48h后方可移动,运到现场安装。

资源下载此资源下载价格为1积分,VIP 8折、终身VIP免费,请先
客服微信:18081414629

西南工程联盟 给排水验收资料 乡村建设室内排水管道安装技术交底 11P https://www.xngclm.com/491678.html

创始人贺轩的秘书助理

常见问题

相关文章

发表评论
暂无评论
官方客服团队

为您解决烦忧 - 24小时在线 专业服务
