双线全长40 850 m 。整体道床分布在地下隧道、高架桥、车站及加固路基等地段,单线全长共33 300 m , 混凝土总量约22 432 m3 , 钢筋总量约811 t 。

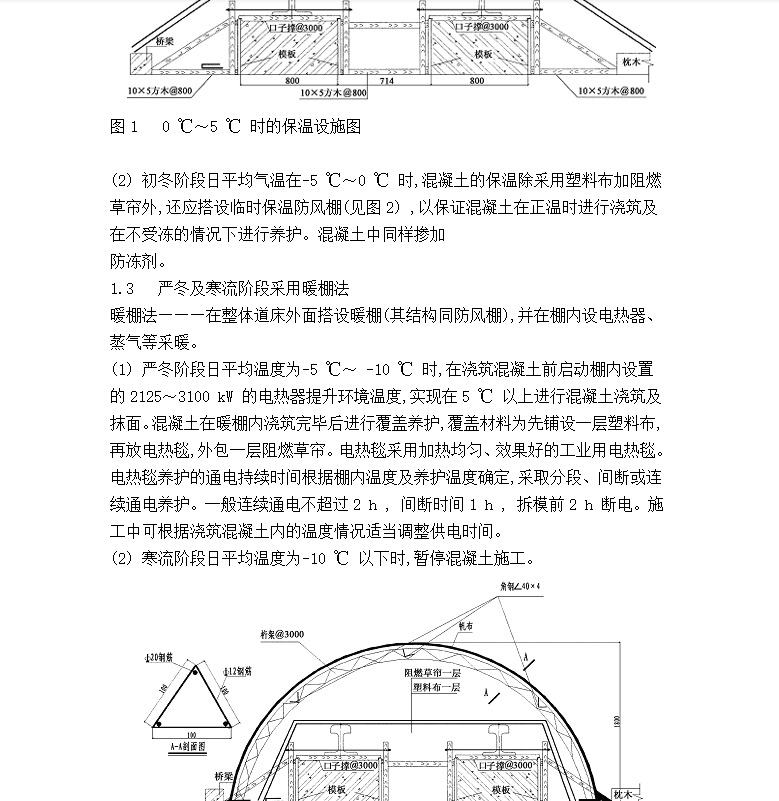

初冬阶段日平均气温在-5 ℃~0 ℃ 时,混凝土的保温除采用塑料布加阻燃草帘外,还应搭设临时保温防风棚 ,以保证混凝土在正温时进行浇筑及在不受冻的情况下进行养护。混凝土中同样掺加防冻剂。

暖棚法―――在整体道床外面搭设暖棚(其结构同防风棚),并在棚内设电热器、蒸气等采暖。
