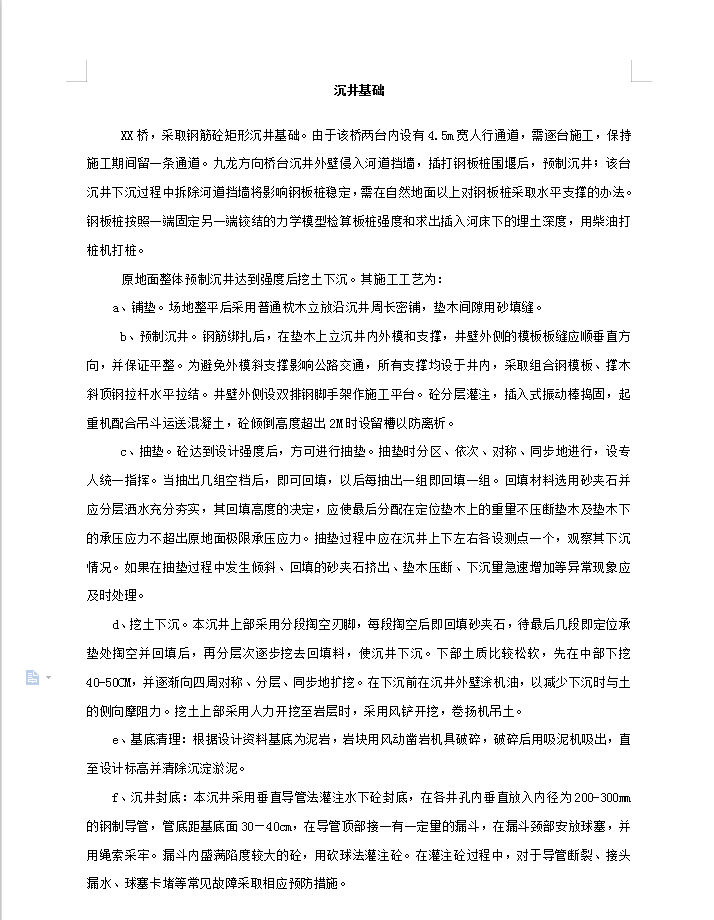

铺垫。场地整平后采用普通枕木立放沿沉井周长密铺,垫木间隙用砂填缝。
预制沉井。钢筋绑扎后,在垫木上立沉井内外模和支撑,井壁外侧的模板板缝应顺垂直方向,并保证平整。为避免外模斜支撑影响公路交通,所有支撑均设于井内,采取组合钢模板、撑木斜顶钢拉杆水平拉结。井壁外侧设双排钢脚手架作施工平台。砼分层灌注,插入式振动棒捣固,起重机配合吊斗运送混凝土,砼倾倒高度超出2M时设留槽以防离析。
