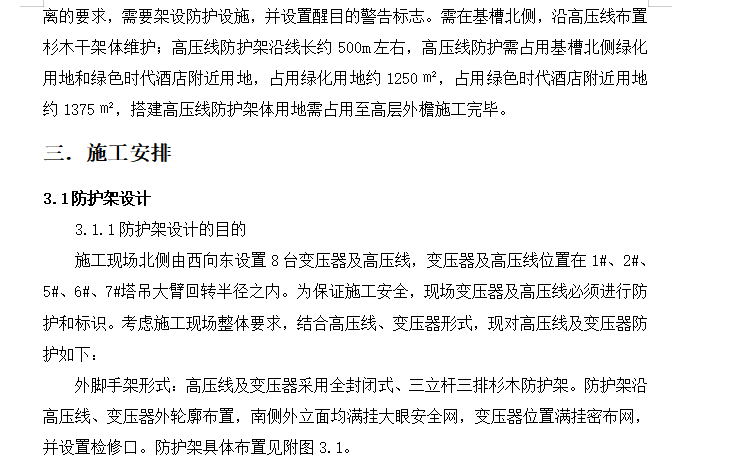

施工现场北侧由西向东设置8台变压器及高压线,变压器及高压线位置在1#、2#、5#、6#、7#塔吊大臂回转半径之内。为保证施工安全,现场变压器及高压线必须进行防护和标识。外脚手架形式:高压线及变压器采用全封闭式、三立杆三排杉木防护架。防护架沿高压线、变压器外轮廓布置,南侧外立面均满挂大眼安全网,变压器位置满挂密布网,并设置检修口。
