一、洒铺法沥青路面面层的施工
1.沥青表面处治
一般不提高强度,结构分析时厚度扣除1cm并入基层计算。
主要作用:抵抗行车磨耗和大气作用,增强防水性,提高平整度。
宜在干燥和较热季节施工并在雨季及日最高气温低于15℃前半个月结束,使表处通过开放交通压实成型。
材料规格及用量
通常为层铺法施工,分为:
单层式:洒布一次沥青,铺撒一次矿料,厚度1.0~2.0cm。
用作交通量300~500辆/昼夜道路面层和厚沥青路面防滑层。
双层式:洒布两次沥青,铺撒两次矿料,厚度2.0~2.5cm。
用作交通量500~1000辆/昼夜道路和损坏较轻沥青面层加固(或改善、恢复已老化面层)。
三层式:洒布三次沥青,铺撒三次矿料,厚度2.5~3.0cm。
一般作交通量1000~2000辆/昼夜道路面层。
矿料:最大粒径应与处治厚度相等,矿料最大粒径与最小粒径之比不宜大于2,符合粒径要求颗粒含量不宜小于80%。
沥青表处材料规格和用量

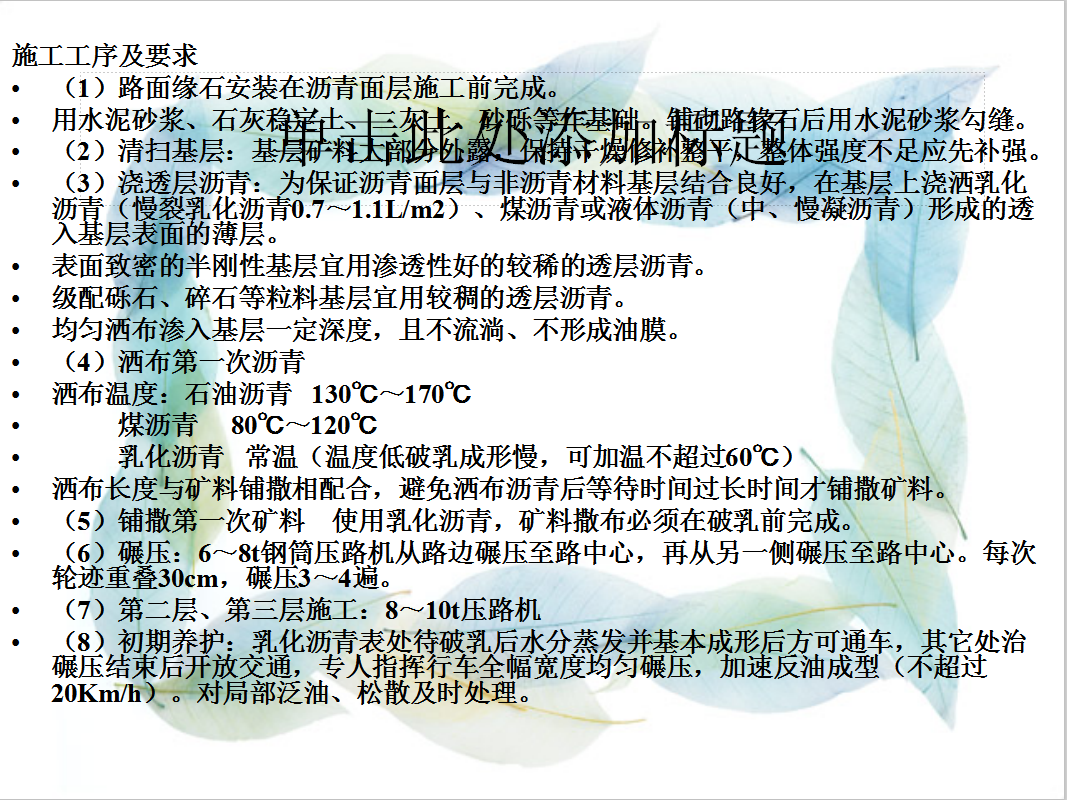

施工工序及要求
(1)路面缘石安装在沥青面层施工前完成。
用水泥砂浆、石灰稳定土、二灰土、砂砾等作基础。铺砌路缘石后用水泥砂浆勾缝。
(2)清扫基层:基层矿料大部分外露,保持干燥修补整平,整体强度不足应先补强。
(3)浇透层沥青:为保证沥青面层与非沥青材料基层结合良好,在基层上浇洒乳化沥青(慢裂乳化沥青0.7~1.1L/m2)、煤沥青或液体沥青(中、慢凝沥青)形成的透入基层表面的薄层。
表面致密的半刚性基层宜用渗透性好的较稀的透层沥青。
级配砾石、碎石等粒料基层宜用较稠的透层沥青。
均匀洒布渗入基层一定深度,且不流淌、不形成油膜。
(4)洒布第一次沥青
洒布温度:石油沥青 130℃~170℃
煤沥青 80℃~120℃
乳化沥青 常温(温度低破乳成形慢,可加温不超过60℃)
洒布长度与矿料铺撒相配合,避免洒布沥青后等待时间过长时间才铺撒矿料。
(5)铺撒第一次矿料 使用乳化沥青,矿料撒布必须在破乳前完成。
(6)碾压:6~8t钢筒压路机从路边碾压至路中心,再从另一侧碾压至路中心。每次轮迹重叠30cm,碾压3~4遍。
(7)第二层、第三层施工:8~10t压路机
(8)初期养护:乳化沥青表处待破乳后水分蒸发并基本成形后方可通车,其它处治碾压结束后开放交通,专人指挥行车全幅宽度均匀碾压,加速反油成型(不超过20Km/h)。对局部泛油、松散及时处理。
常见问题
相关文章
猜你喜欢
- 西南工程联盟分享:测量教程实用干货(路桥测量,你值得拥有)适合测量员、施工员、技术总工、资料员 2023-08-26
- 免费学习干货:西南工程联盟分享:某道路施工工序验收资料(只是学习参考) 2023-08-15
- 干货:市政工程(技术交底、安全交底、施工组织设计方案、图纸等)你值得拥有(是技术总工、技术员、资料员、施工员、质量员需要的) 2023-08-09
- 市政道路工程检验批填写资料 2023-07-24
- 免费干货分享:市政工程技术交底(含安全交底),你值得拥有 2023-06-19
- 对口经典干货:某市政项目竣工资料干货(你值得拥有) 2023-06-04
- 干货:成都某市政道路工程全套施工方案大全(极具参考利用性) 2023-05-26
- 水泥砼路面机械摊铺施工方案 9P 2023-04-21
- 市政基础设施工程安全技术交底记录 675P 2023-04-21
- 高速公路施工安全生产应急预案 37P 2023-04-21
