1、组织机械设备进场,及时组装调试,并请总包监理验收,验收合格后方可使用。
2、现场踏勘,熟悉地形及工程地质条件。召集项目部人员认真阅读设计施工图及设计书说明,编制详细的施工方案。

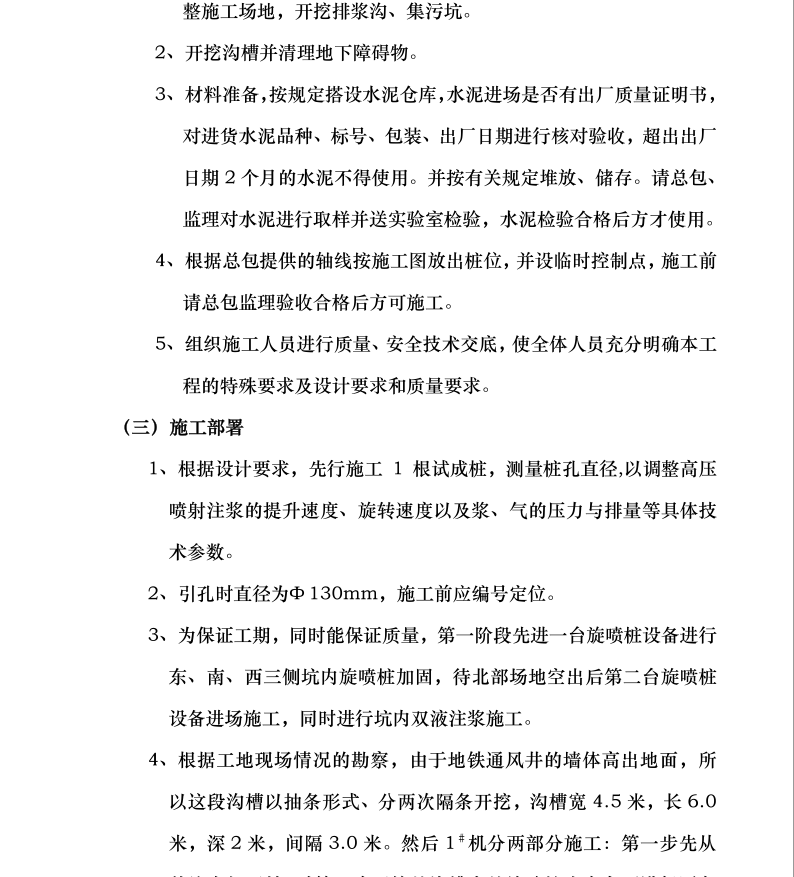

1、根据红线资料及设计图纸测放轴线控制点,标出施工区域,着手平
1
整施工场地,开挖排浆沟、集污坑。
2、开挖沟槽并清理地下障碍物。
3、材料准备,按规定搭设水泥仓库,水泥进场是否有出厂质量证明书,对进货水泥品种、标号、包装、出厂日期进行核对验收,超出出厂日期 2 个月的水泥不得使用。并按有关规定堆放、储存。请总包、监理对水泥进行取样并送实验室检验,水泥检验合格后方才使用。
4、根据总包提供的轴线按施工图放出桩位,并设临时控制点,施工前请总包监理验收合格后方可施工。
5、组织施工人员进行质量、安全技术交底,使全体人员充分明确本工程的特殊要求及设计要求和质量要求。
