2x600MW锅炉主要施工组织设计方案
工程概况:本期建设规模2×600MW燃煤发电机组。锅炉由SEC提供。锅炉为亚临界参数、强制循环、一次中间再热、单炉膛平衡通风、固态排渣、露天布置、全钢构架的∏型汽包炉。锅炉为xx电气集团生产的亚临界参数、强制循环、一次中间再热、单炉膛平衡通风、固态排渣、露天布置、全钢构架的∏型汽包炉
目录
锅炉施工方案
1 施工场地及主吊机械
1.1施工场地布置

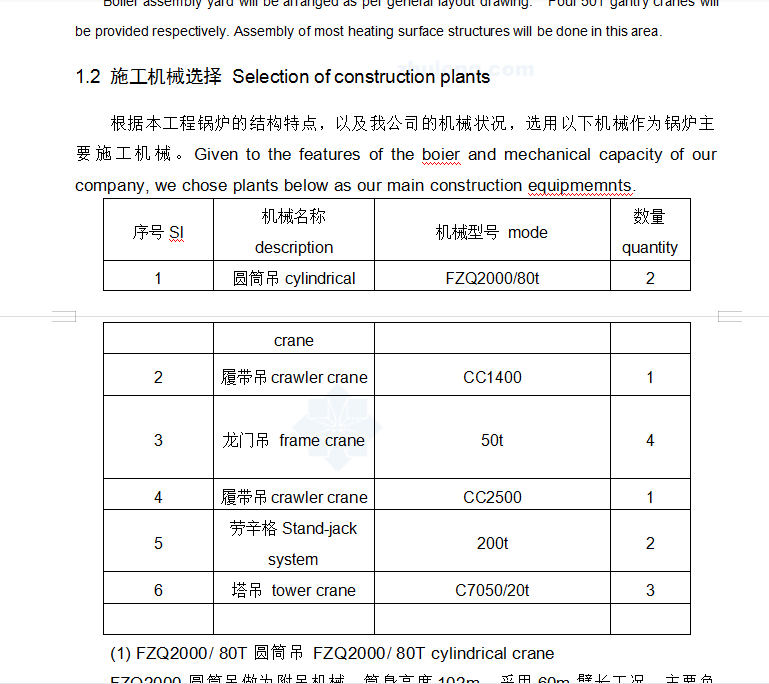

1.2 施工机械选择
2锅炉本体钢架安装

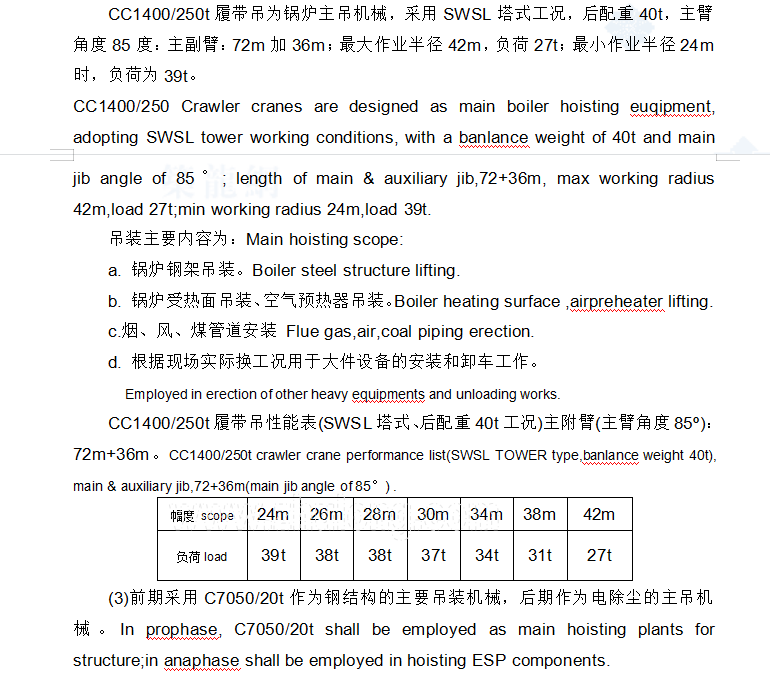

2.1 吊装方案
2.2 施工顺序
3顶板梁吊装方案
