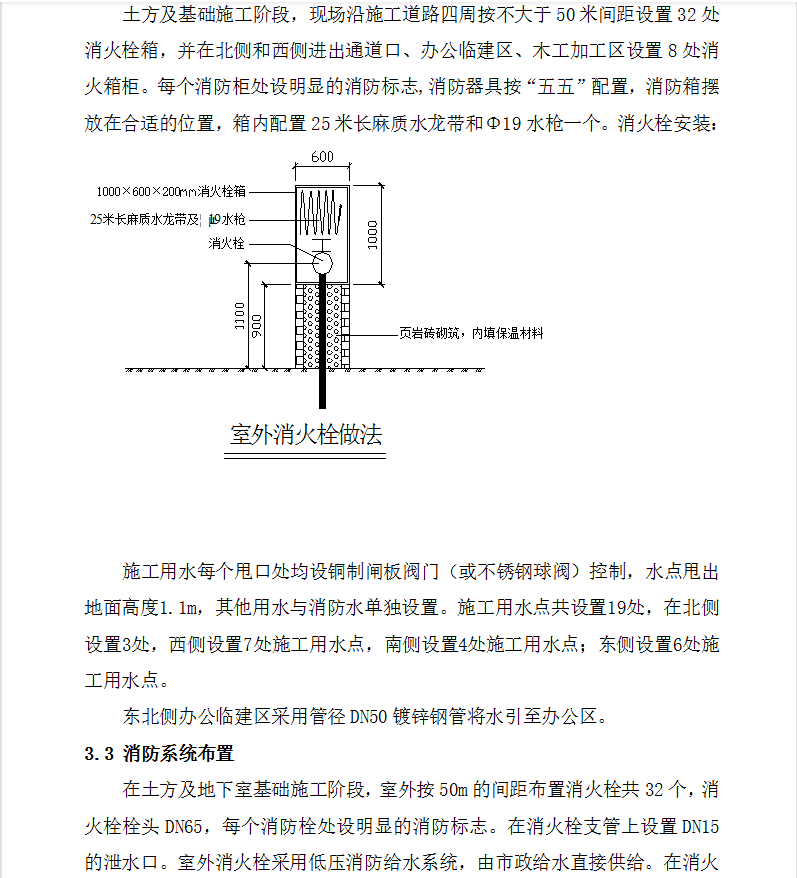

临水水源在施工现场西南侧,临时水管引入后通过控制阀门和水表 (设置水表井),采用DN100焊接钢管在现场形成环线布置一周,作为消防用水和平面施工水源。现场消防给水与生产用水使用一套给水系统,土方及基础阶段为低压给水系统;主体及装修阶段为高压给水系统,由消防水泵直接供水,当发生火情时的水压由消防水泵产生。
