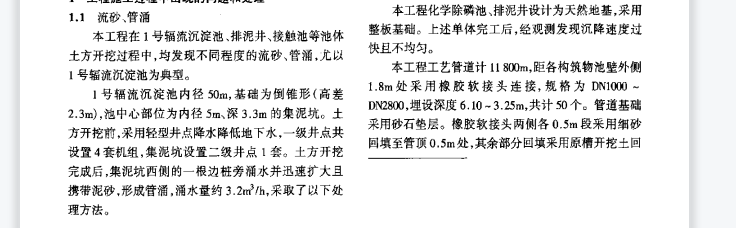

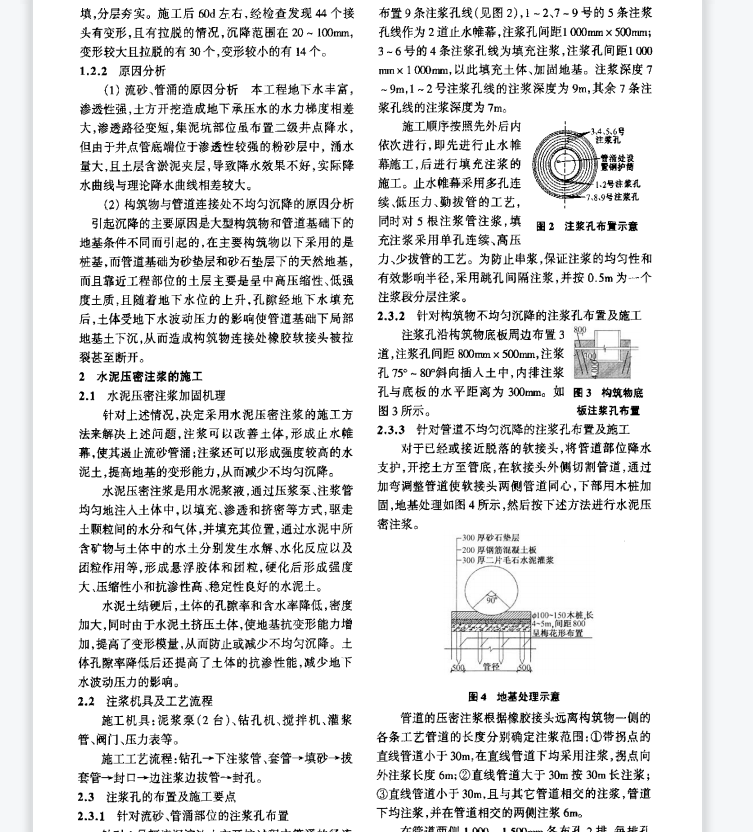

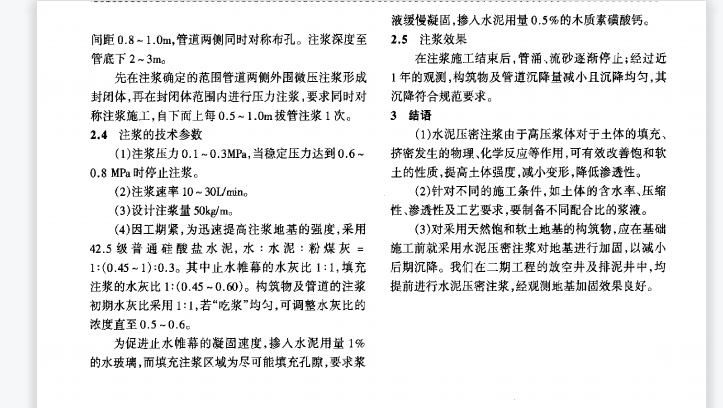

1号辐流沉淀池内径50m,基础为倒锥形(高差2.3m),池中心部位为内径 5m、深 3.3m的集泥坑。士方开挖前,采用轻型井点降水降低地下水,一级井点共设置4套机组,集泥坑设置二级井点1套。土方开挖完成后,集泥坑西侧的一根边桩旁涌水并迅速扩大且携带泥砂,形成管涌,涌水量约3.2m/h,采取了以下处理方法。
