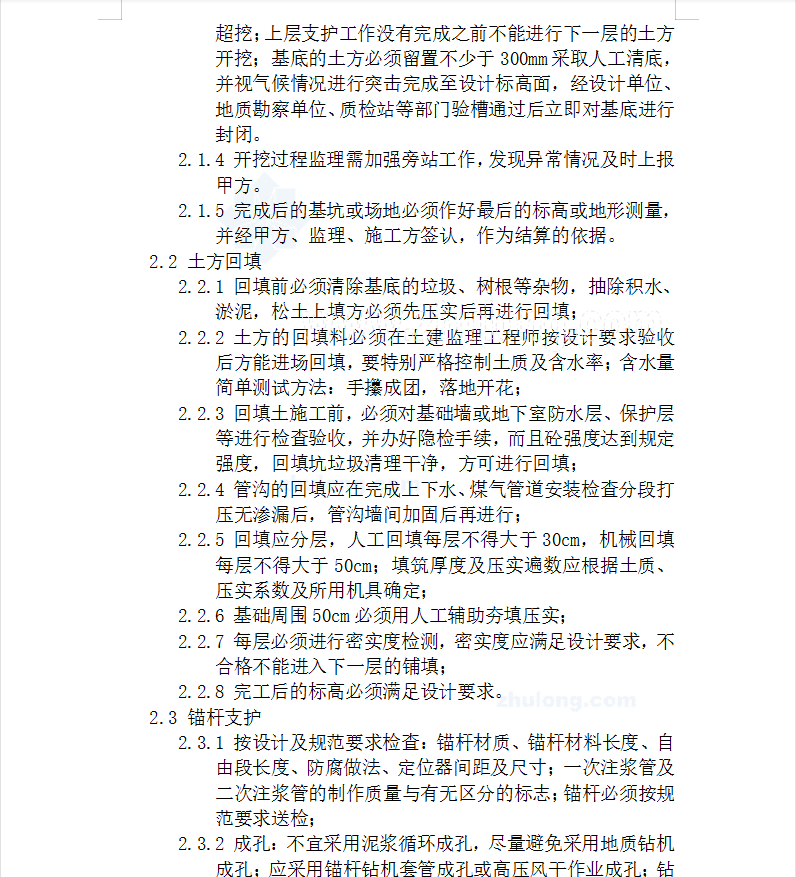

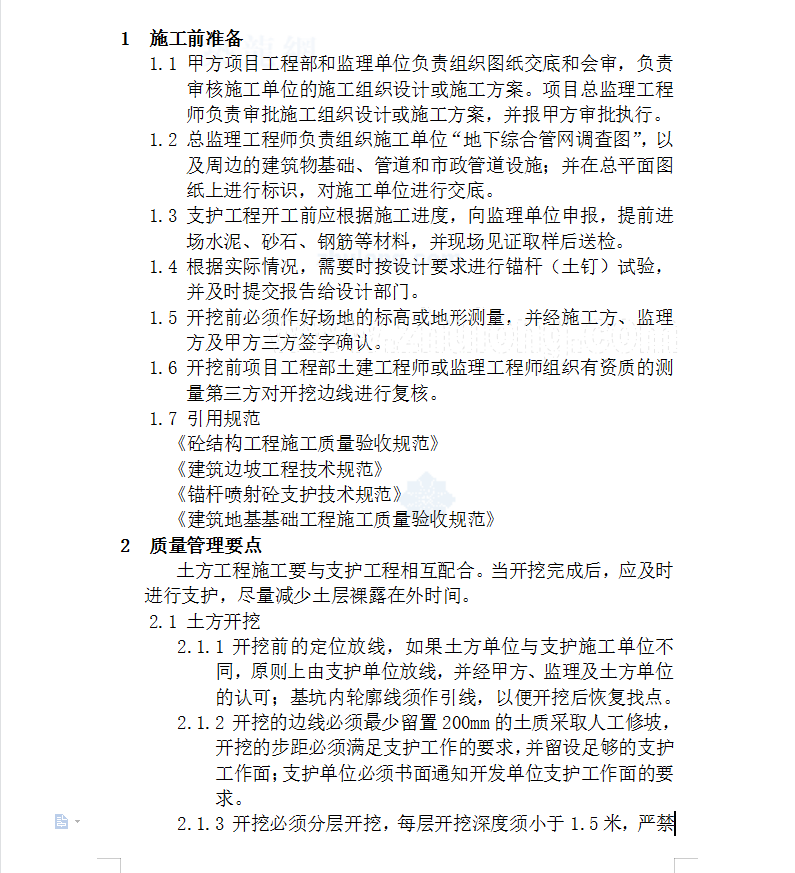

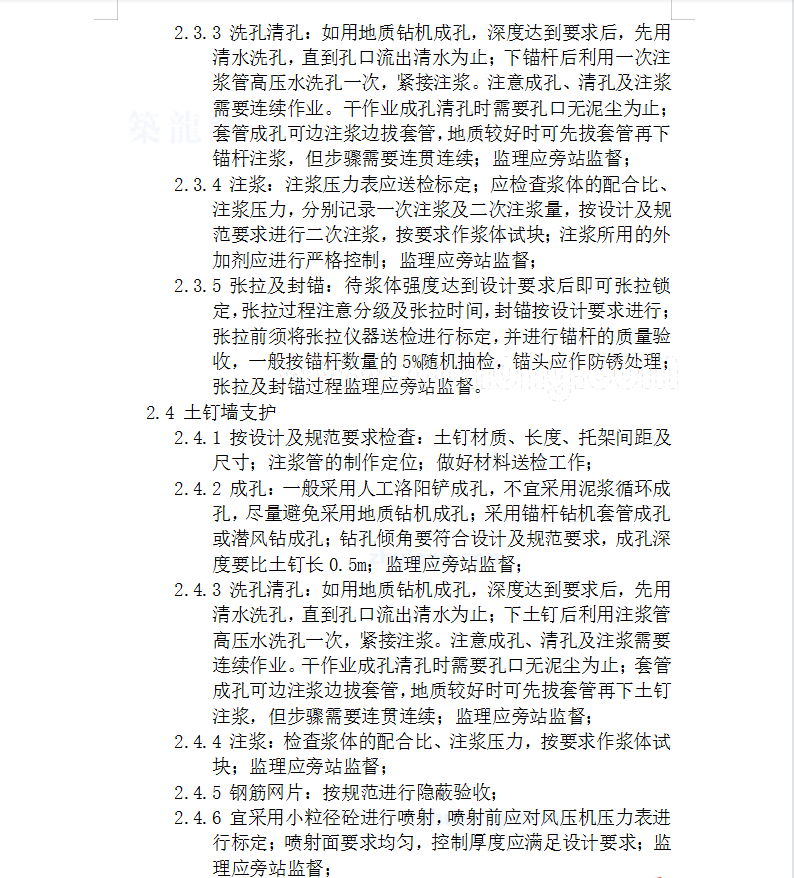

土方工程施工要与支护工程相互配合。当开挖完成后,应及时进行支护,尽量减少土层裸露在外时间。开挖前的定位放线,如果土方单位与支护施工单位不同,原则上由支护单位放线,并经甲方、监理及土方单位的认可;基坑内轮廓线须作引线,以便开挖后恢复找点。开挖的边线必须最少留置200mm的土质采取人工修坡,开挖的步距必须满足支护工作的要求,并留设足够的支护工作面;支护单位必须书面通知开发单位支护工作面的要求。
