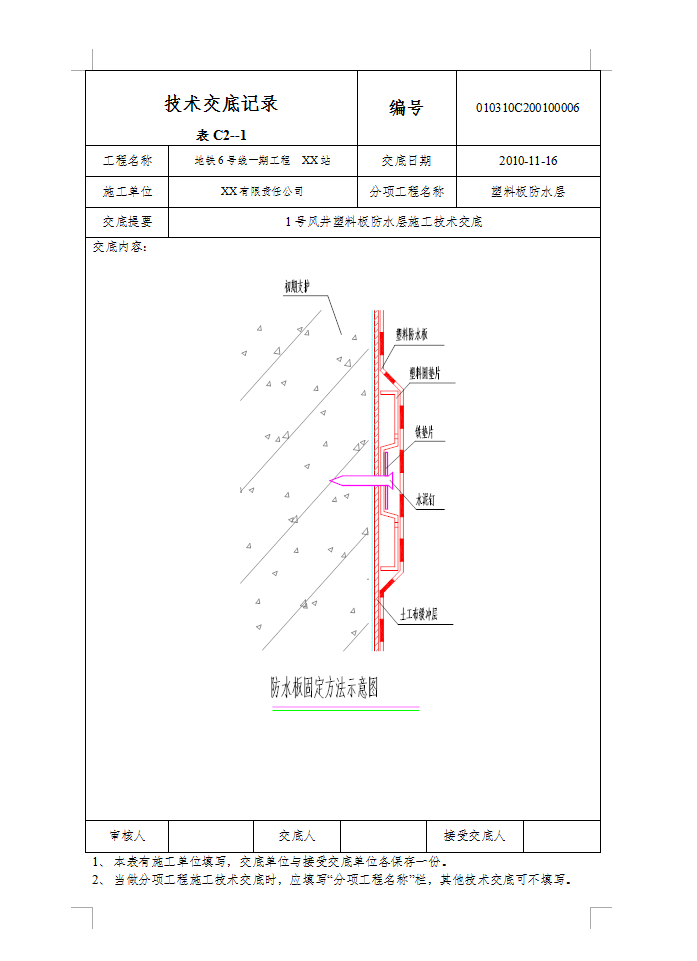

施工方法:1.防水基面处理在风井底面与侧墙相交处设置倒角,倒角为50×50mm,基面应没有棱角、钢筋头外露、尖锐物、没有明显凸凹不平等易损伤防水板的物体。2.若遇有凸凹不平,尖锐物等应用砂浆将其找平,在注浆管外露部分应割除外露注浆管,将其用砂浆找平,基面处理后平整度应满足规范要求。3.铺设防水板应采用顺铺,尽量减少防水板接茬数量,在侧墙防水搭接部位应设置防水加强层宽度为400mm,长度为搭接缝长度,防水搭接为100mm,采用双焊缝热熔焊机焊接,单条焊缝宽度不小于10mm,防水板焊接应满焊,不应有漏焊现象,无纺布搭接应大于50mm,底板防水胶圈设置1000×1000mm,侧墙防水胶圈设置800×800mm梅花形布置,胶圈与防水板焊接牢固,防水板应铺设平坦,不应有起鼓、褶皱、下垂等现象。
