地铁工程主体暗挖结构细部防水施工技术交底

2023-04-17 0 1,120
ceomax-pro主题已启用,当前站点还没有验证正版主题授权,暂不可使用 前往授权激活 获取正版授权

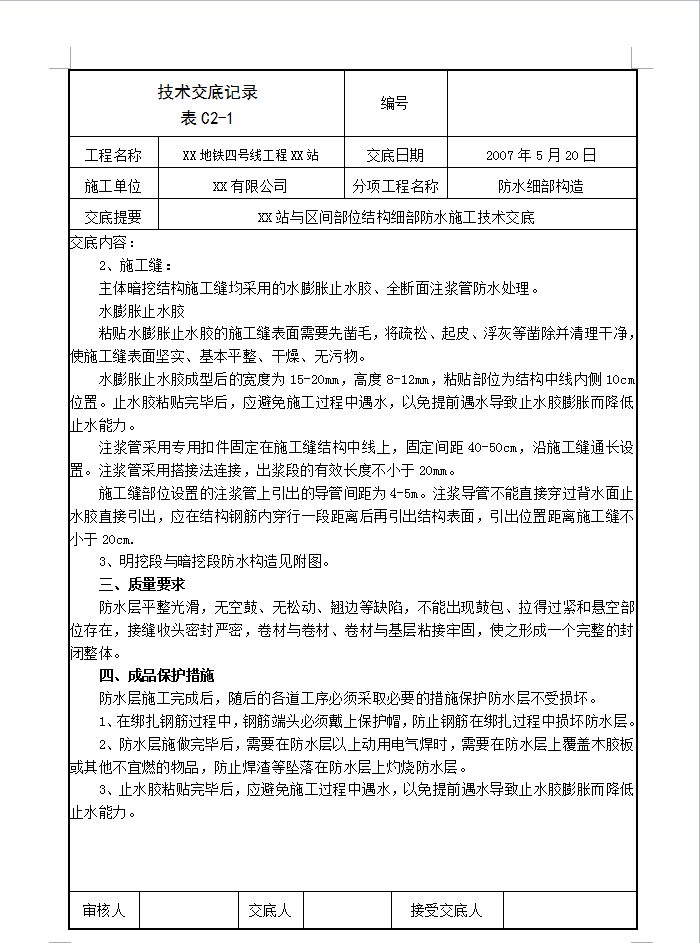

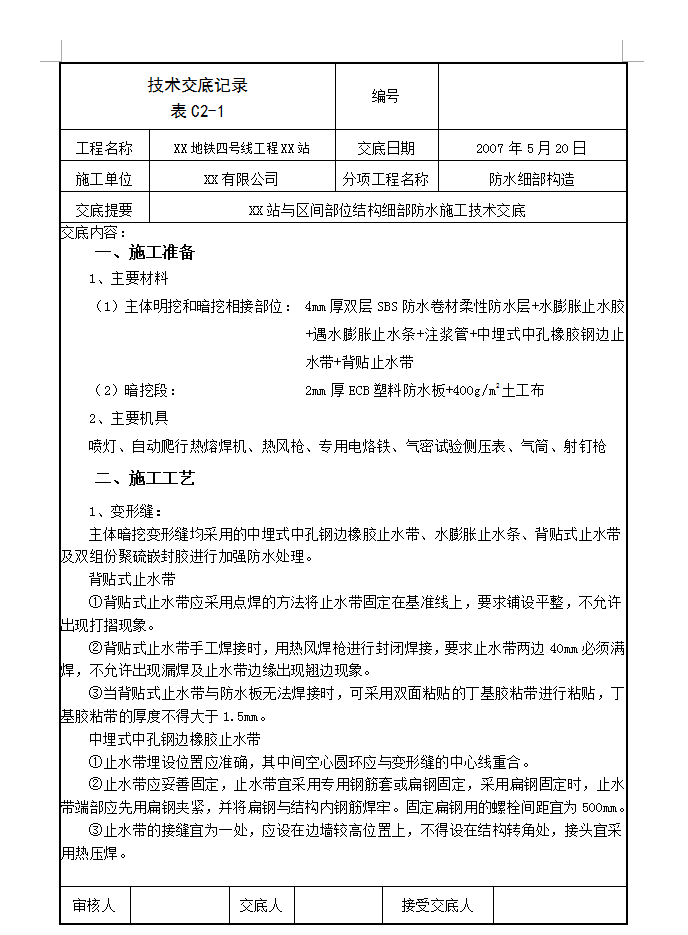

变形缝:主体暗挖变形缝均采用的中埋式中孔钢边橡胶止水带、水膨胀止水条、背贴式止水带及双组份聚硫嵌封胶进行加强防水处理。背贴式止水带:①背贴式止水带应采用点焊的方法将止水带固定在基准线上,要求铺设平整,不允许出现打摺现象。②背贴式止水带手工焊接时,用热风焊枪进行封闭焊接,要求止水带两边40mm必须满焊,不允许出现漏焊及止水带边缘出现翘边现象。③当背贴式止水带与防水板无法焊接时,可采用双面粘贴的丁基胶粘带进行粘贴,丁基胶粘带的厚度不得大于1.5mm。中埋式中孔钢边橡胶止水带:①止水带埋设位置应准确,其中间空心圆环应与变形缝的中心线重合。②止水带应妥善固定,止水带宜采用专用钢筋套或扁钢固定,采用扁钢固定时,止水带端部应先用扁钢夹紧,并将扁钢与结构内钢筋焊牢。固定扁钢用的螺栓间距宜为500mm。③止水带的接缝宜为一处,应设在边墙较高位置上,不得设在结构转角处,接头宜采用热压焊。
