住宅楼回填土施工方案

2023-04-17 建筑施工 0 460
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 1积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员
详情介绍

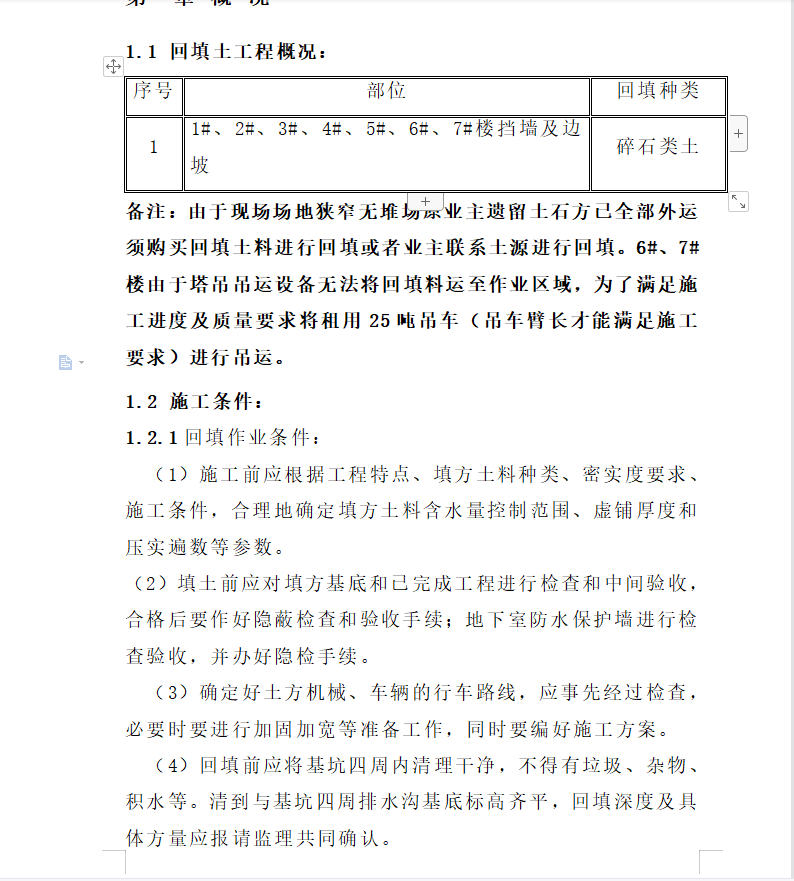

(1)施工前应根据工程特点、填方土料种类、密实度要求、施工条件,合理地确定填方土料含水量控制范围、虚铺厚度和压实遍数等参数。
(2)填土前应对填方基底和已完成工程进行检查和中间验收,合格后要作好隐蔽检查和验收手续;地下室防水保护墙进行检查验收,并办好隐检手续。
(3)确定好土方机械、车辆的行车路线,应事先经过检查,必要时要进行加固加宽等准备工作,同时要编好施工方案。

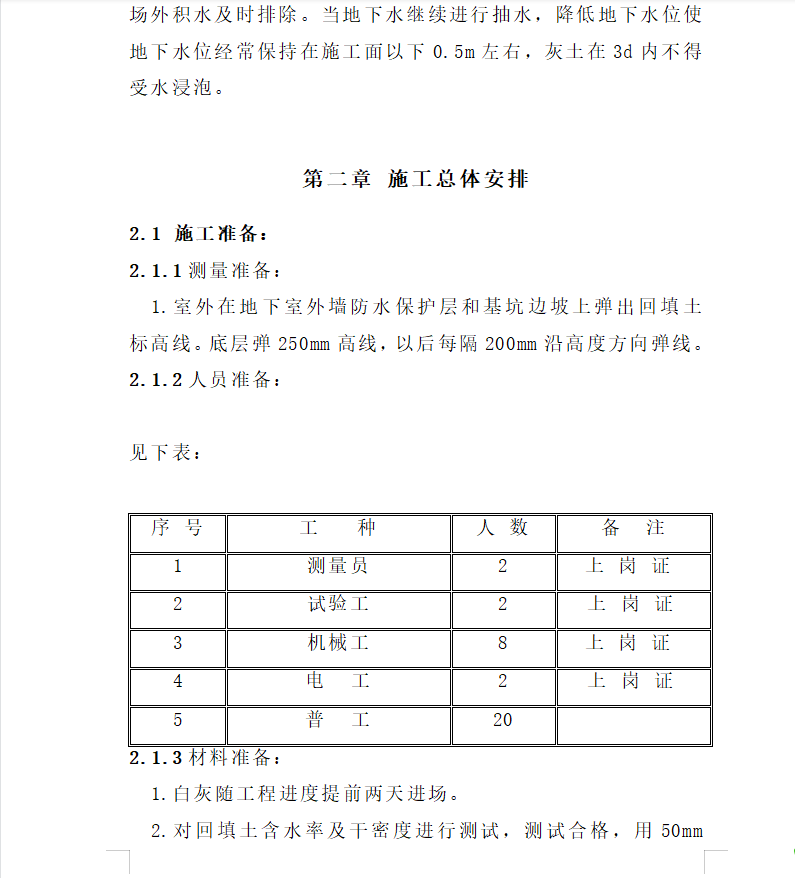

(4)回填前应将基坑四周内清理干净,不得有垃圾、杂物、积水等。清到与基坑四周排水沟基底标高齐平,回填深度及具体方量应报请监理共同确认。

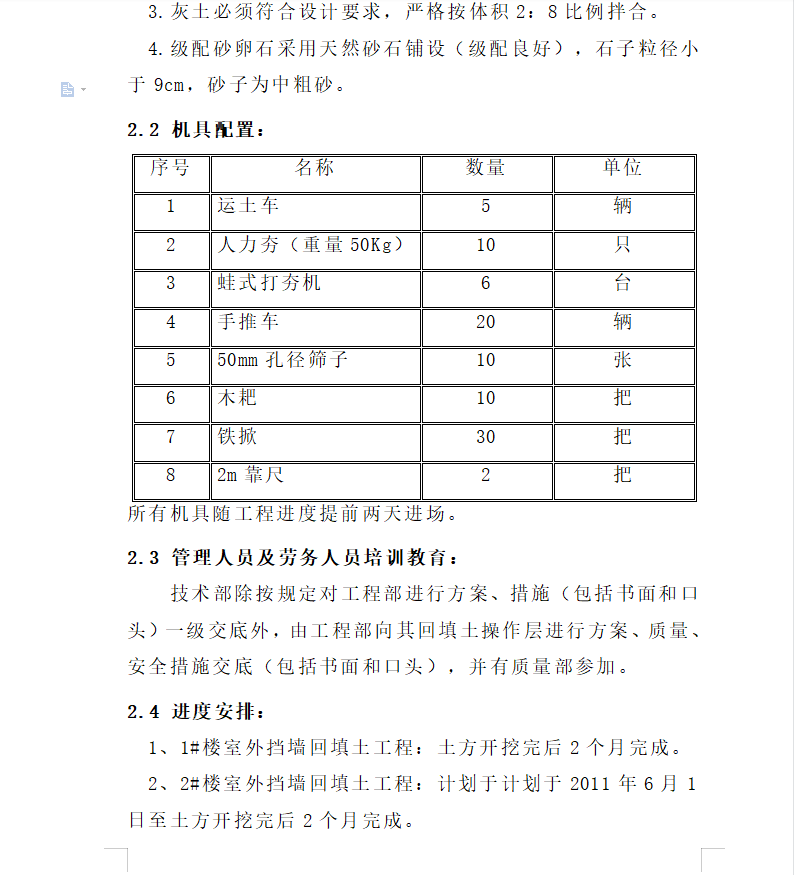

(5)做好雨季施工的防水、排水措施,防止水流入基坑,场外积水及时排除。当地下水继续进行抽水,降低地下水位使地下水位经常保持在施工面以下0.5m左右,灰土在3d内不得受水浸泡。
