批量精装修工程监理现场管理若干规定 12P
最近更新 2023年04月17日
资源编号 435106

#最新
批量精装修工程监理现场管理若干规定 12P

2023-04-17 监理规划 0 574
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 1积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员
详情介绍

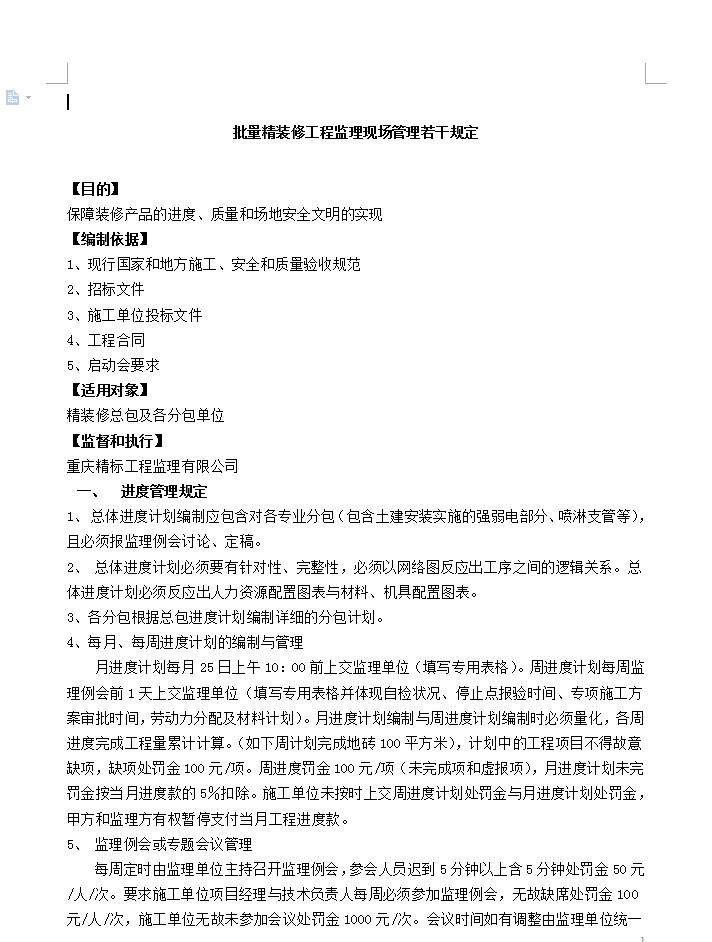

适用对象:精装修总包及各分包单位,进度管理规定:1、 总体进度计划编制应包含对各专业分包(包含土建安装实施的强弱电部分、喷淋支管等),且必须报监理例会讨论、定稿。2、 总体进度计划必须要有针对性、完整性,必须以网络图反应出工序之间的逻辑关系。总体进度计划必须反应出人力资源配置图表与材料、机具配置图表。3、各分包根据总包进度计划编制详细的分包计划。4、每月、每周进度计划的编制与管理:月进度计划每月25日上午10:00前上交监理单位(填写专用表格)。周进度计划每周监理例会前1天上交监理单位(填写专用表格并体现自检状况、停止点报验时间、专项施工方案审批时间,劳动力分配及材料计划)。月进度计划编制与周进度计划编制时必须量化,各周进度完成工程量累计计算。(如下周计划完成地砖100平方米),计划中的工程项目不得故意缺项,缺项处罚金100元/项。周进度罚金100元/项(未完成项和虚报项),月进度计划未完罚金按当月进度款的5%扣除。施工单位未按时上交周进度计划处罚金与月进度计划处罚金,甲方和监理方有权暂停支付当月工程进度款。

资源下载此资源下载价格为1积分,VIP 8折、终身VIP免费,请先
客服微信:18081414629

西南工程联盟 监理规划 批量精装修工程监理现场管理若干规定 12P https://www.xngclm.com/435106.html

创始人贺轩的秘书助理

常见问题

相关文章

发表评论
暂无评论
官方客服团队

为您解决烦忧 - 24小时在线 专业服务
