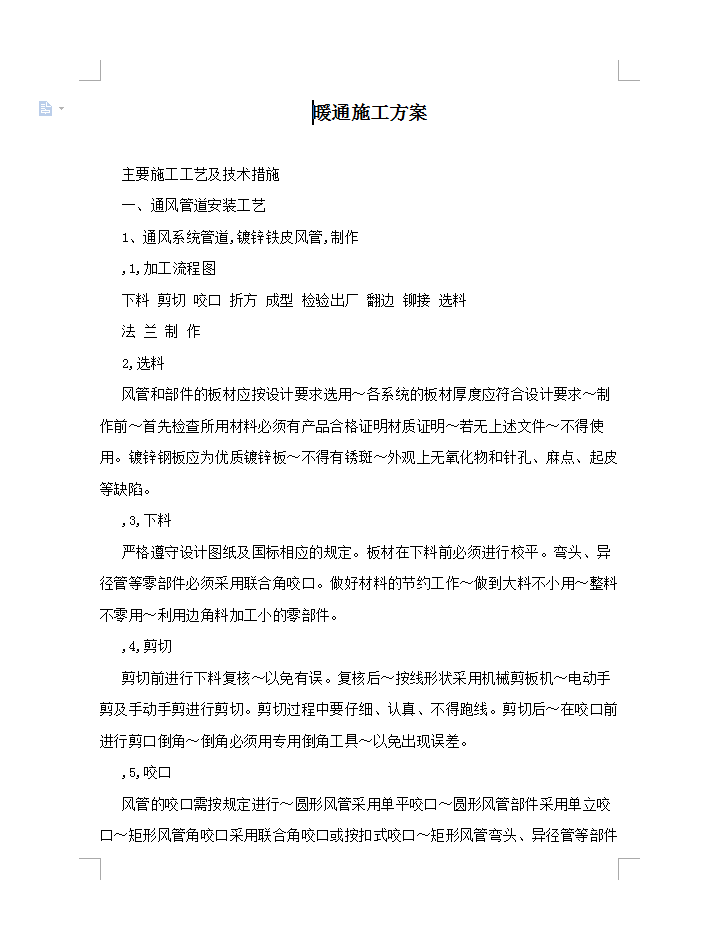

选料 :风管和部件的板材应按设计要求选用,各系统的板材厚度应符合设计要求,制作前,首先检查所用材料必须有产品合格证明材质证明,若无上述文件,不得使用。镀锌钢板应为优质镀锌板,不得有锈斑,外观上无氧化物和针孔、麻点、起皮等缺陷。下料 :严格遵守设计图纸及国标相应的规定。板材在下料前必须进行校平。弯头、异径管等零部件必须采用联合角咬口。做好材料的节约工作~做到大料不小用~整料不零用~利用边角料加工小的零部件。 剪切 :剪切前进行下料复核~以免有误。复核后~按线形状采用机械剪板机~电动手剪及手动手剪进行剪切。剪切过程中要仔细、认真、不得跑线。剪切后~在咬口前进行剪口倒角~倒角必须用专用倒角工具~以免出现误差。 咬口 :风管的咬口需按规定进行~圆形风管采用单平咬口~圆形风管部件采用单立咬口~矩形风管角咬口采用联合角咬口或按扣式咬口~矩形风管弯头、异径管等部件必须采用联合角咬口。咬口不得出现半咬口及胀裂等情况~以免成型后的风管漏风。对于管径大的风管~需进行拼接~拼接缝要求平整~单节风管尽量减少拼接缝。
