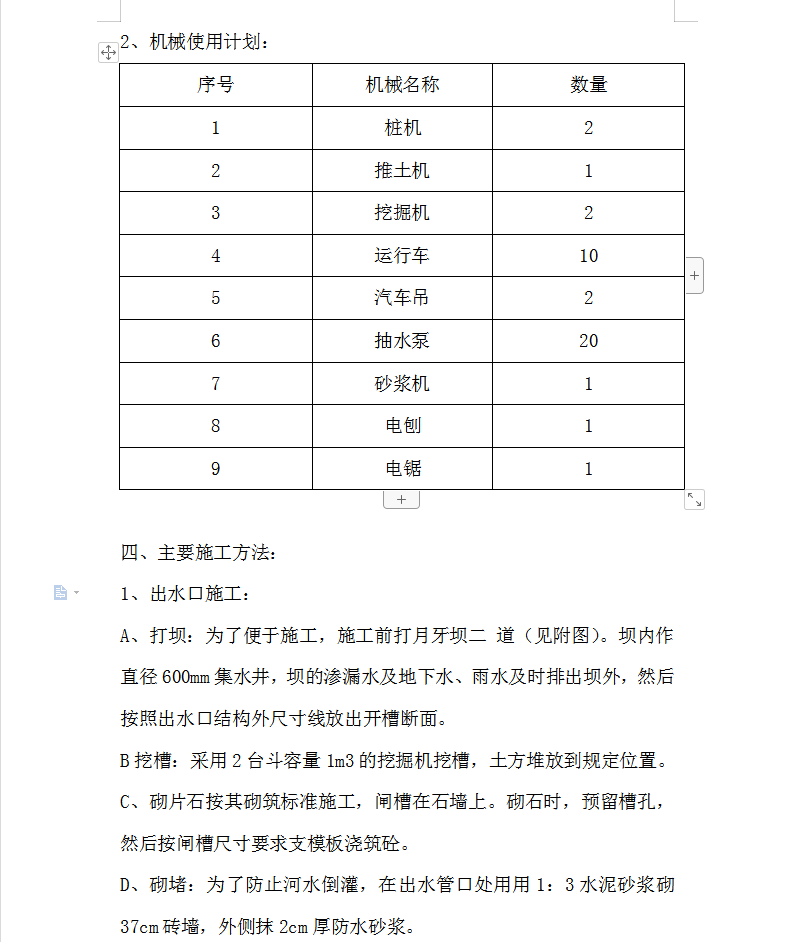

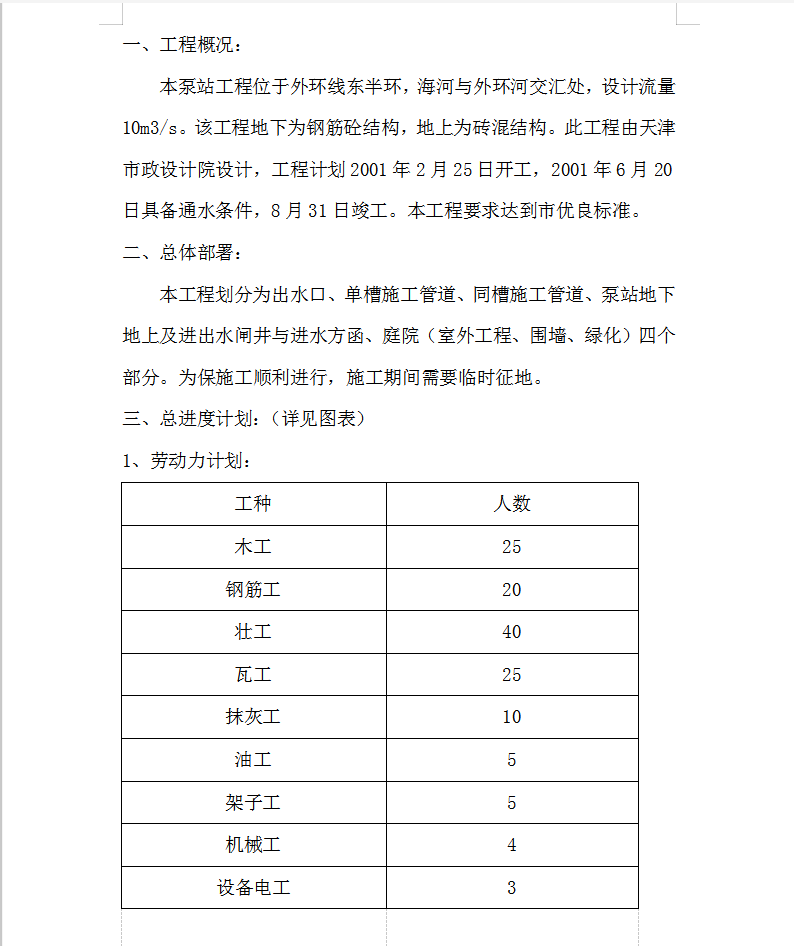

本泵站工程位于外环线东半环,海河与外环河交汇处,设计流量10m3/s。该工程地下为钢筋砼结构,地上为砖混结构。此工程由XX市政设计院设计,工程计划2001年2月25日开工,2001年6月20日具备通水条件,8月31日竣工。本工程要求达到市优良标准。
主要施工方法:
1、出水口施工:
A、打坝:为了便于施工,施工前打月牙坝二 道(见附图)。坝内作直径600mm集水井,坝的渗漏水及地下水、雨水及时排出坝外,然后按照出水口结构外尺寸线放出开槽断面。
B挖槽:采用2台斗容量1m3的挖掘机挖槽,土方堆放到规定位置。
C、砌片石按其砌筑标准施工,闸槽在石墙上。砌石时,预留槽孔,然后按闸槽尺寸要求支模板浇筑砼。
D、砌堵:为了防止河水倒灌,在出水管口处用用1:3水泥砂浆砌37cm砖墙,外侧抹2cm厚防水砂浆。

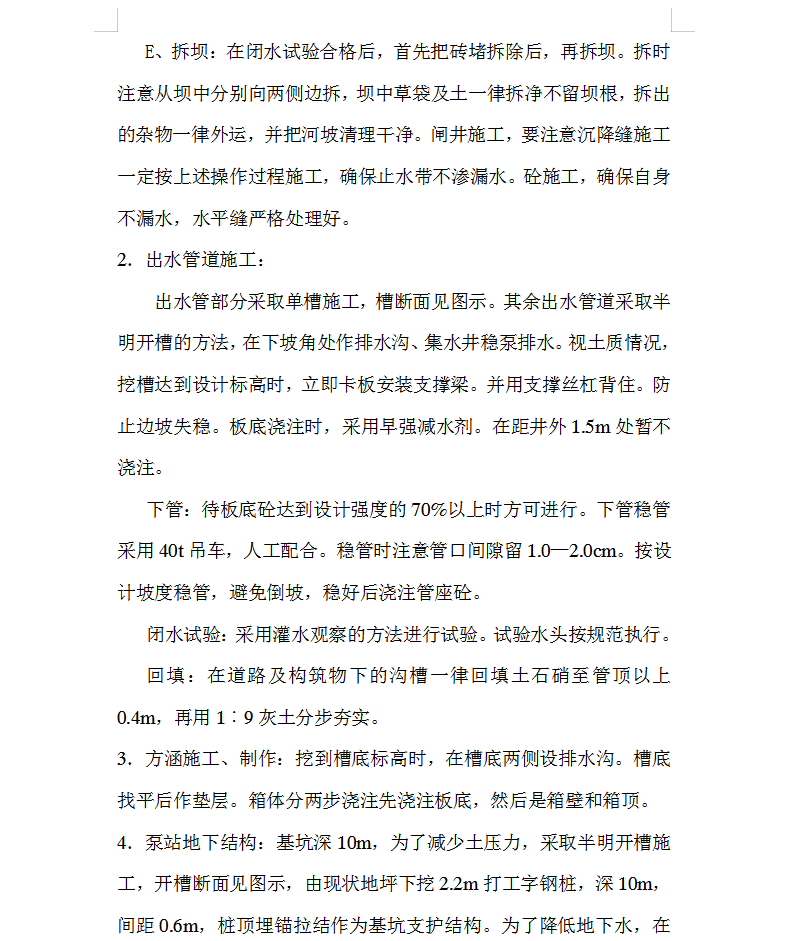

E、拆坝:在闭水试验合格后,首先把砖堵拆除后,再拆坝。拆时注意从坝中分别向两侧边拆,坝中草袋及土一律拆净不留坝根,拆出的杂物一律外运,并把河坡清理干净。闸井施工,要注意沉降缝施工一定按上述操作过程施工,确保止水带不渗漏水。砼施工,确保自身不漏水,水平缝严格处理好。
