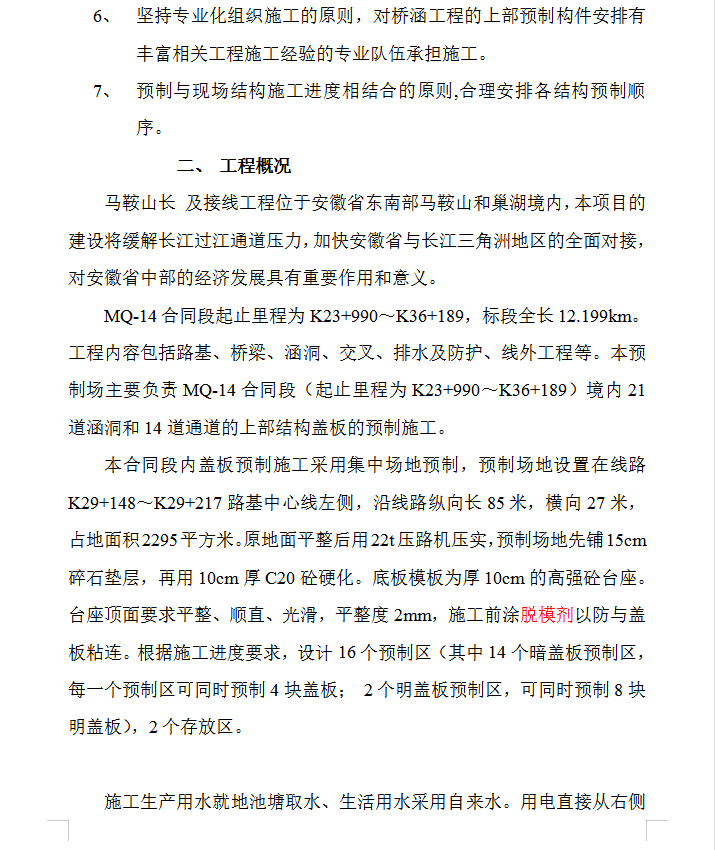

本合同段内盖板预制施工采用集中场地预制,预制场地设置在线路K29+148~K29+217路基中心线左侧,沿线路纵向长85米,横向27米,占地面积2295平方米。原地面平整后用22t压路机压实,预制场地先铺15cm碎石垫层,再用10cm厚C20砼硬化。底板模板为厚10cm的高强砼台座。台座顶面要求平整、顺直、光滑,平整度2mm,施工前涂脱模剂以防与盖板粘连。根据施工进度要求,设计16个预制区(其中14个暗盖板预制区,每一个预制区可同时预制4块盖板; 2个明盖板预制区,可同时预制8块明盖板),2个存放区。
