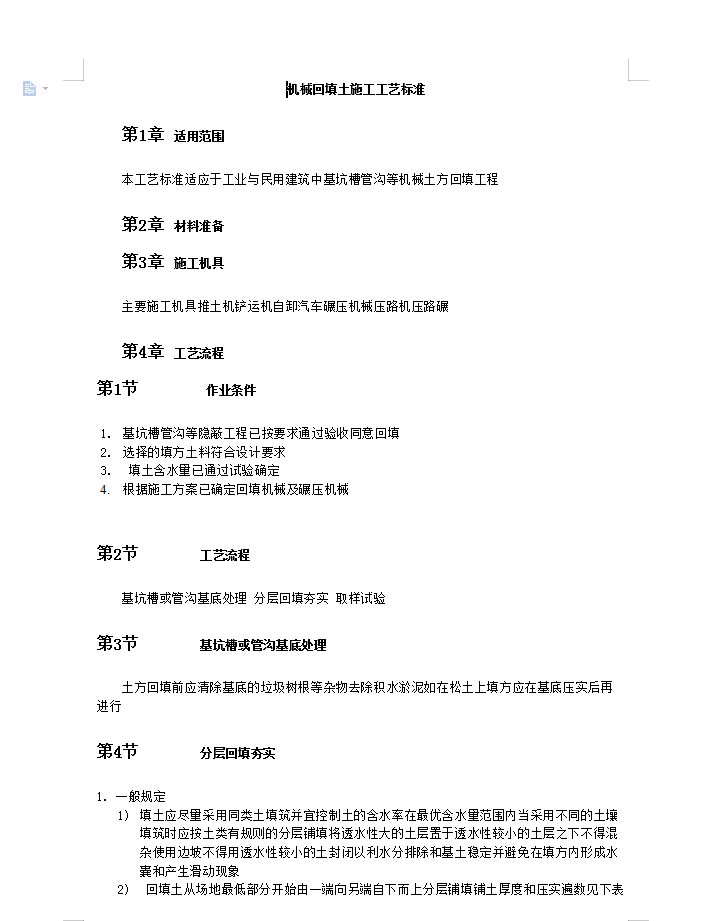

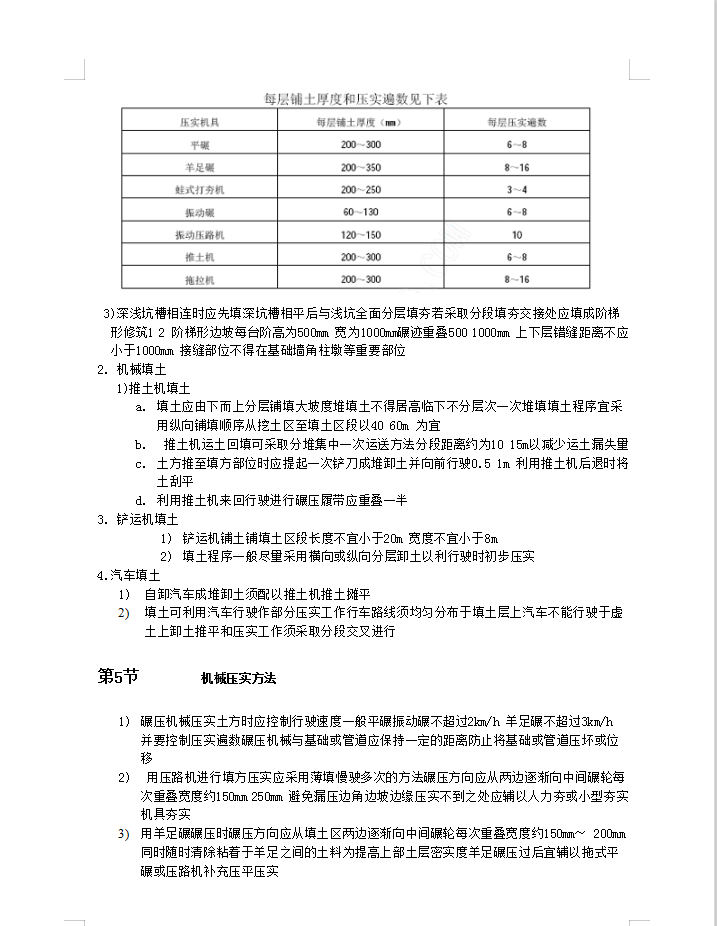

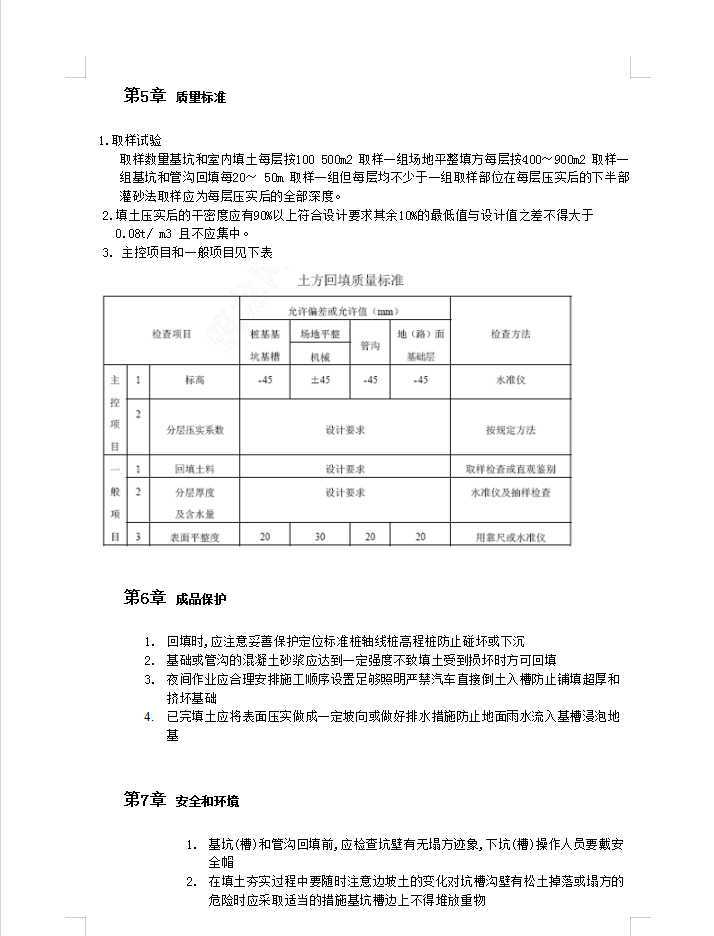

机械压实方法
1)碾压机械压实土方时应控制行驶速度一般平碾振动碾不超过2km/h 羊足碾不超过3km/h 并要控制压实遍数碾压机械与基础或管道应保持一定的距离防止将基础或管道压坏或位移
2) 用压路机进行填方压实应采用薄填慢驶多次的方法碾压方向应从两边逐渐向中间碾轮每次重叠宽度约150mm 250mm 避免漏压边角边坡边缘压实不到之处应辅以人力夯或小型夯实机具夯实
3)用羊足碾碾压时碾压方向应从填土区两边逐渐向中间碾轮每次重叠宽度约150mm~ 200mm 同时随时清除粘着于羊足之间的土料为提高上部土层密实度羊足碾压过后宜辅以拖式平碾或压路机补充压平压实
