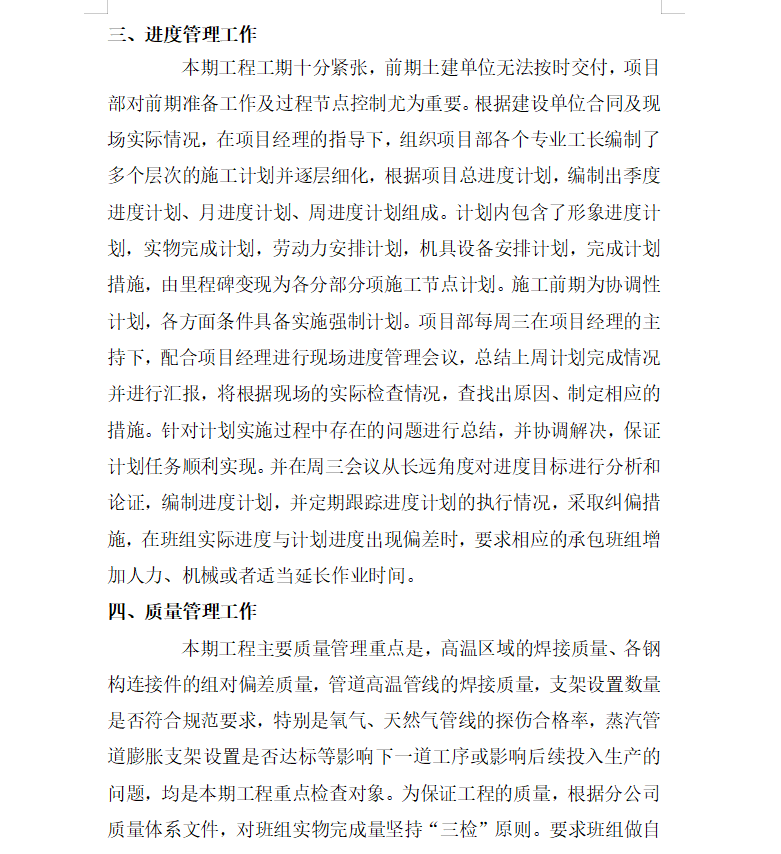

XXX年主要在建工程为XX线玻璃纤维拉丝年产XX万吨生产线,为保证工程的顺利进行,前期组织项目部各专业管理人员参加阅图及图纸会审工作,对图纸进行深化设计,积极与建设单位进行沟通。及时发现图纸中的纰漏,根据以往几期工程经验,建设单位为尽快完成设计图纸,大量的工程量未体现在施工图纸中,给我们后续带来了极大的影响,本次工程计价方式又是清单计价,前期清单工程量能与后续实物完成量更匹配,给我们费用的总造价及过程中收款能带来极大的好处,项目部也能将零星工程量直接开工前就纳入承包班组合同,避免后期维保费用过大或超支。
