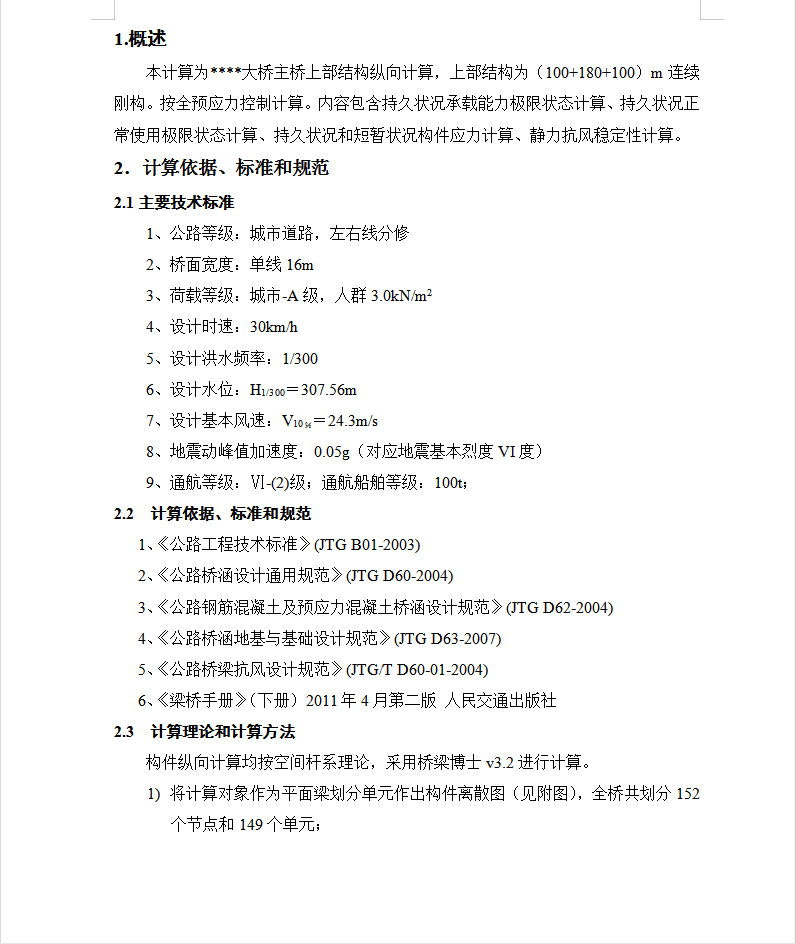

本计算为****大桥主桥上部结构纵向计算,上部结构为(100+180+100)m连续刚构。按全预应力控制计算。内容包含持久状况承载能力极限状态计算、持久状况正常使用极限状态计算、持久状况和短暂状况构件应力计算、静力抗风稳定性计算。
构件纵向计算均按空间杆系理论,采用桥梁博士v3.2进行计算。

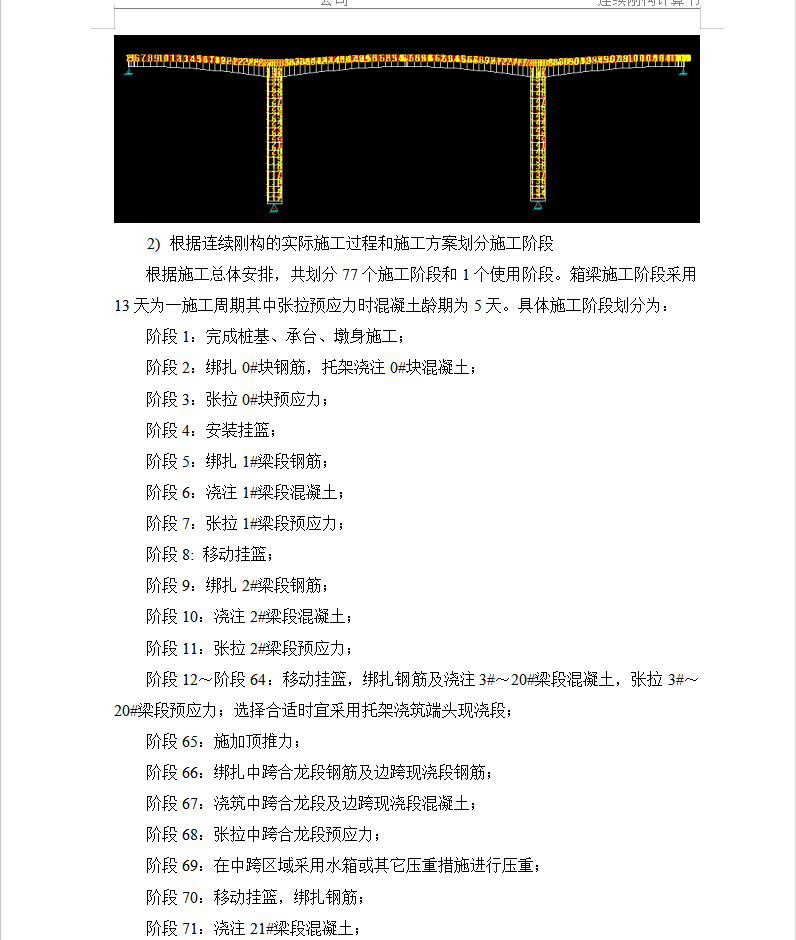

1)将计算对象作为平面梁划分单元作出构件离散图(见附图),全桥共划分152
个节点和149个单元;
2)根据连续刚构的实际施工过程和施工方案划分施工阶段
根据施工总体安排,共划分77个施工阶段和1个使用阶段。箱梁施工阶段采用13天为一施工周期其中张拉预应力时混凝土龄期为5天。具体施工阶段划分为:
阶段1:完成桩基、承台、墩身施工;
阶段2:绑扎0#块钢筋,托架浇注0#块混凝土;
阶段3:张拉0#块预应力;
阶段4:安装挂篮;
阶段5:绑扎1#梁段钢筋;
阶段6:浇注1#梁段混凝土;
阶段7:张拉1#梁段预应力;
阶段8: 移动挂篮;
阶段9:绑扎2#梁段钢筋;
阶段10:浇注2#梁段混凝土;
