深基坑开挖专项施工方案 52P

2023-04-16 建筑施工 0 468
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 4积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员
详情介绍

本工程建设起点为x=43979.351,y=32877.763终点为x=44252.392,y=33769.97,本工程污水管管径为D500~D1100mm,总长4474米,预留支管管径为D300~D500,总长128米;截污管管径为D300~D500,总长为152米;其中包括顶管、拉管、钢板桩支护埋管等。本工程按污水管埋设的最大深度为最不利因素计算,本方案按设计图纸以5.8m深度进行设计基坑支护,基坑施工段支护总长度约3438.6米。

1、管道基坑支护方式一

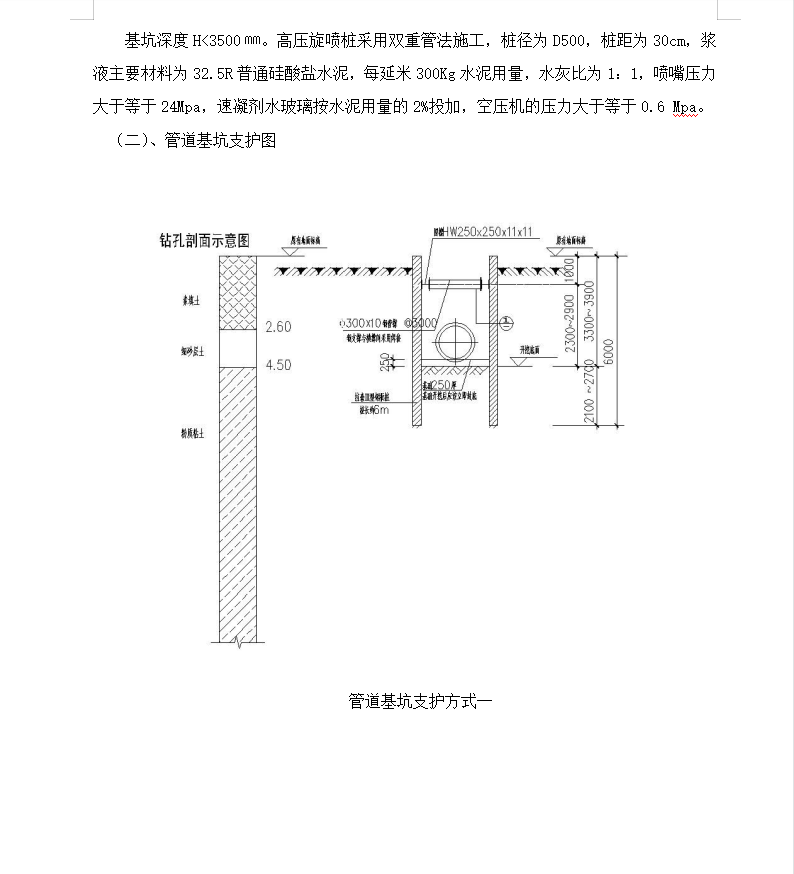

基坑深度<3000�L,采用6米长III型拉森钢板桩加一道内支撑进行基坑支护,钢板桩之间采用HW250*250*11*11围檩进行连接,直径DN300*10的钢管进行内支撑,支撑距地面1000�L。
2、管道基坑支护方式二
基坑深度<6000�L,基坑深度5000�L的情况。采用9米长III型拉森钢板桩加二道内支撑进行基坑支护,钢板桩之间采用HW250*250*11*11围檩进行连接,直径DN300*10的钢管进行内支撑。第一道支撑距地面1000�L,第二道支撑距第二道支撑2000�L。
3、管道基坑支护方式三
基坑深度H<2000�L的过河钢管的情况。过丹山河围堰截流,采用12米长III型拉森钢板桩加二道内支撑进行基坑支护,钢板桩之间采用HW250*250*11*11围檩进行连接,直径DN300*10的钢管进行内支撑,第一道支撑距地面1000�L,第二道支撑距钢管顶面500�L。
