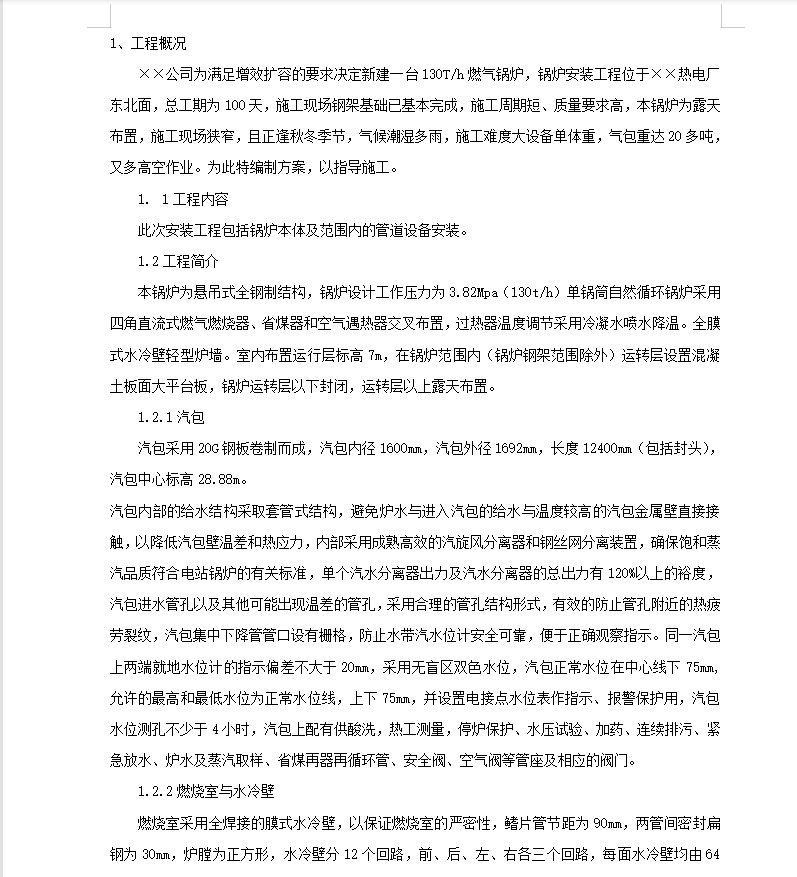

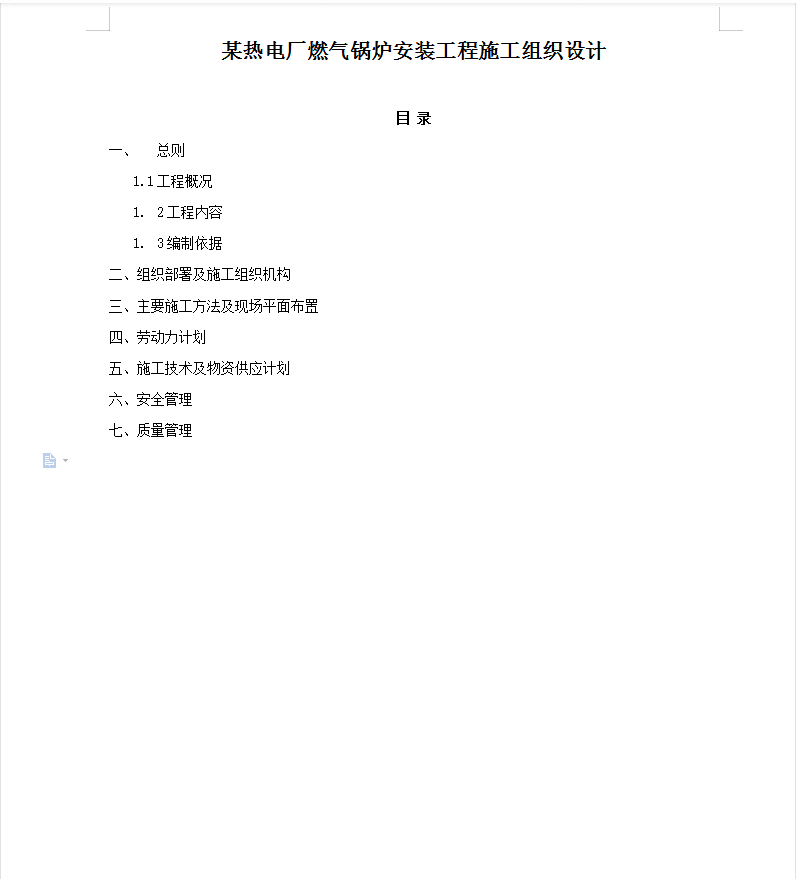

××公司为满足增效扩容的要求决定新建一台130T/h燃气锅炉,锅炉安装工程位于××热电厂东北面,总工期为100天,施工现场钢架基础已基本完成,施工周期短、质量要求高,本锅炉为露天布置,施工现场狭窄,且正逢秋冬季节,气候潮湿多雨,施工难度大设备单体重,气包重达20多吨,又多高空作业。为此特编制方案,以指导施工。
