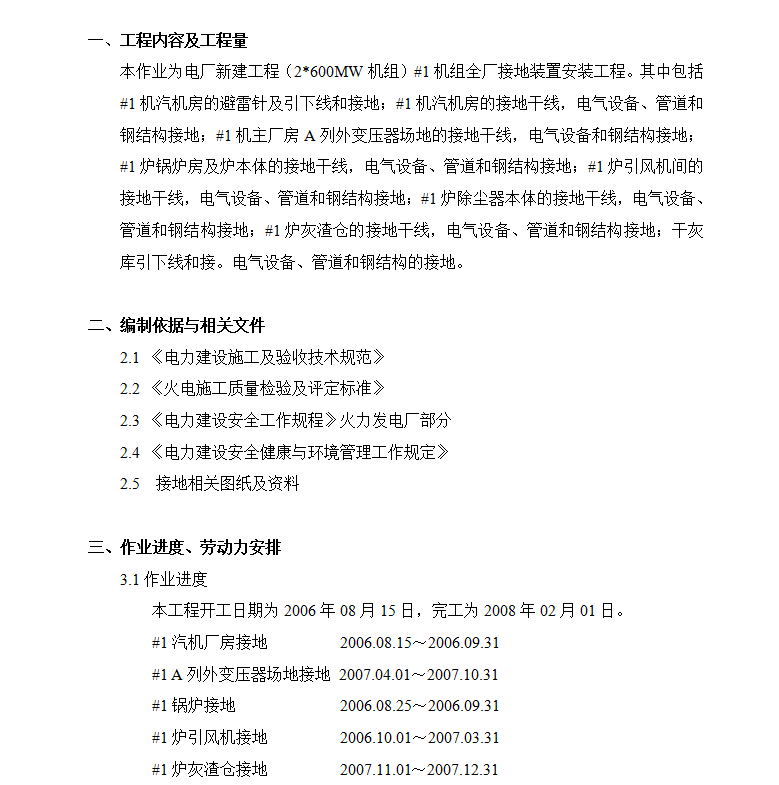

本作业为电厂新建工程(2*600MW机组)#1机组全厂接地装置安装工程。其中包括#1机汽机房的避雷针及引下线和接地;#1机汽机房的接地干线,电气设备、管道和钢结构接地;#1机主厂房A列外变压器场地的接地干线,电气设备和钢结构接地;#1炉锅炉房及炉本体的接地干线,电气设备、管道和钢结构接地;#1炉引风机间的接地干线,电气设备、管道和钢结构接地;#1炉除尘器本体的接地干线,电气设备、管道和钢结构接地;#1炉灰渣仓的接地干线,电气设备、管道和钢结构接地;干灰库引下线和接。电气设备、管道和钢结构的接地。

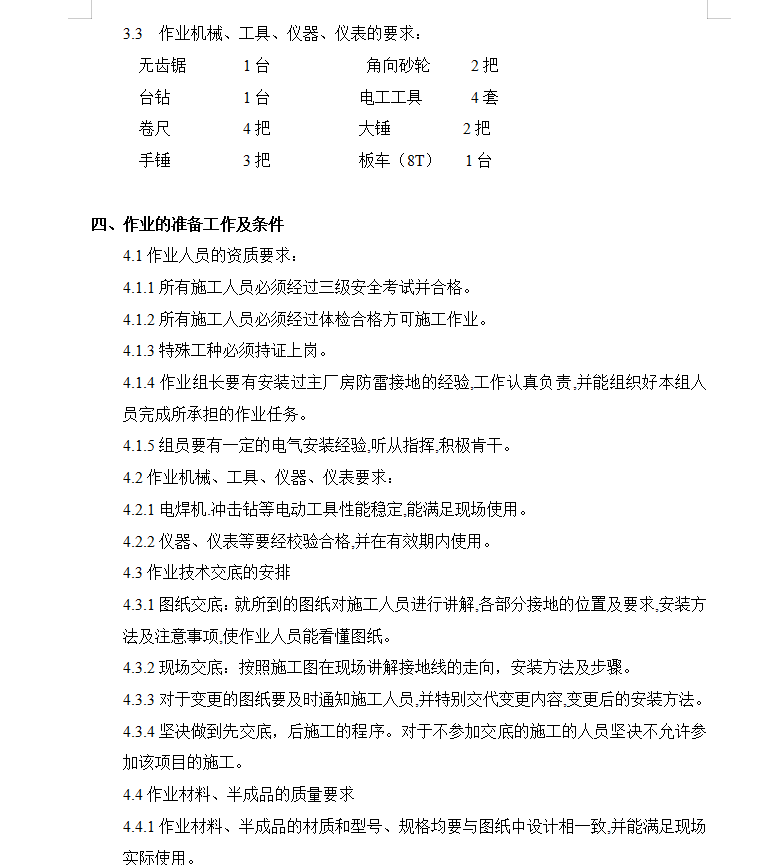

施工方法、步骤及作业程序
本工程采用接地线为热镀锌扁钢.镀锌瓦斯。在施工时要积极配合土建基础及回填进度进行施工。
5.1 施工准备
5.1.1准备好施工时所用的工具,如电焊机.冲击钻等。
5.1.2准备好一个校正接地热镀锌扁钢.镀锌瓦斯的平台,平台可以用枕木在平整的场地搭设。
