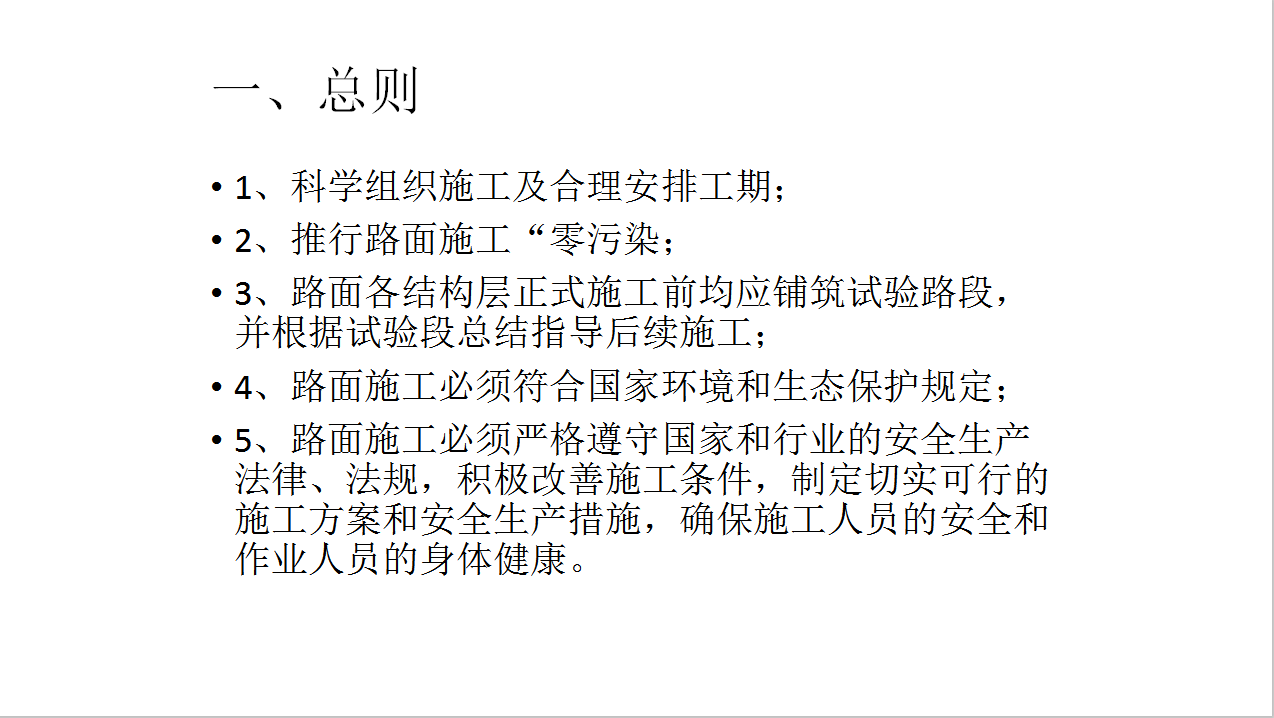

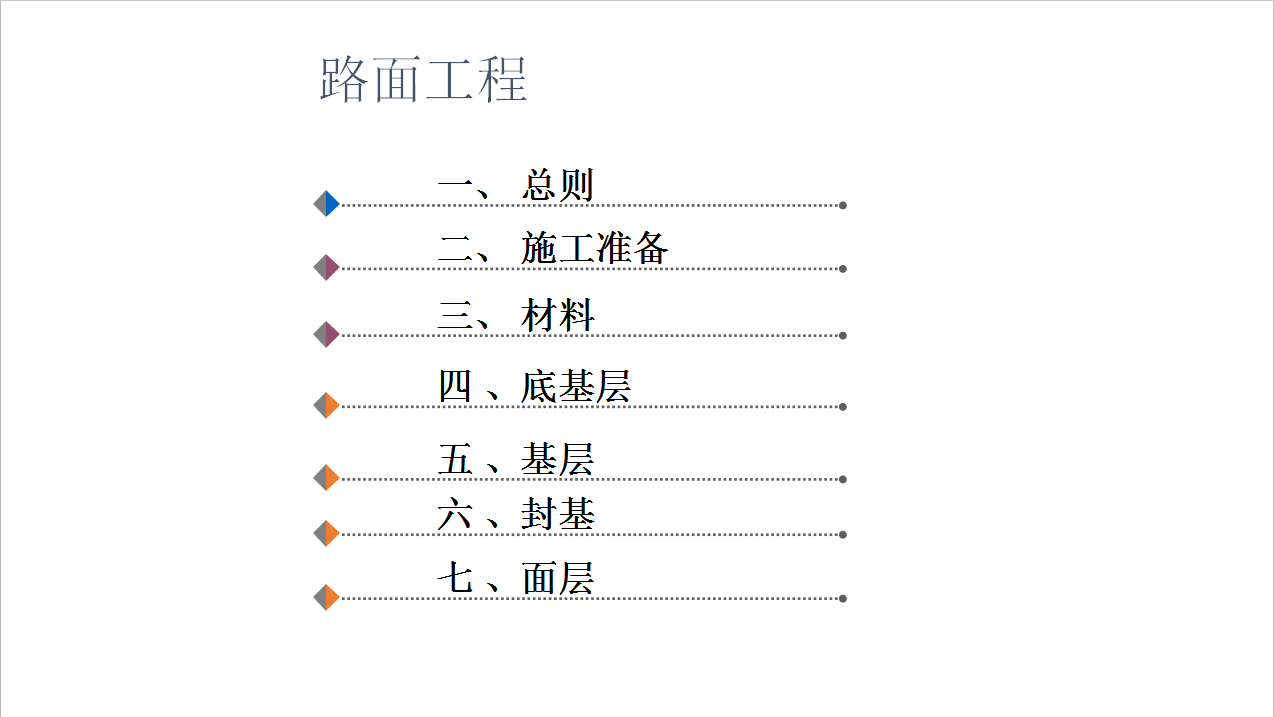

施工准备

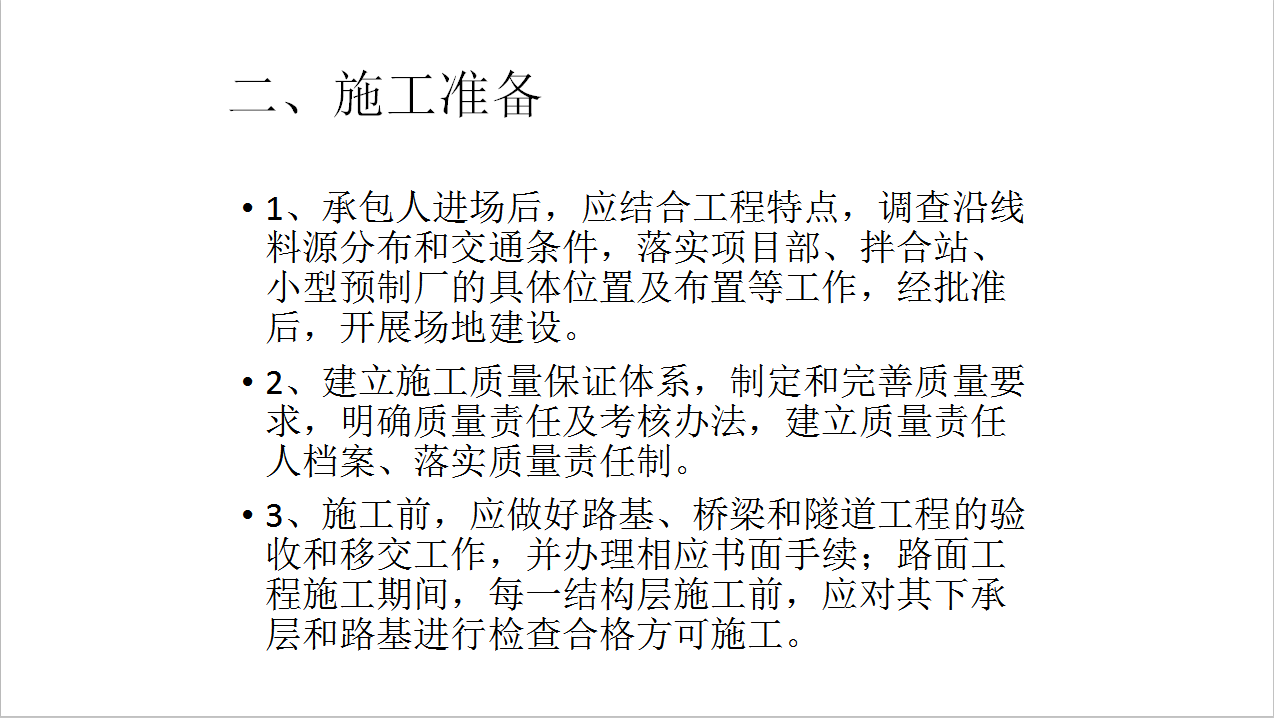

1、承包人进场后,应结合工程特点,调查沿线料源分布和交通条件,落实项目部、拌合站、小型预制厂的具体位置及布置等工作,经批准后,开展场地建设。
2、建立施工质量保证体系,制定和完善质量要求,明确质量责任及考核办法,建立质量责任人档案、落实质量责任制。
3、施工前,应做好路基、桥梁和隧道工程的验收和移交工作,并办理相应书面手续;路面工程施工期间,每一结构层施工前,应对其下承层和路基进行检查合格方可施工。
4、技术、机械设备、试验检测仪器准备到位;
5、路面施工前,应落实水泥、沥青、集料的采购和加工,并根据工程进度,保证材料供应。各路面结构层正式施工前,材料储量应满足连续施工需要,其中基层料满足5―7d的用量要求,面层集料应达到该结构层所需总量的20%以上。
6、路基验收由业主组织监理、中心试验室、路基施工单位和路面施工单位参加验收。路基交验宜长段落,原则上不短于1KM。
7、高填方路基、软基路段应检查连续两个月沉降量是否满足设计要求。
8、清除路表浮土、杂物,宜采用18T以上振动压路机进行慢速全幅碾压检验,其顶面平整。
9、进行中线恢复。直线段20m,曲线段10~15m设一桩,并在两侧路肩外缘0.3~0.5m设指示桩,进行水准测量,标出上覆层边缘的设计高程。
10、水泥稳定碎石基层应在7~10d龄期内能取出完整芯样;若取不出完整芯样,应进行返工处理。
11、中下面层表面的污染物必须清扫干净。
12、砼桥面应采用喷砂抛丸、精洗刨等清除浮浆、污染物。用鼓风机等将下承层杂物清理干净。
