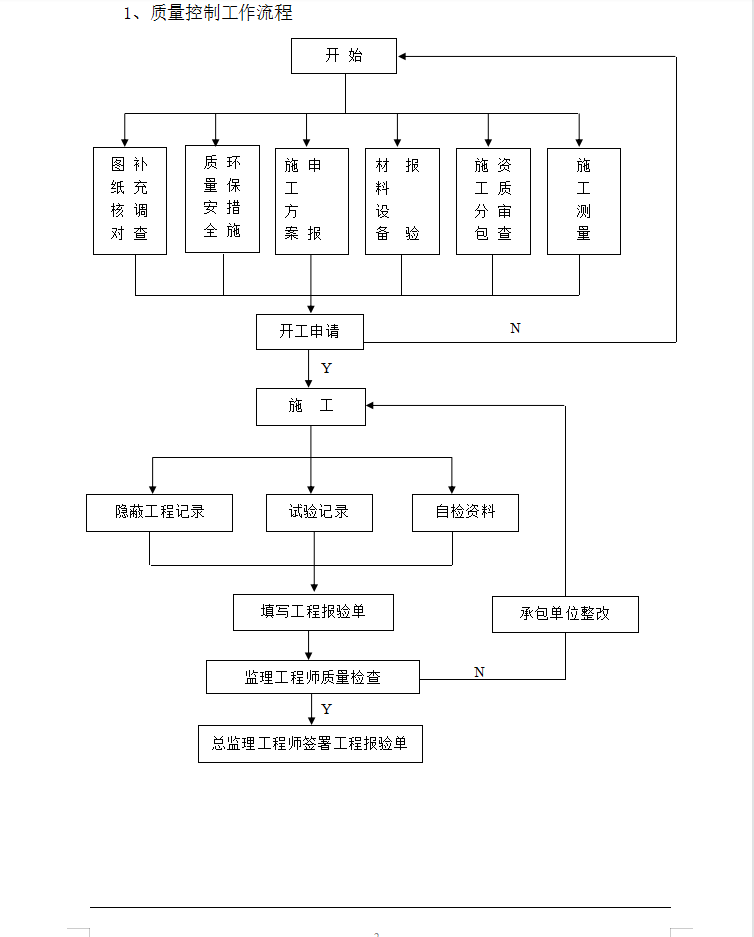

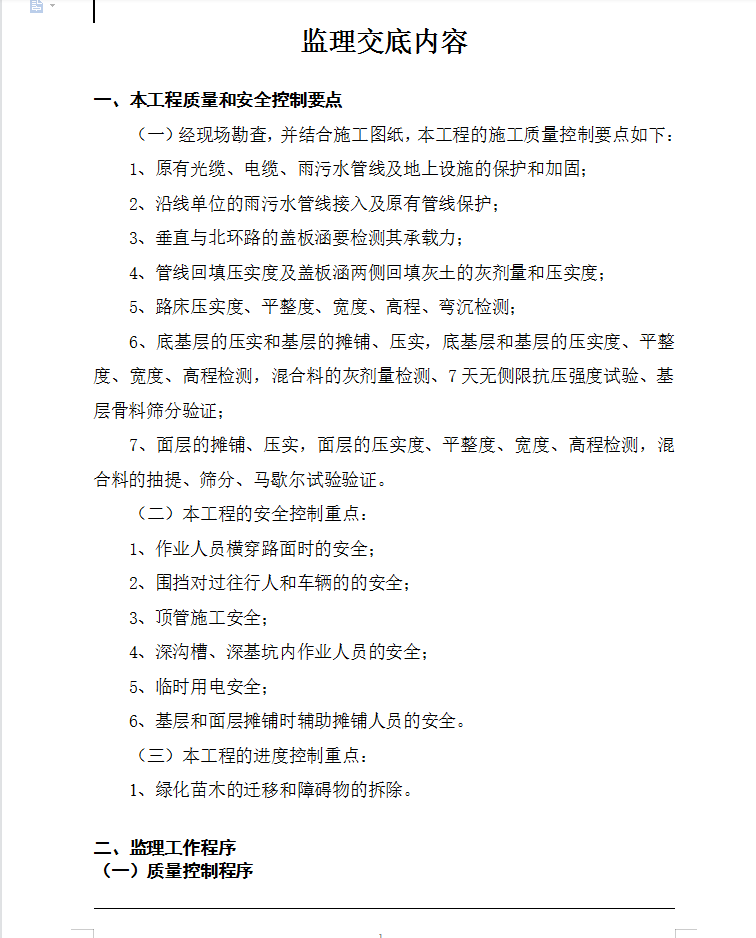

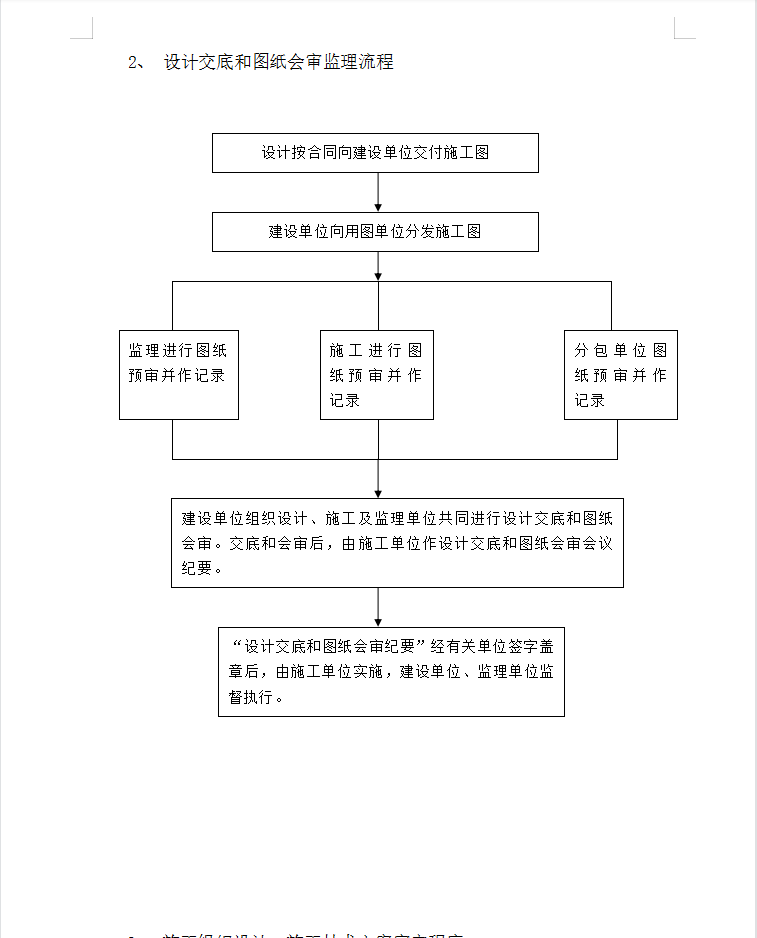

经现场勘查,并结合施工图纸,本工程的施工质量控制要点如下:1、原有光缆、电缆、雨污水管线及地上设施的保护和加固;2、沿线单位的雨污水管线接入及原有管线保护;3、垂直与北环路的盖板涵要检测其承载力;4、管线回填压实度及盖板涵两侧回填灰土的灰剂量和压实度;5、路床压实度、平整度、宽度、高程、弯沉检测;
