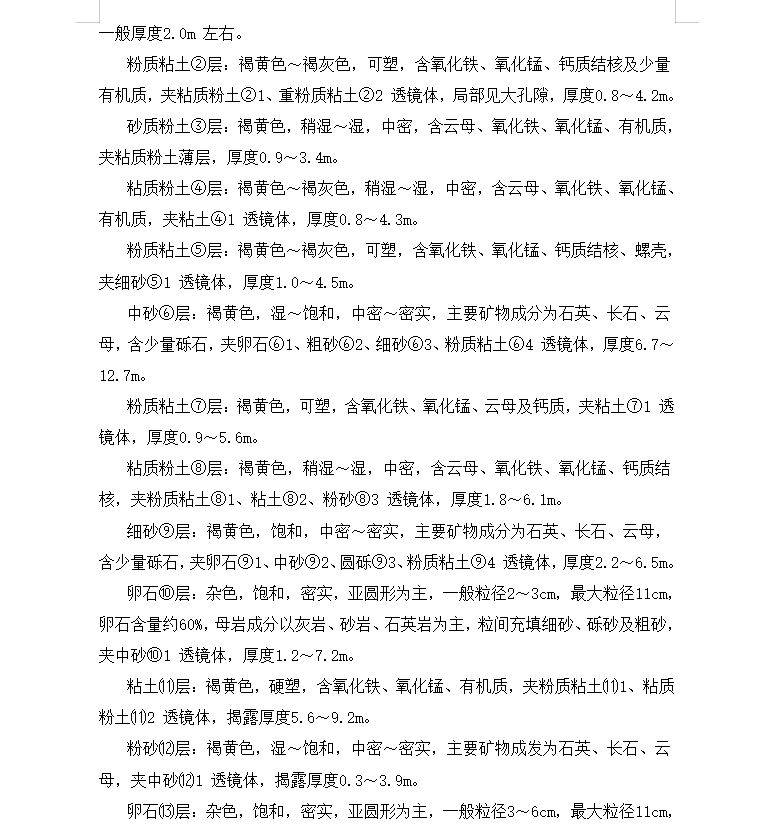

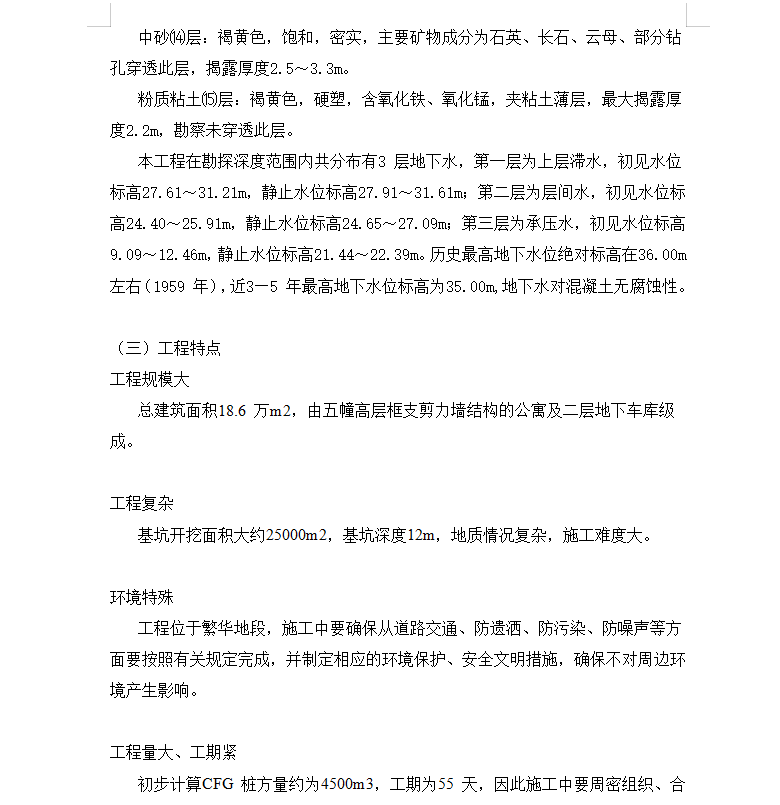

总建筑面积18.6 万m2,由五幢高层框支剪力墙结构的公寓及二层地下车库级成。基坑开挖面积大约25000m2,基坑深度12m,地质情况复杂,施工难度大。工程位于繁华地段,施工中要确保从道路交通、防遗洒、防污染、防噪声等方面要按照有关规定完成,并制定相应的环境保护、安全文明措施,确保不对周边环境产生影响。
初步计算CFG 桩方量约为4500m3,工期为55 天,因此施工中要周密组织、合理安排,才能如期完成施工任务。针对本工程基坑比较深,施工难度较大,施工质量要求高等特点对操作人员进行专业技能培训,并对作业难度大的地方进行1 对1现场实物交底,提高工作操作技术水平。对于特殊工种人员要求必须持证上岗,并进行进场三级安全教育,保证工程“优质、低耗、快速、安全”地进行。
