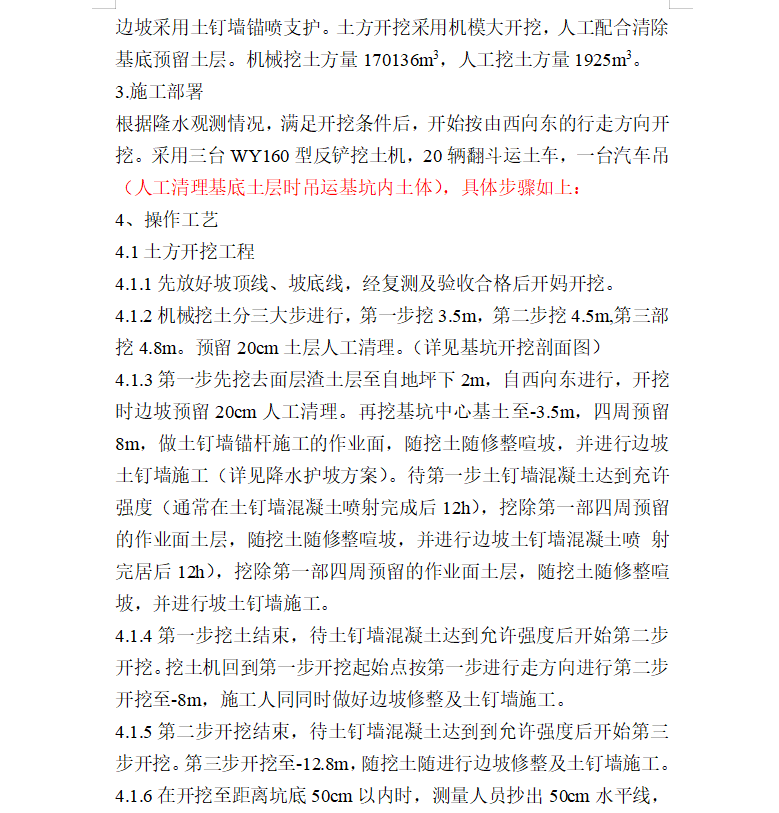

第一步先挖去面层渣土层至自地坪下2m,自西向东进行,开挖时边坡预留20cm人工清理。再挖基坑中心基土至-3.5m,四周预留8m,做土钉墙锚杆施工的作业面,随挖土随修整喧坡,并进行边坡土钉墙施工(详见降水护坡方案)。待第一步土钉墙混凝土达到充许强度(通常在土钉墙混凝土喷射完成后12h),挖除第一部四周预留的作业面土层,随挖土随修整喧坡,并进行边坡土钉墙混凝土喷 射完居后12h),挖除第一部四周预留的作业面土层,随挖土随修整喧坡,并进行坡土钉墙施工。
