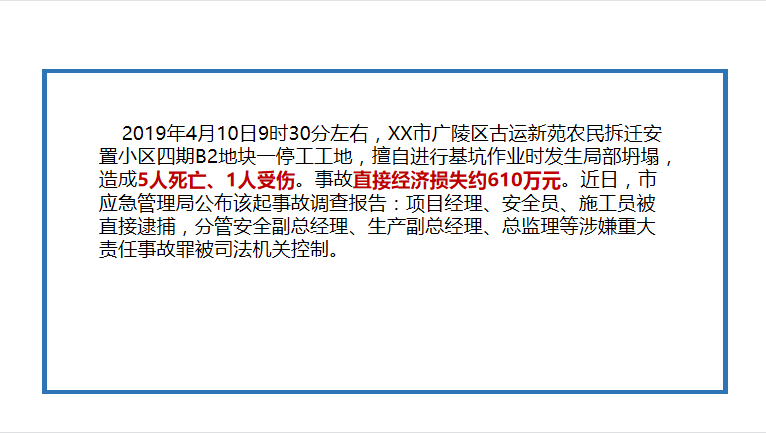

直接原因:施工单位未按施工设计方案,未采取防坍塌安全措施的情况下,在紧邻B104#住宅楼基坑边坡脚垂直超深开挖电梯井集水坑,降低了基坑坡体的稳定性,且坍塌区域坡面挂网喷浆混凝土未采用钢筋固定,是导致事故发生的直接原因。
间接原因:
1.项目管理混乱。四建公司在工程项目存在安全隐患未整改到位的情况下,擅自复工;基坑作业未安排安全员现场监护;未按规定与相关人员签订劳动合同;未对瓦工进行安全教育培训、未进行安全技术交底。停工期间建设、项目管理、监理单位对施工现场零星作业现象均未采取有效措施予以制止;施工、监理人员履职不到位,均存在冒充签字。曲江公司将项目委托给不具备资质的花半里公司进行管理,且未按《项目管理合同》履行各自管理职责。
2.违章指挥和违章作业。四建公司未按设计方案施工,在B104#住宅楼基坑边坡、挂网喷浆混凝土未经验收的情况下,违章指挥人员垂直开挖电梯井集水坑;在电梯井集水坑存在安全隐患的情况下指挥瓦工从事砌筑挡水墙作业
