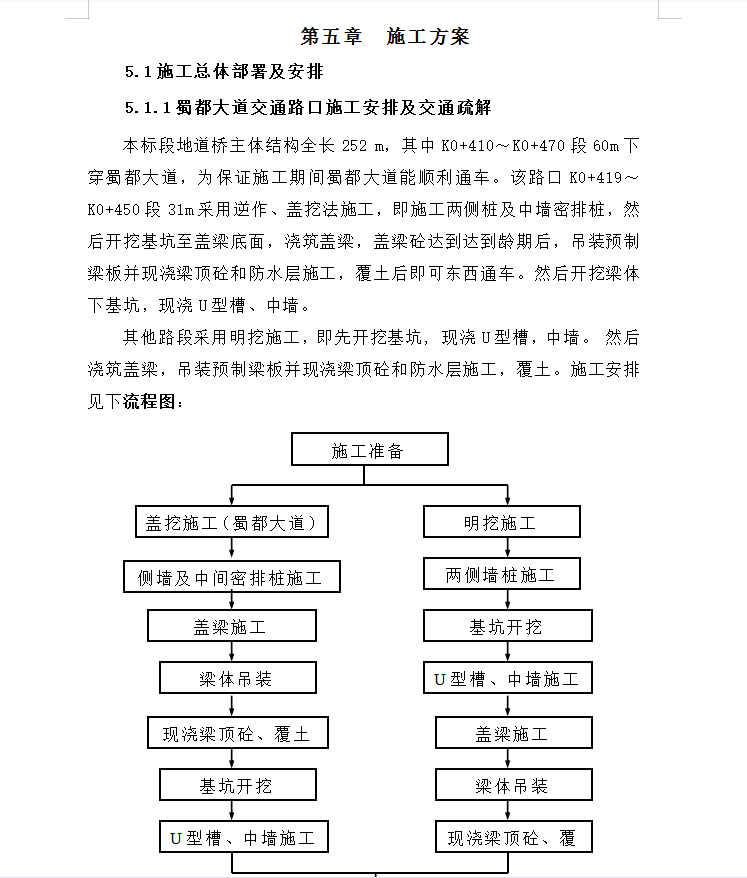

本标段地道桥主体结构全长252 m,其中K0+410~K0+470段60m下穿蜀都大道,为保证施工期间蜀都大道能顺利通车。该路口K0+419~K0+450段31m采用逆作、盖挖法施工,即施工两侧桩及中墙密排桩,然后开挖基坑至盖梁底面,浇筑盖梁,盖梁砼达到达到龄期后,吊装预制梁板并现浇梁顶砼和防水层施工,覆土后即可东西通车。然后开挖梁体下基坑,现浇U型槽、中墙。
