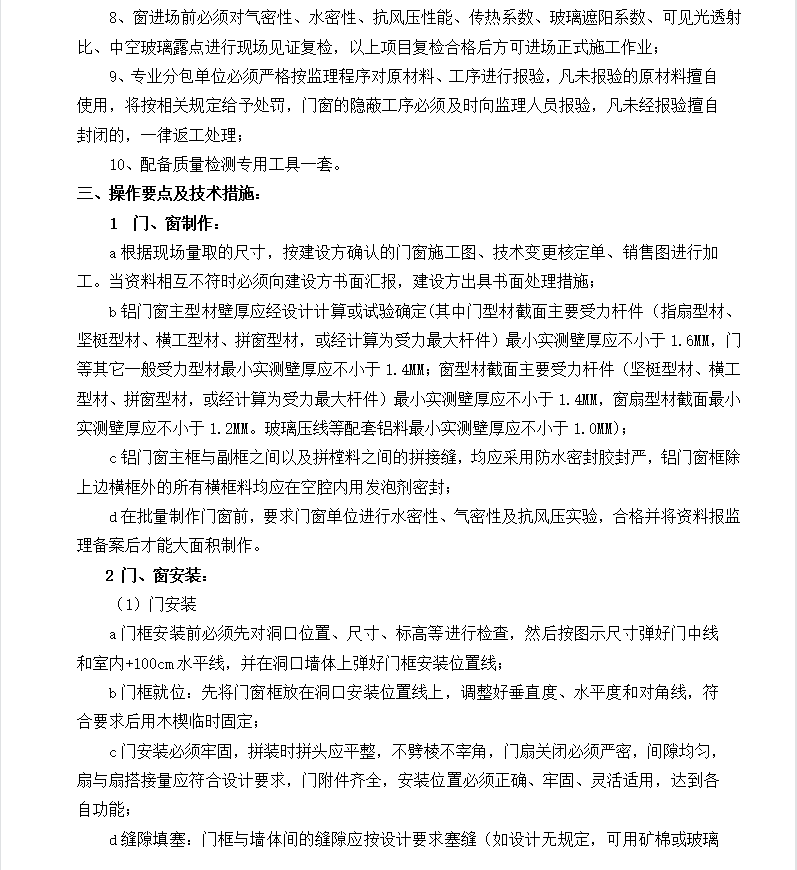

窗进场前必须对气密性、水密性、抗风压性能、传热系数、玻璃遮阳系数、可见光透射比、中空玻璃露点进行现场见证复检,以上项目复检合格后方可进场正式施工作业; 专业分包单位必须严格按监理程序对原材料、工序进行报验,凡未报验的原材料擅自使用,将按相关规定给予处罚,门窗的隐蔽工序必须及时向监理人员报验,凡未经报验擅自封闭的,一律返工处理;
