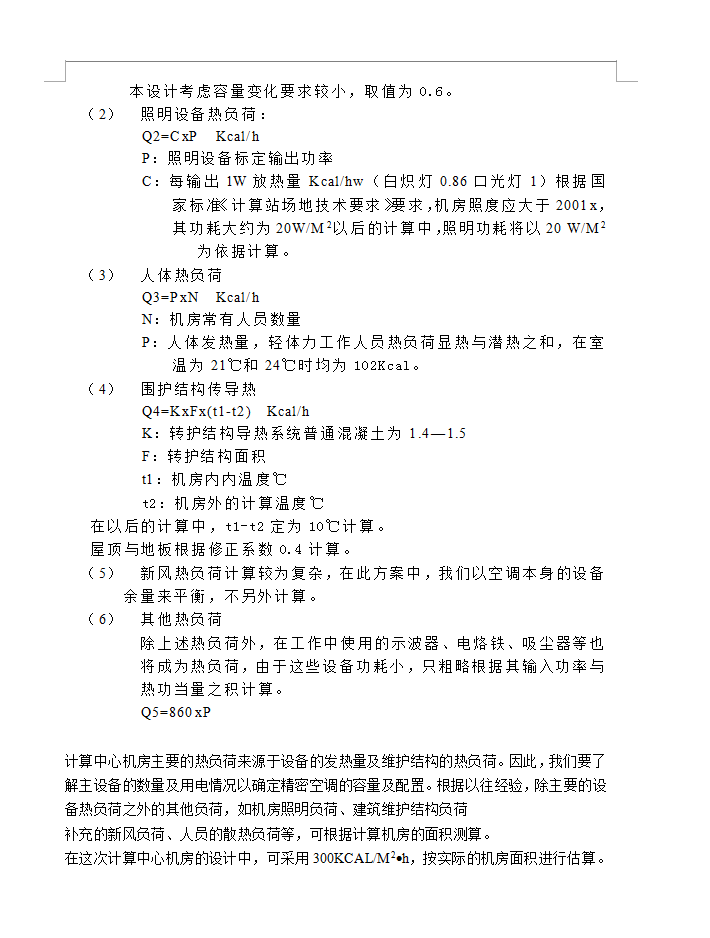

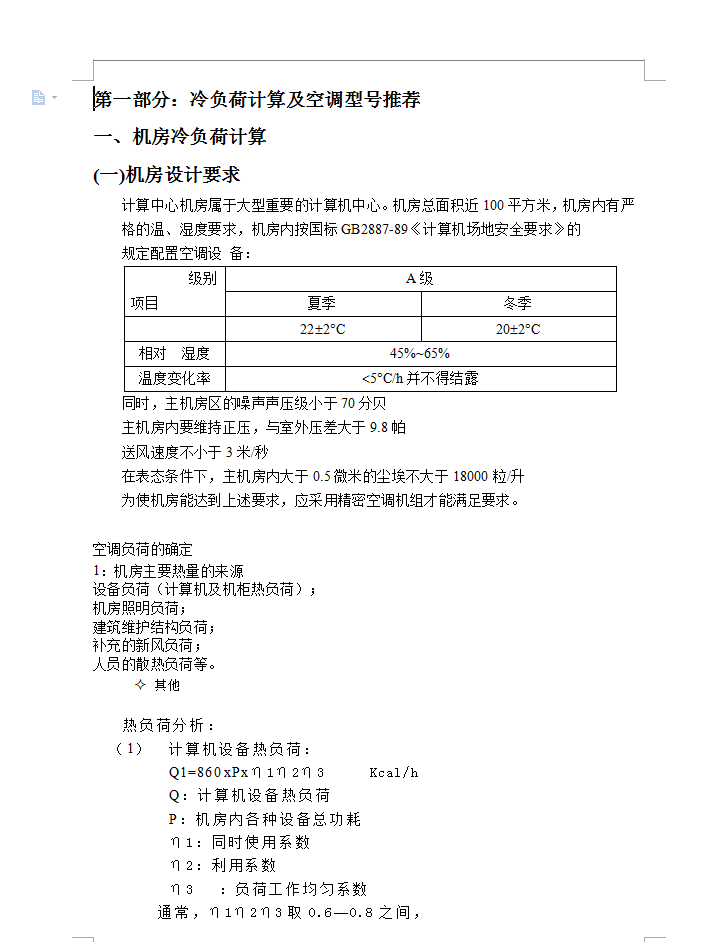

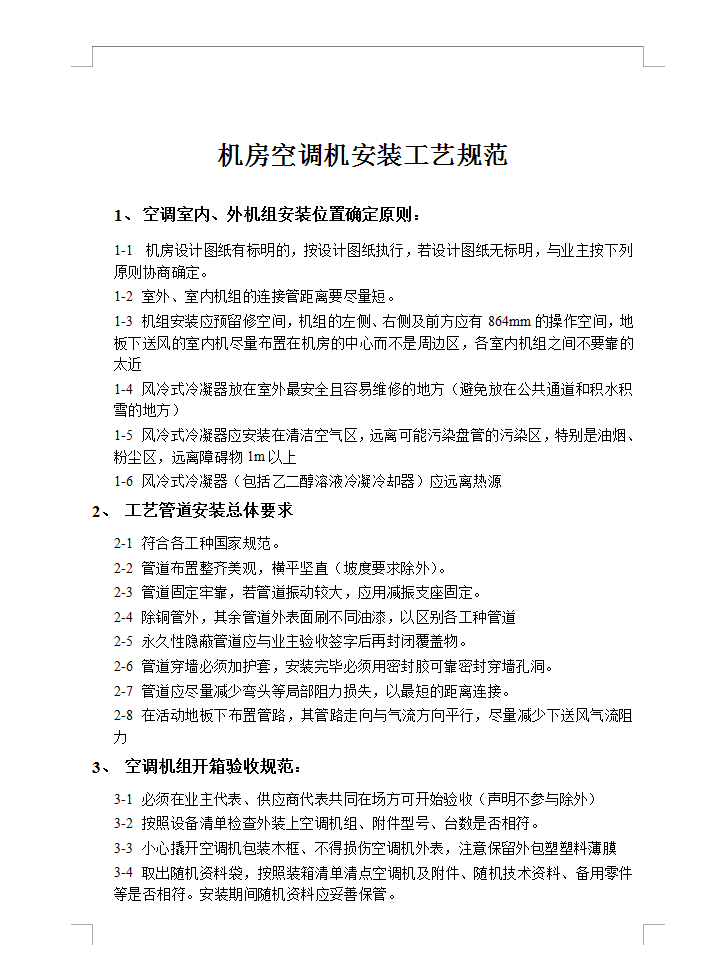

工艺管道安装总体要求:1符合各工种国家规范。2管道布置整齐美观,横平坚直(坡度要求除外)。3管道固定牢靠,若管道振动较大,应用减振支座固定。4除铜管外,其余管道外表面刷不同油漆,以区别各工种管道。5永久性隐蔽管道应与业主验收签字后再封闭覆盖物。6管道穿墙必须加护套,安装完毕必须用密封胶可靠密封穿墙孔洞。7管道应尽量减少弯头等局部阻力损失,以最短的距离连接。8在活动地板下布置管路,其管路走向与气流方向平行,尽量减少下送风气流阻力
