地铁工程主体暗挖工程临时支护顶拱拆除技术交底

2023-04-15 0 683
ceomax-pro主题已启用,当前站点还没有验证正版主题授权,暂不可使用 前往授权激活 获取正版授权

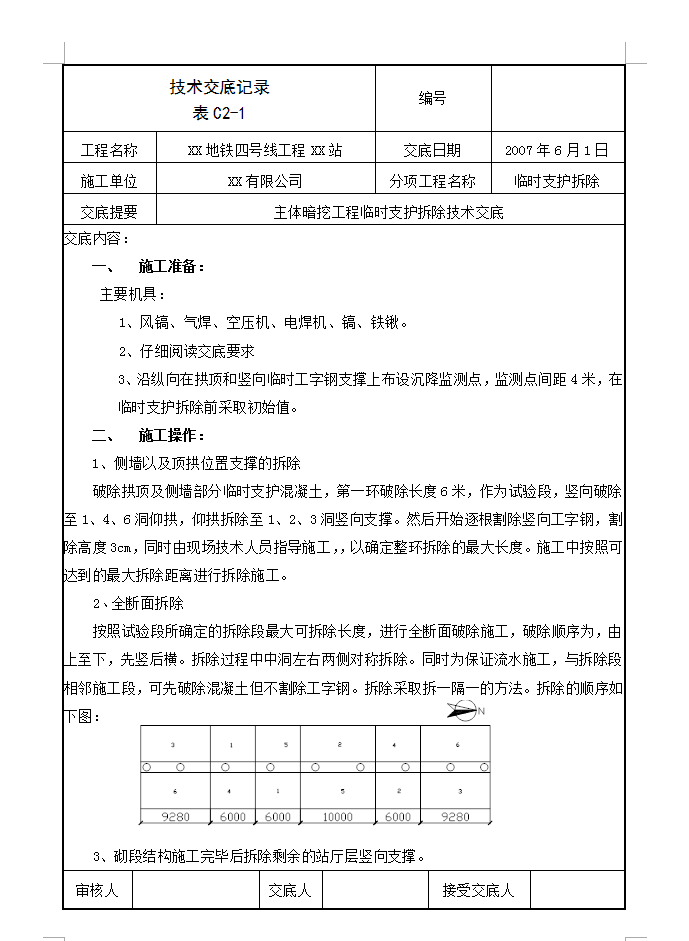

施工操作:1、侧墙以及顶拱位置支撑的拆除:破除拱顶及侧墙部分临时支护混凝土,第一环破除长度6米,作为试验段,竖向破除至1、4、6洞仰拱,仰拱拆除至1、2、3洞竖向支撑。然后开始逐根割除竖向工字钢,割除高度3cm,同时由现场技术人员指导施工,,以确定整环拆除的最大长度。施工中按照可达到的最大拆除距离进行拆除施工。2、全断面拆除:按照试验段所确定的拆除段最大可拆除长度,进行全断面破除施工,破除顺序为,由上至下,先竖后横。拆除过程中中洞左右两侧对称拆除。同时为保证流水施工,与拆除段相邻施工段,可先破除混凝土但不割除工字钢。拆除采取拆一隔一的方法。
