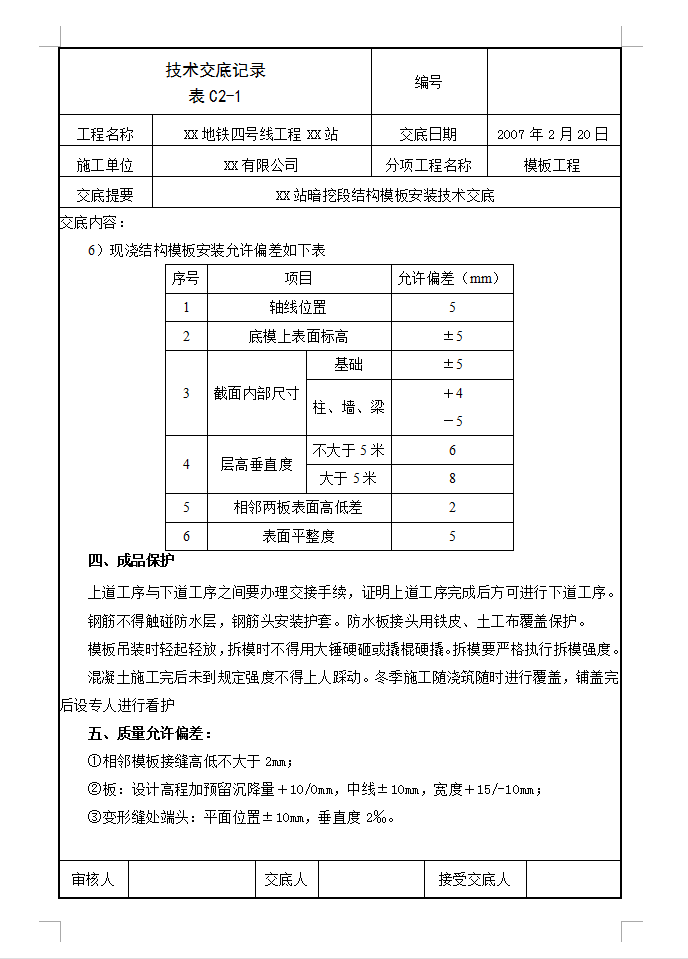

模板施工质量是保证混凝土结构尺寸、表面质量的关键,施工中根据工程结构特点切实做好模板施工。车站暗挖段底板、顶拱主要采用5mm厚P9015模板、不小于18mm厚的木胶板和定型钢拱架方木支撑体系。顶拱及边拱:顶拱及边拱底模板选用9015可调模板。采用满堂红支撑体系,纵向方木间距30cm。弧形部分采用定制弧形小模板做为模板,采用方木支撑,下方设拉杆。混凝土接茬处采用50mm厚木板做为模板,预留混凝土接茬槽。顶纵梁底模板铺设时按3‰起拱,即中间部位抬高18mm。为了保证施工安全,和结构在混凝土浇注过程中初支临时仰拱不下沉,在中洞2部洞室设脚手架支撑,脚手架横杆、立杆间距90cm。
