详情介绍

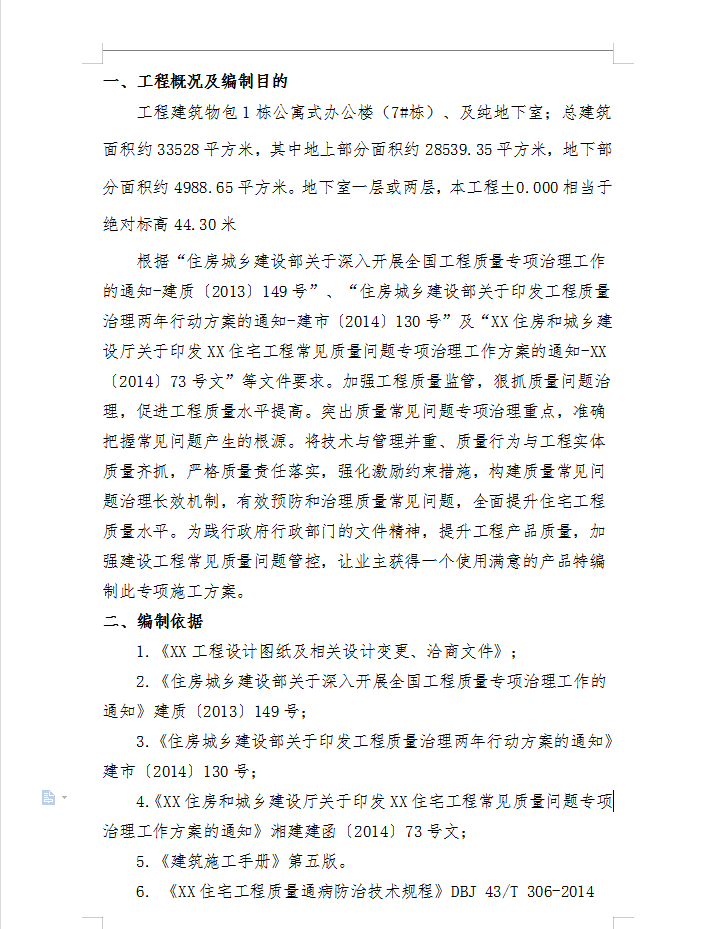

工程建筑物包1栋公寓式办公楼(7#栋)、及纯地下室;总建筑面积约33528平方米,其中地上部分面积约28539.35平方米,地下部分面积约4988.65平方米。地下室一层或两层,本工程±0.000相当于绝对标高44.30米

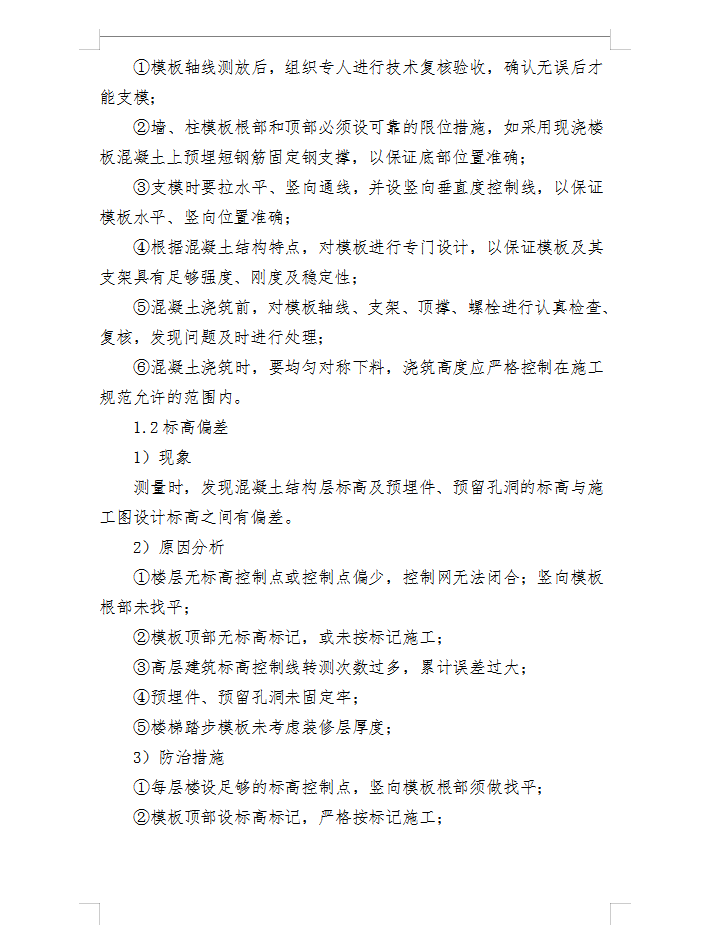

混凝土浇筑后拆除模板时,发现柱、墙实际位置与建筑物轴线位置有偏移防治措施:
①模板轴线测放后,组织专人进行技术复核验收,确认无误后才能支模;
②墙、柱模板根部和顶部必须设可靠的限位措施,如采用现浇楼板混凝土上预埋短钢筋固定钢支撑,以保证底部位置准确;
③支模时要拉水平、竖向通线,并设竖向垂直度控制线,以保证模板水平、竖向位置准确;
④根据混凝土结构特点,对模板进行专门设计,以保证模板及其支架具有足够强度、刚度及稳定性;
⑤混凝土浇筑前,对模板轴线、支架、顶撑、螺栓进行认真检查、复核,发现问题及时进行处理;
⑥混凝土浇筑时,要均匀对称下料,浇筑高度应严格控制在施工规范允许的范围内。

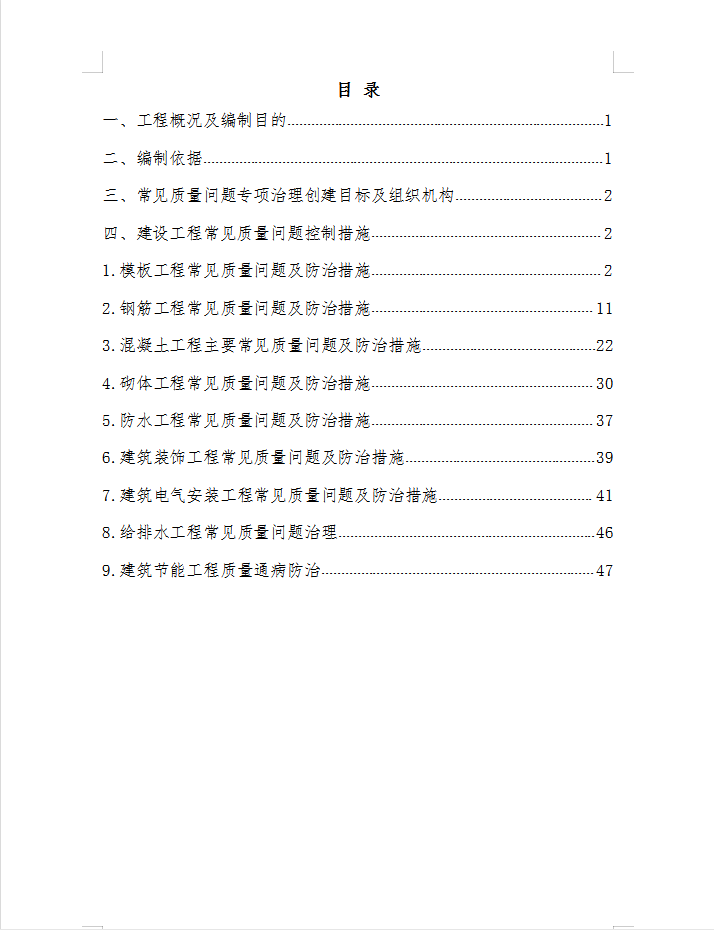

目录
一、工程概况及编制目的.....................................1
二、编制依据.....................................................1
.............
8.给排水工程常见质量问题治理.................................46
9.建筑节能工程质量通病防治...................................47
