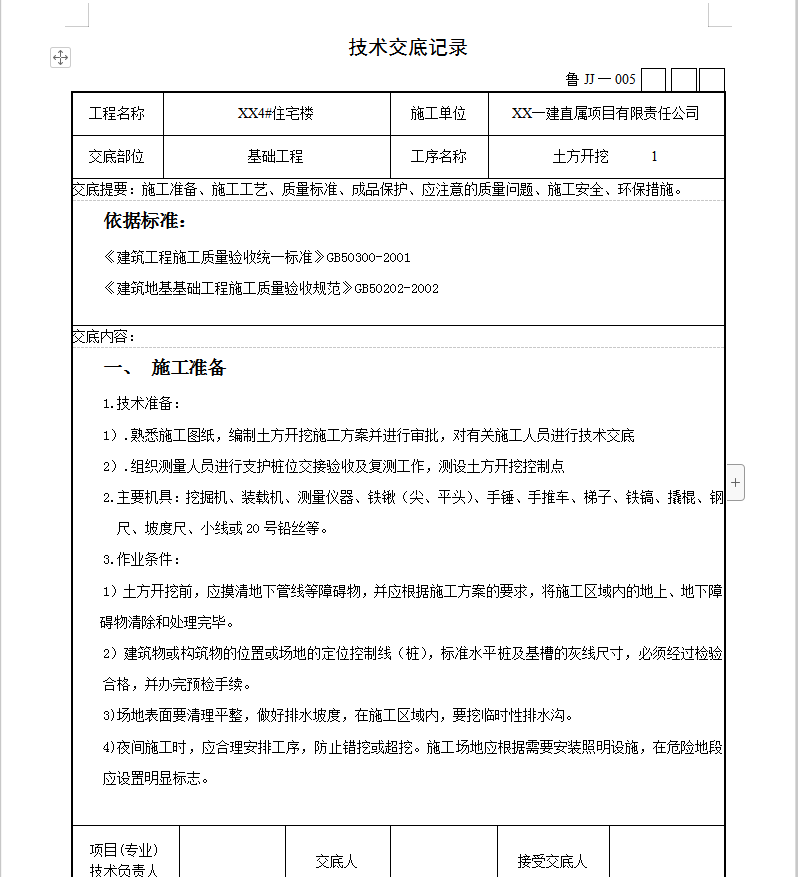

一、施工准备
1.技术准备:
1).熟悉施工图纸,编制土方开挖施工方案并进行审批,对有关施工人员进行技术交底
2).组织测量人员进行支护桩位交接验收及复测工作,测设土方开挖控制点
2.主要机具:挖掘机、装载机、测量仪器、铁锹(尖、平头)、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线或20号铅丝等。
3.作业条件:
1)土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。
2)建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续。
3)场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟。
4)夜间施工时,应合理安排工序,防止错挖或超挖。施工场地应根据需要安装照明设施,在危险地段应设置明显标志。
