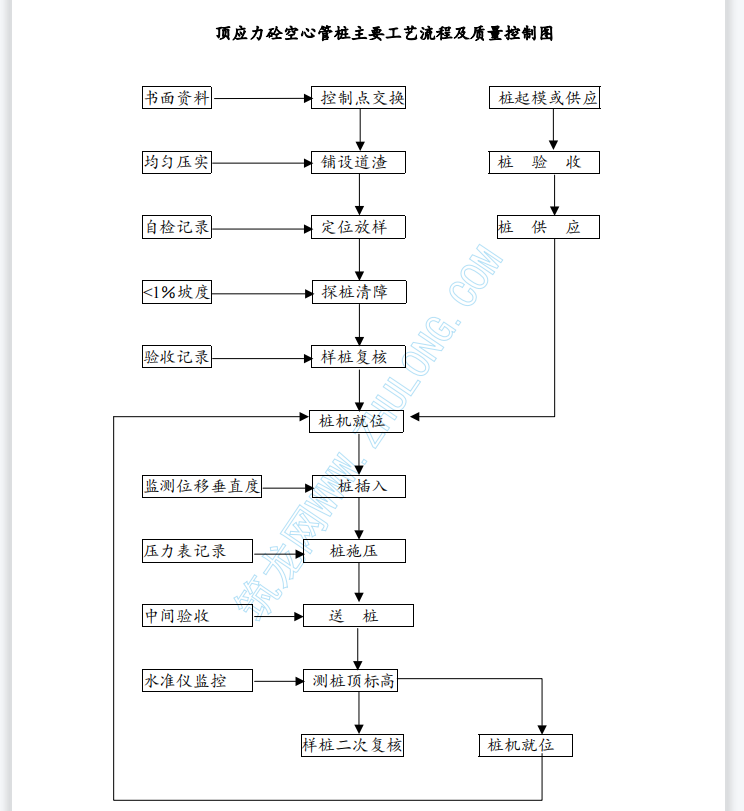

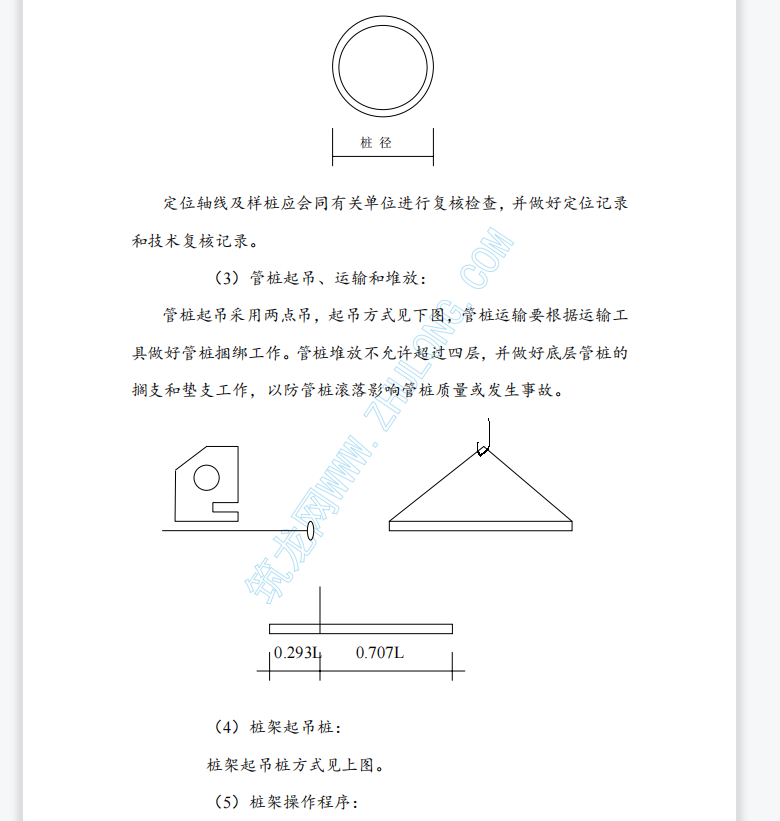

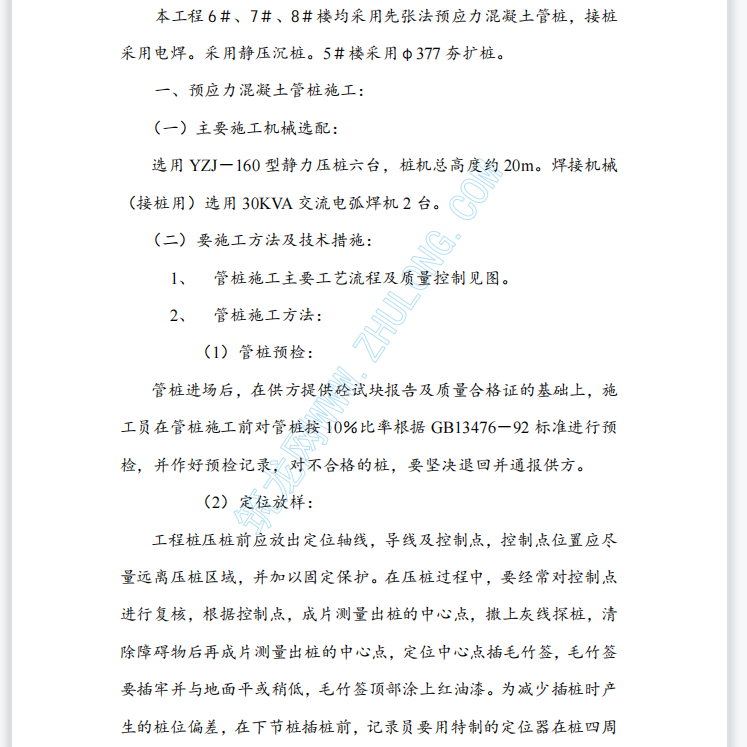

管桩进场后,在供方提供砼试块报告及质量合格证的基础上,施\工员在管桩施工前对管桩按 10%比率根据 GB13476-92 标准进行预检,并作好预检记录,对不合格的桩,要坚决退回并通报供方。工程桩压桩前应放出定位轴线,导线及控制点,控制点位置应尽量远离压桩区域,并加以固定保护。在压桩过程中,要经常对控制点进行复核,根据控制点,成片测量出桩的中心点,撒上灰线探桩,清除障碍物后再成片测量出桩的中心点,定位中心点插毛竹签,毛竹签要插牢并与地面平或稍低,毛竹签顶部涂上红油漆。
