基坑井点降水施工方案 13P

2023-04-15 0 1,093
ceomax-pro主题已启用,当前站点还没有验证正版主题授权,暂不可使用 前往授权激活 获取正版授权

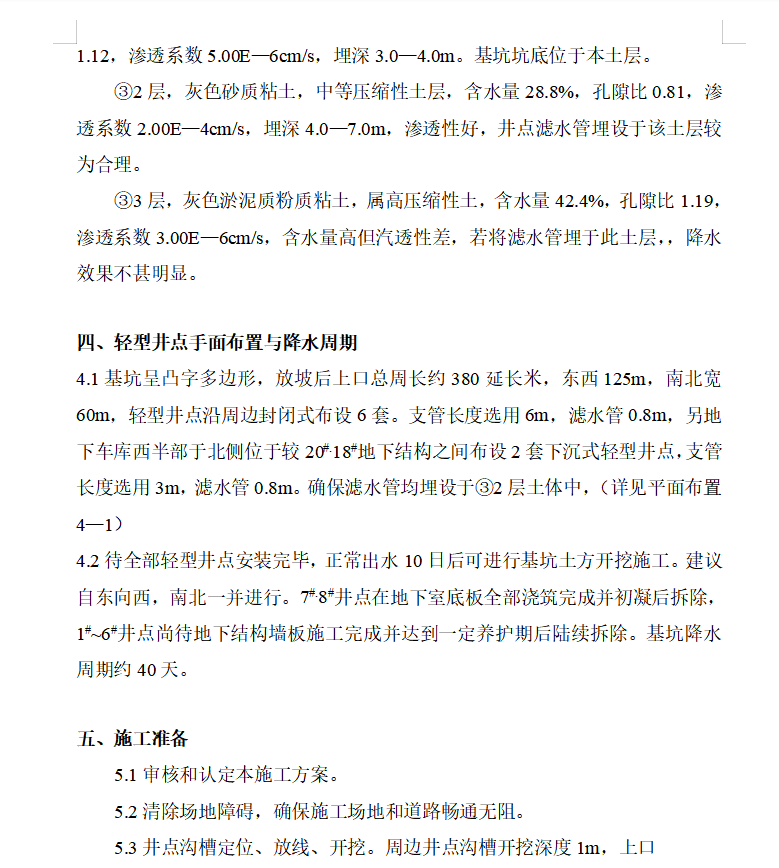

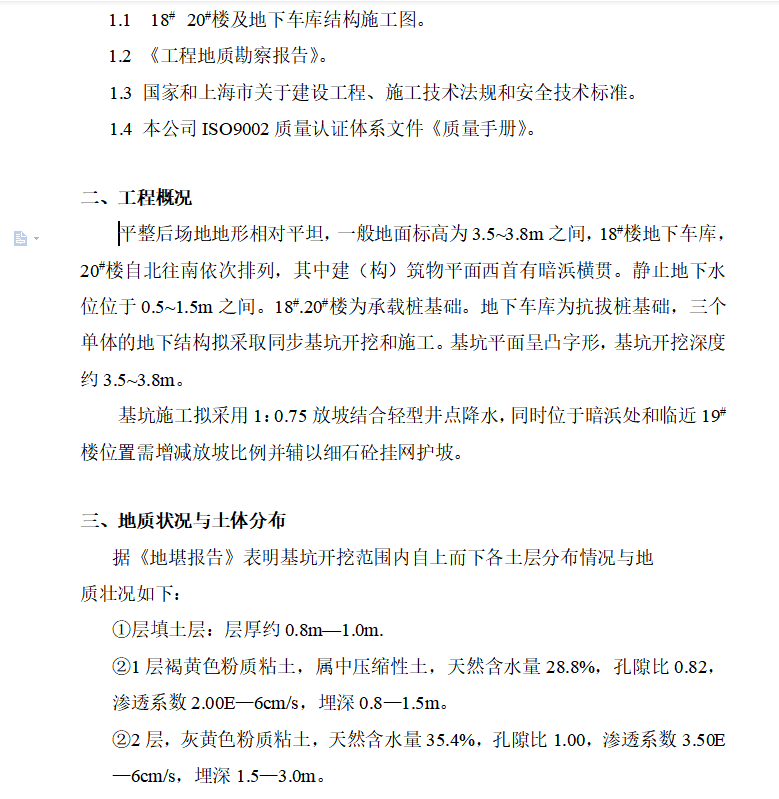

基坑呈凸字多边形,放坡后上口总周长约380延长米,东西125m,南北宽60m,轻型井点沿周边封闭式布设6套。支管长度选用6m,滤水管0.8m,另地下车库西半部于北侧位于较20#.18#地下结构之间布设2套下沉式轻型井点,支管长度选用3m,滤水管0.8m。

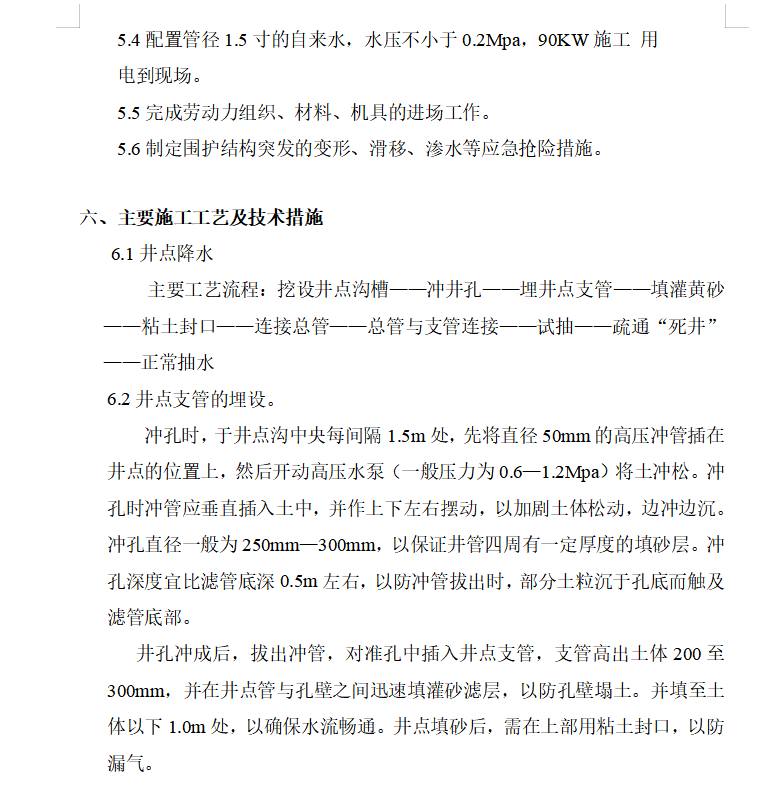

待全部轻型井点安装完毕,正常出水10日后可进行基坑土方开挖施工。建议自东向西,南北一并进行。7#.8#井点在地下室底板全部浇筑完成并初凝后拆除,1#~6#井点尚待地下结构墙板施工完成并达到一定养护期后陆续拆除。基坑降水周期约40天。
