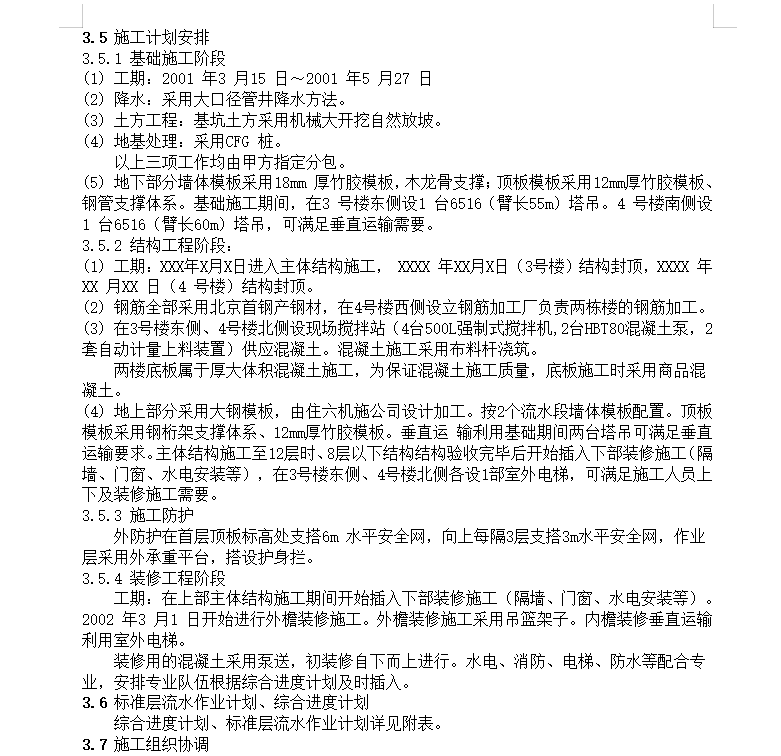

在3号楼东侧、4号楼北侧设现场搅拌站(4台500L强制式搅拌机,2台HBT80混凝土泵,2套自动计量上料装置)供应混凝土。混凝土施工采用布料杆浇筑。
两楼底板属于厚大体积混凝土施工,为保证混凝土施工质量,底板施工时采用商品混凝土。地上部分采用大钢模板,由住六机施公司设计加工。按2个流水段墙体模板配置。顶板模板采用钢桁架支撑体系、12mm厚竹胶模板。垂直运 输利用基础期间两台塔吊可满足垂直运输要求。主体结构施工至12层时、8层以下结构结构验收完毕后开始插入下部装修施工(隔墙、门窗、水电安装等),在3号楼东侧、4号楼北侧各设1部室外电梯,可满足施工人员上下及装修施工需要。
