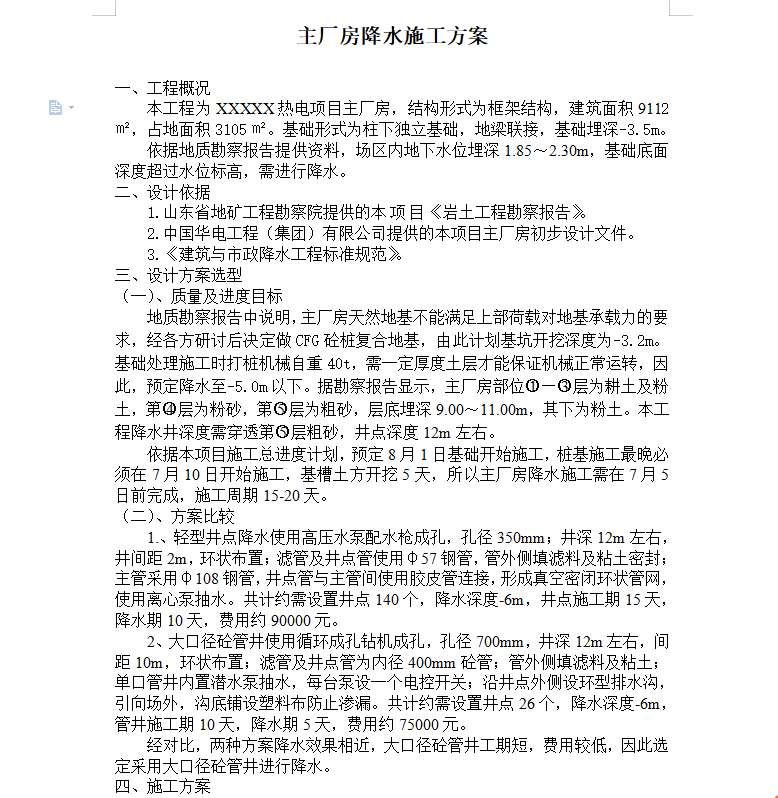

本工程为XXXXX热电项目主厂房,结构形式为框架结构,建筑面积9112�O,占地面积3105�O。基础形式为柱下独立基础,地梁联接,基础埋深-3.5m。
依据地质勘察报告提供资料,场区内地下水位埋深1.85~2.30m,基础底面深度超过水位标高,需进行降水。地质勘察报告中说明,主厂房天然地基不能满足上部荷载对地基承载力的要求,经各方研讨后决定做CFG砼桩复合地基,由此计划基坑开挖深度为-3.2m。基础处理施工时打桩机械自重40t,需一定厚度土层才能保证机械正常运转,因此,预定降水至-5.0m以下。据勘察报告显示,主厂房部位―层为耕土及粉土,第层为粉砂,第层为粗砂,层底埋深9.00~11.00m,其下为粉土。本工程降水井深度需穿透第层粗砂,井点深度12m左右。
