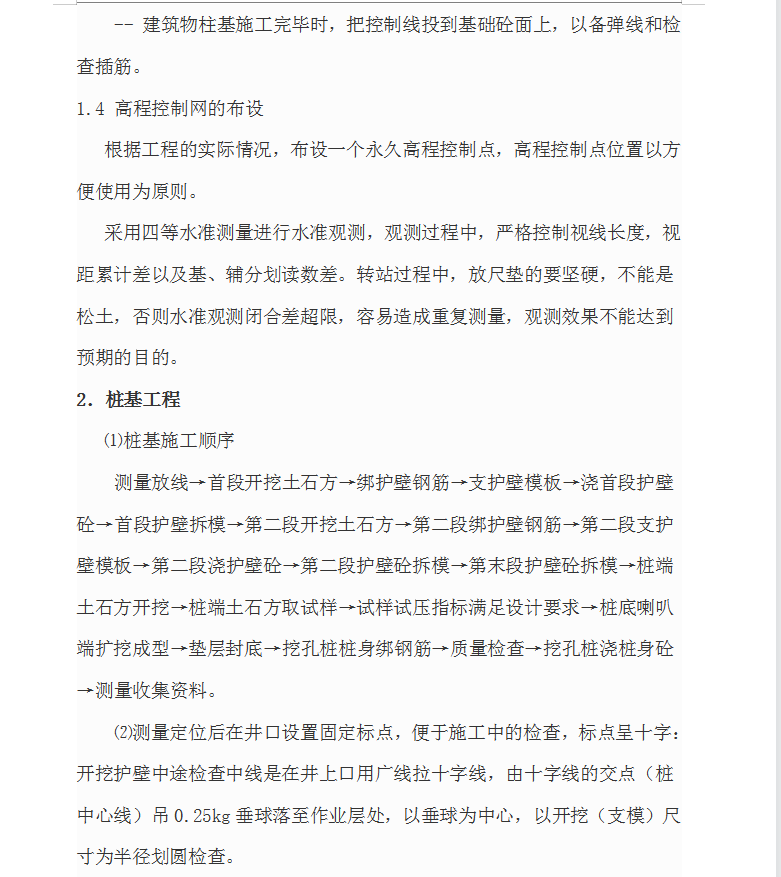

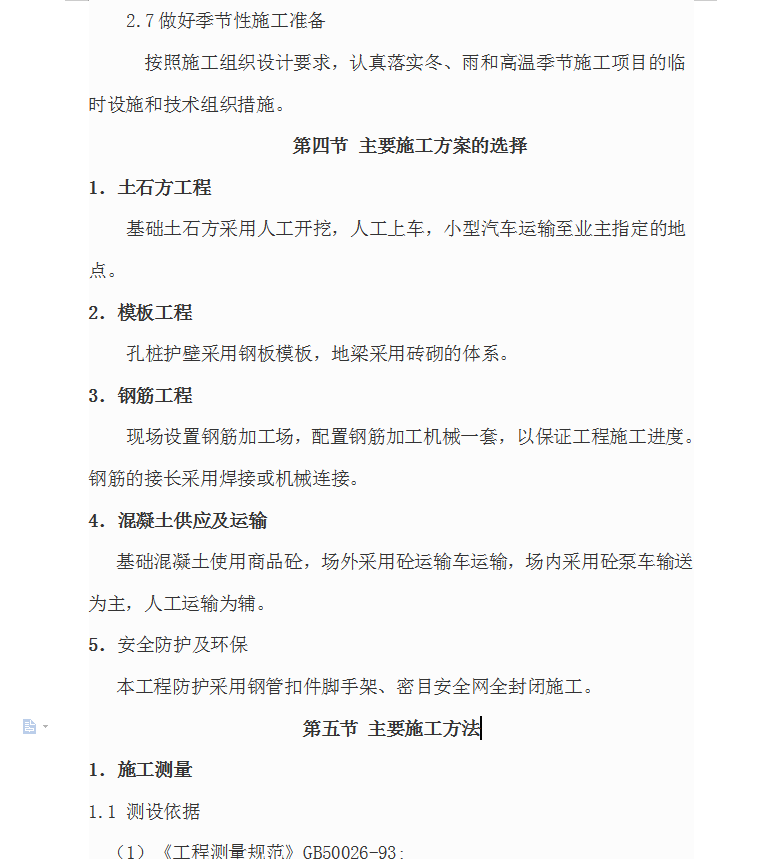

本工程拟建地下0层,地上7层。底框结构。基础为人工挖孔灌注桩,扩大基础。基础土石方采用人工开挖,人工上车,小型汽车运输至业主指定的地点。
桩基施工顺序 :测量放线→首段开挖土石方→绑护壁钢筋→支护壁模板→浇首段护壁砼→首段护壁拆模→第二段开挖土石方→第二段绑护壁钢筋→第二段支护壁模板→第二段浇护壁砼→第二段护壁砼拆模→第末段护壁砼拆模→桩端土石方开挖→桩端土石方取试样→试样试压指标满足设计要求→桩底喇叭端扩挖成型→垫层封底→挖孔桩桩身绑钢筋→质量检查→挖孔桩浇桩身砼→测量收集资料。
