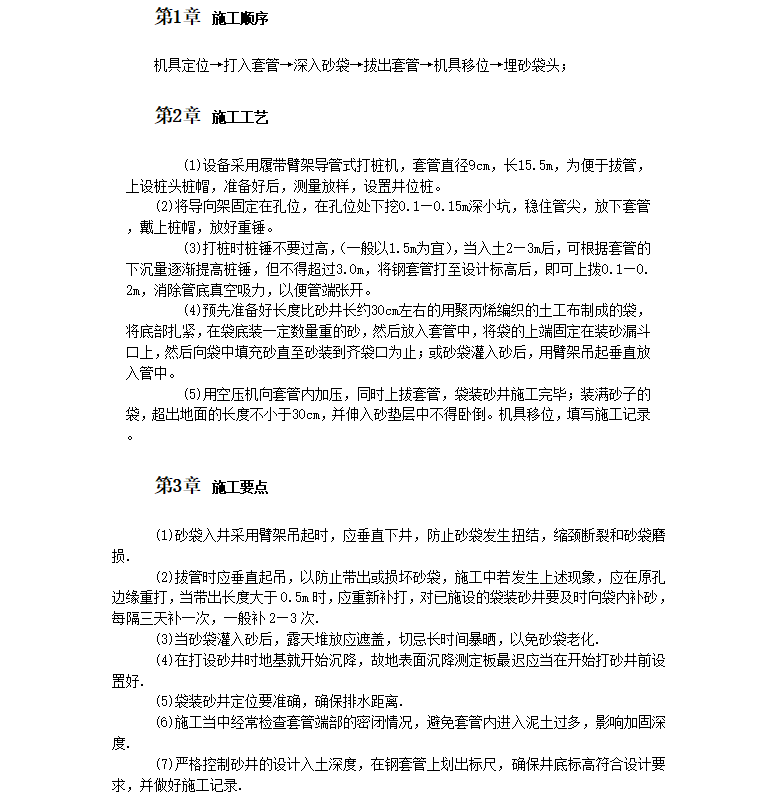

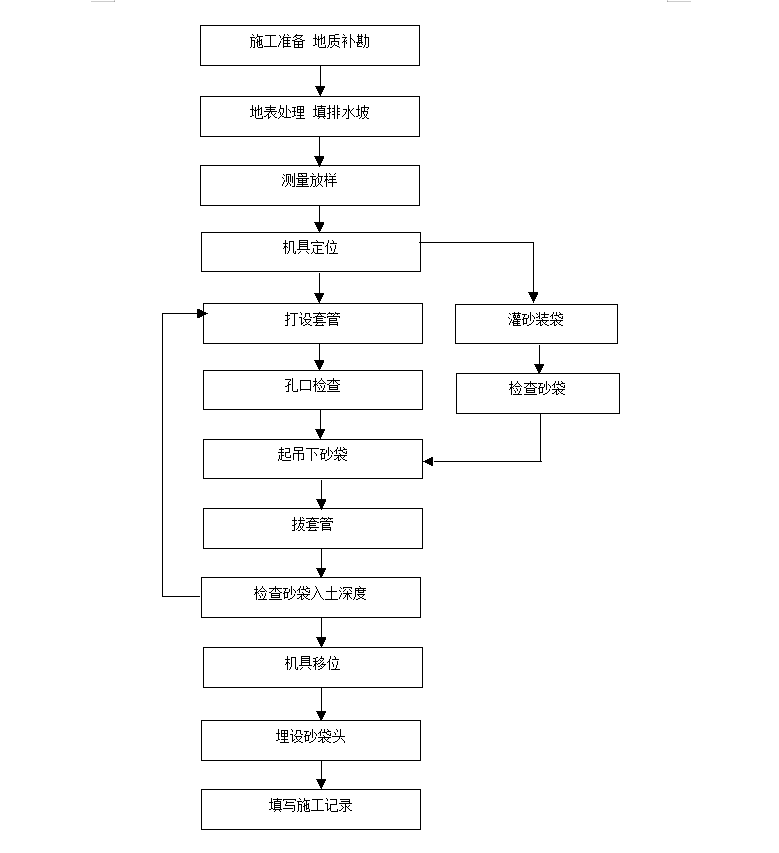

设备采用履带臂架导管式打桩机,套管直径9cm,长15.5m,为便于拔管,上设桩头桩帽,准备好后,测量放样,设置井位桩。
将导向架固定在孔位,在孔位处下挖0.1―0.15m深小坑,稳住管尖,放下套管,戴上桩帽,放好重锤。)打桩时桩锤不要过高,(一般以1.5m为宜),当入土2―3m后,可根据套管的下沉量逐渐提高桩锤,但不得超过3.0m,将钢套管打至设计标高后,即可上拨0.1―0.2m,消除管底真空吸力,以便管端张开。
