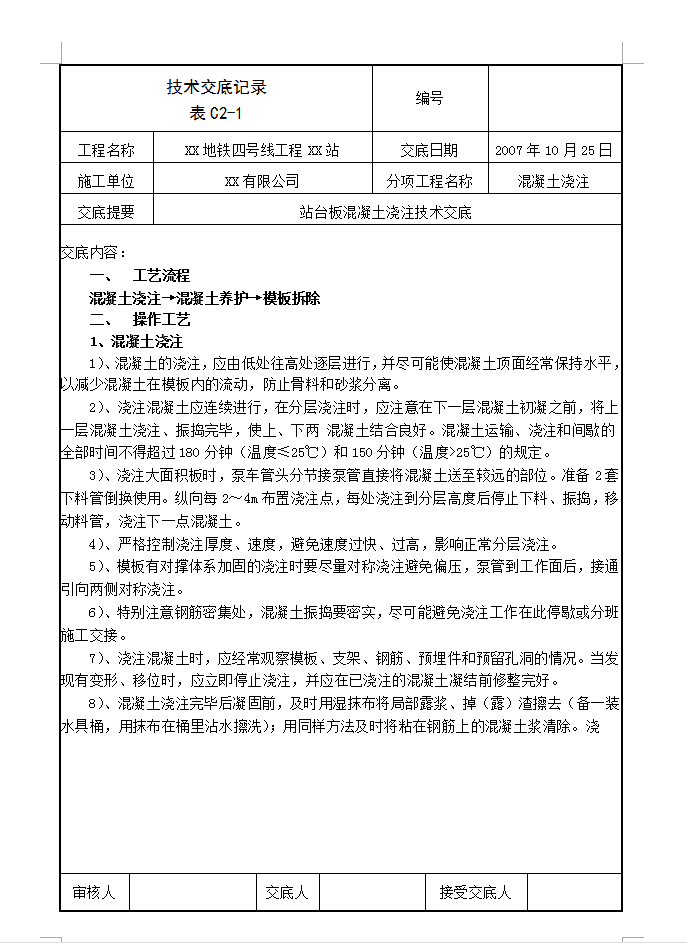

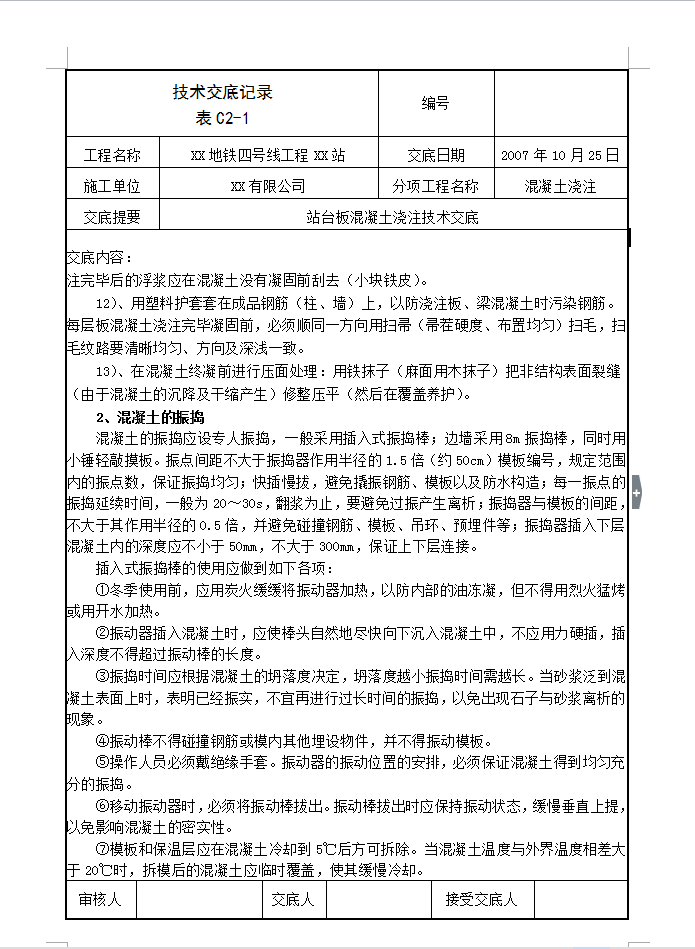

混凝土浇注:1)、混凝土的浇注,应由低处往高处逐层进行,并尽可能使混凝土顶面经常保持水平,以减少混凝土在模板内的流动,防止骨料和砂浆分离。2)、浇注混凝土应连续进行,在分层浇注时,应注意在下一层混凝土初凝之前,将上一层混凝土浇注、振捣完毕,使上、下两 混凝土结合良好。混凝土运输、浇注和间歇的全部时间不得超过180分钟(温度≤25℃)和150分钟(温度>25℃)的规定。3)、浇注大面积板时,泵车管头分节接泵管直接将混凝土送至较远的部位。准备2套下料管倒换使用。纵向每2~4m布置浇注点,每处浇注到分层高度后停止下料、振捣,移动料管,浇注下一点混凝土。4)、严格控制浇注厚度、速度,避免速度过快、过高,影响正常分层浇注。5)、模板有对撑体系加固的浇注时要尽量对称浇注避免偏压,泵管到工作面后,接通引向两侧对称浇注。
