地铁工程桥桩土体地面注浆加固施工交底

2023-04-15 轨道工程 0 777
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 0积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员
详情介绍

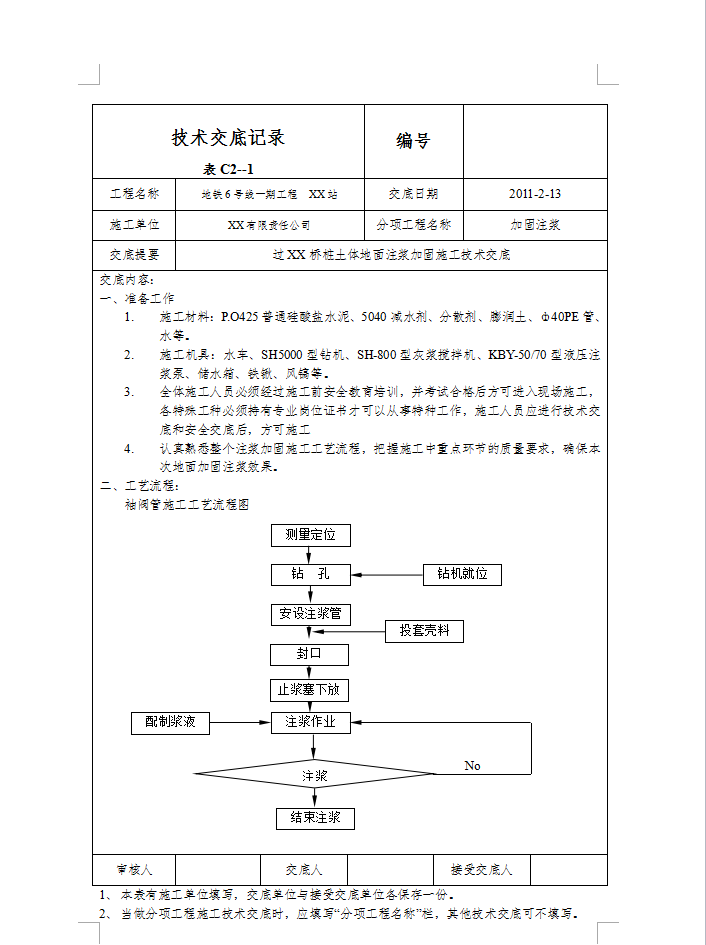

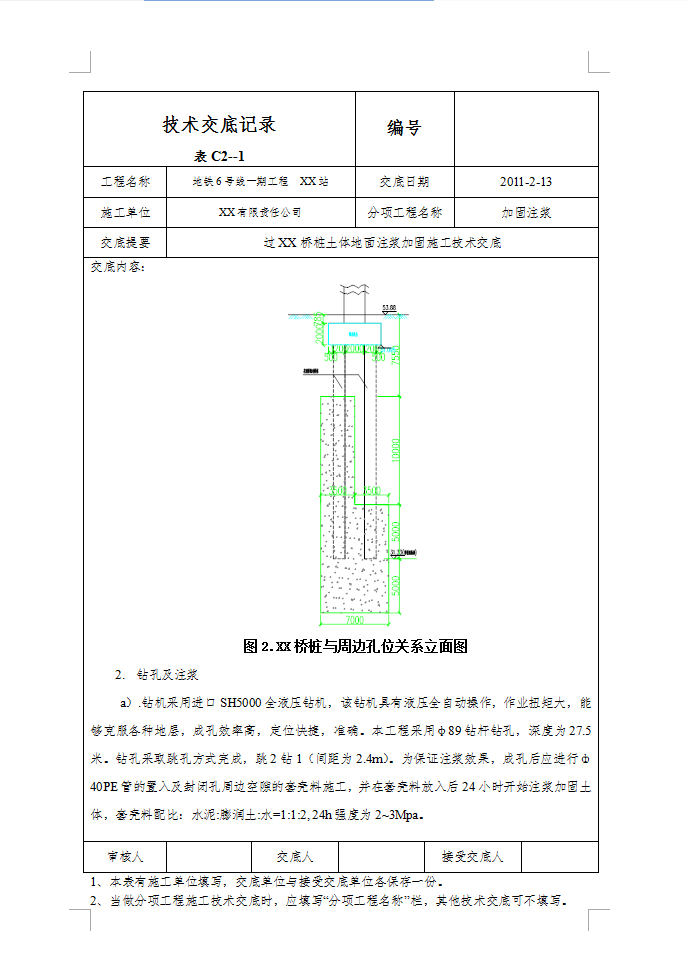

机具及孔位布置:采用袖阀管注浆对地面桥桩周围土体进行加固,予以花园桥桥桩保护,钻头采用直径为φ95mm,钻杆直径φ89mm,孔位间距800mm,孔深为32.0m。加固范围为7.00m *28.00m。注浆孔共计232根,注浆孔间距均为0.8m/个,孔深为27.5m。其中靠近结构侧注浆范围为-7.5m至-27.5m、背离结构侧注浆范围为-17.5m至-27.5m,详见花园桥桥桩平面布孔图1所示及立面图。如个别孔位因现场条件限制不能施工,则由现场技术员调整位置,错开,但必须保证钻孔数量和质量。新做桥桩位置注浆时应注意附近钻孔的注浆水灰比,其水灰比应大些,配置成1:1.3为宜,并添加8‰5040减水剂。
