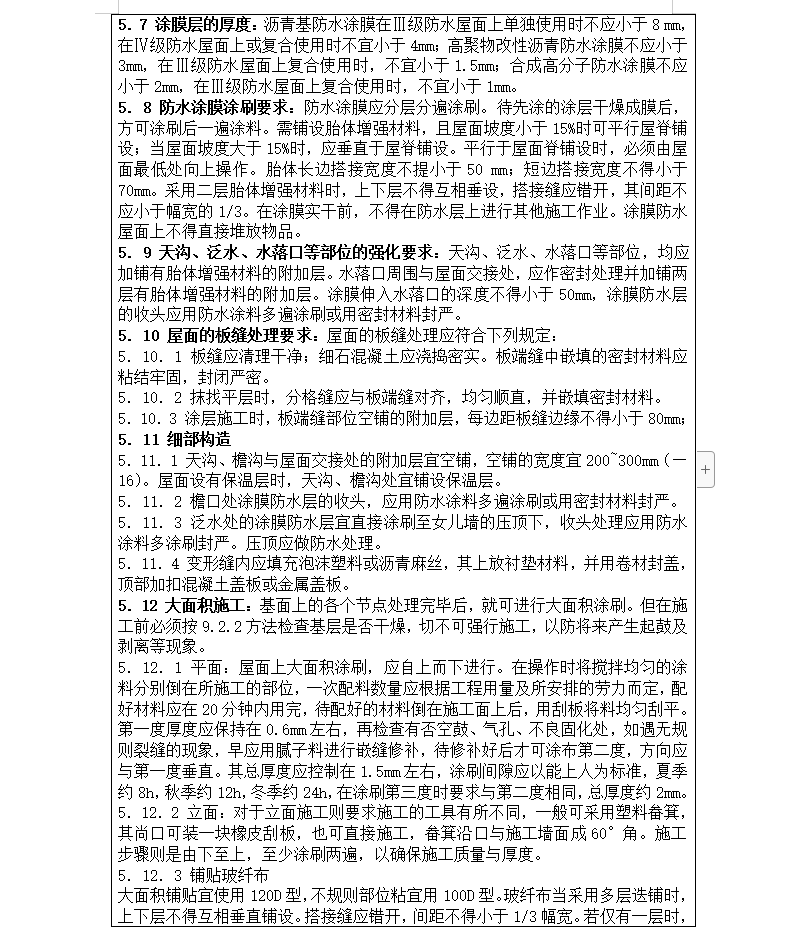

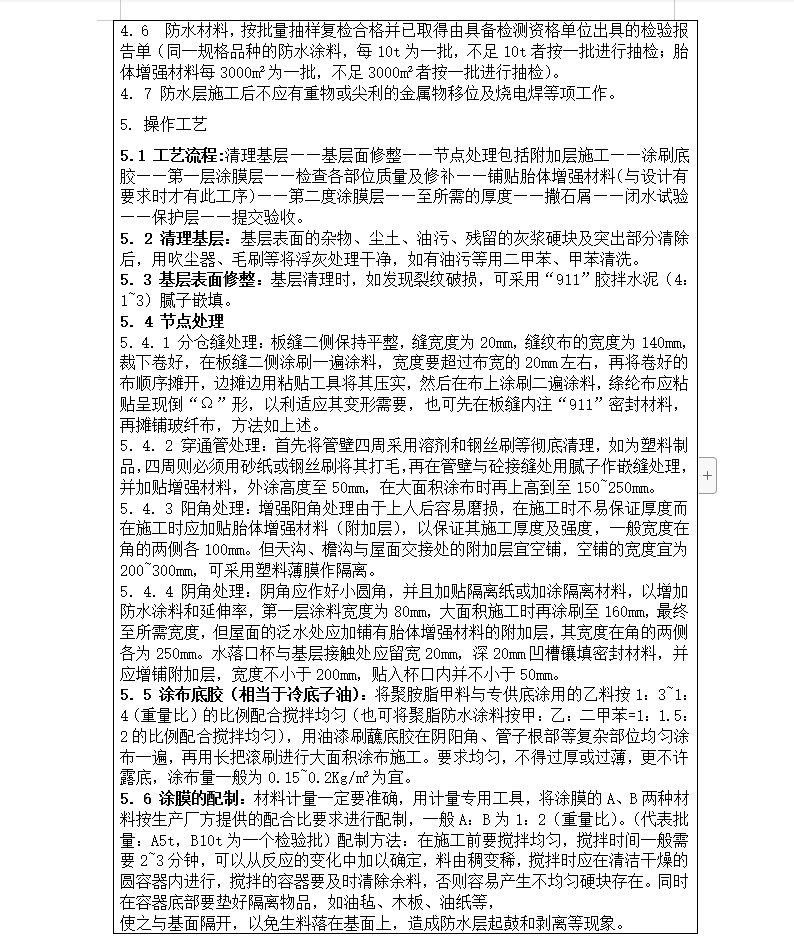

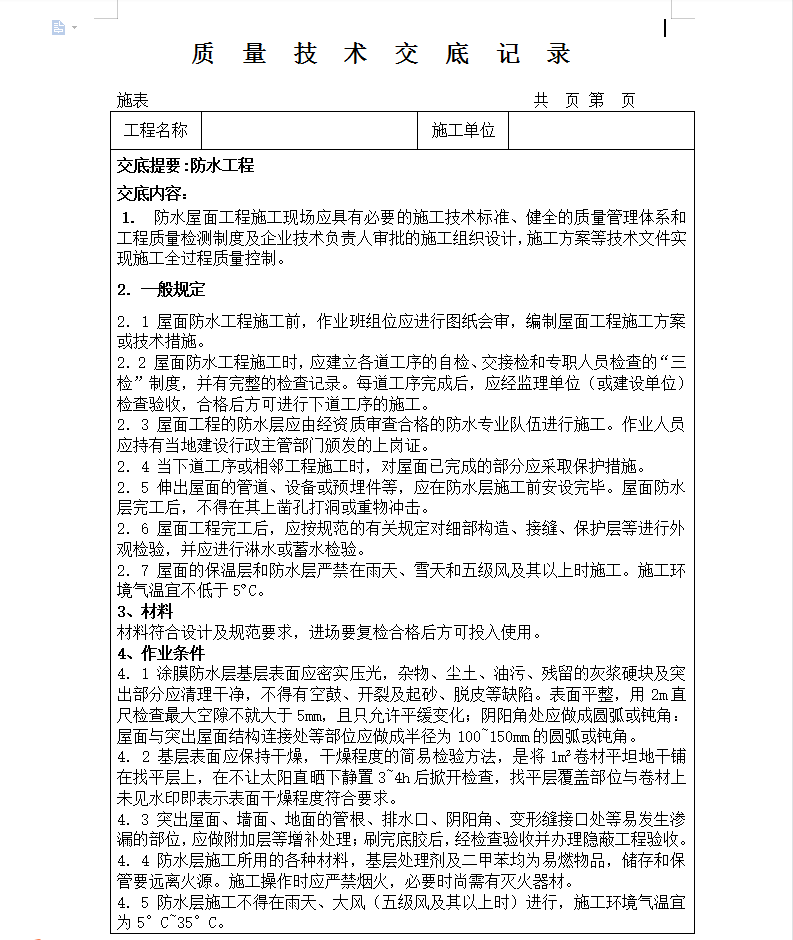

屋面防水工程施工前,作业班组位应进行图纸会审,编制屋面工程施工方案或技术措施。屋面防水工程施工时,应建立各道工序的自检、交接检和专职人员检查的“三检”制度,并有完整的检查记录。每道工序完成后,应经监理单位(或建设单位)检查验收,合格后方可进行下道工序的施工。屋面工程的防水层应由经资质审查合格的防水专业队伍进行施工。作业人员应持有当地建设行政主管部门颁发的上岗证。
