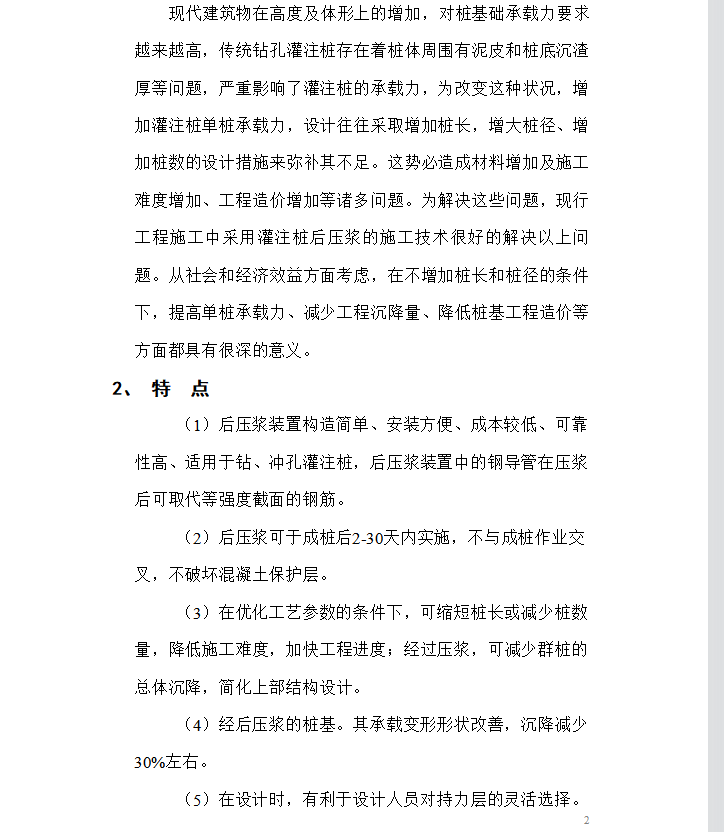

(1)后压浆装置构造简单、安装方便、成本较低、可靠性高、适用于钻、冲孔灌注桩,后压浆装置中的钢导管在压浆后可取代等强度截面的钢筋。(2)后压浆可于成桩后2-30天内实施,不与成桩作业交叉,不破坏混凝土保护层。(3)在优化工艺参数的条件下,可缩短桩长或减少桩数量,降低施工难度,加快工程进度;经过压浆,可减少群桩的总体沉降,简化上部结构设计。(4)经后压浆的桩基。其承载变形形状改善,沉降减少30%左右。
