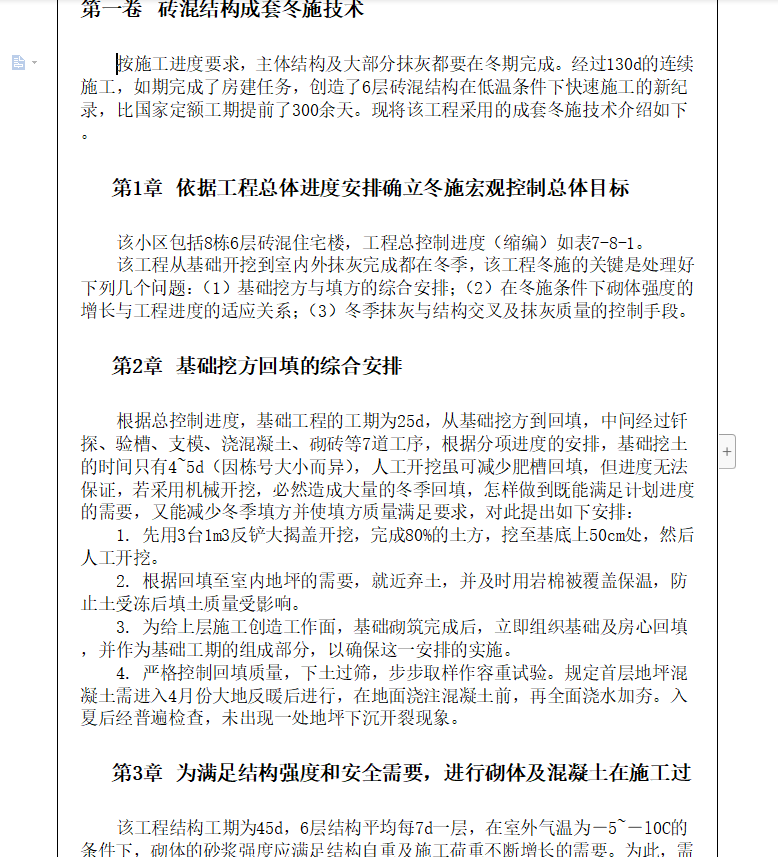

该小区包括8栋6层砖混住宅楼,工程总控制进度(缩编)如表。该工程从基础开挖到室内外抹灰完成都在冬季,该工程冬施的关键是处理好下列几个问题:(1)基础挖方与填方的综合安排;(2)在冬施条件下砌体强度的增长与工程进度的适应关系;(3)冬季抹灰与结构交叉及抹灰质量的控制手段。
根据总控制进度,基础工程的工期为25d,从基础挖方到回填,中间经过钎探、验槽、支模、浇混凝土、砌砖等7道工序,根据分项进度的安排,基础挖土的时间只有4~5d(因栋号大小而异),人工开挖虽可减少肥槽回填,但进度无法保证,若采用机械开挖,必然造成大量的冬季回填,怎样做到既能满足计划进度的需要,又能减少冬季填方并使填方质量满足要求
