建筑施工工艺
最近更新 2023年04月15日
资源编号 276476

#最新
建筑施工工艺

2023-04-15 建筑工艺工法 0 648
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 3积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员
详情介绍

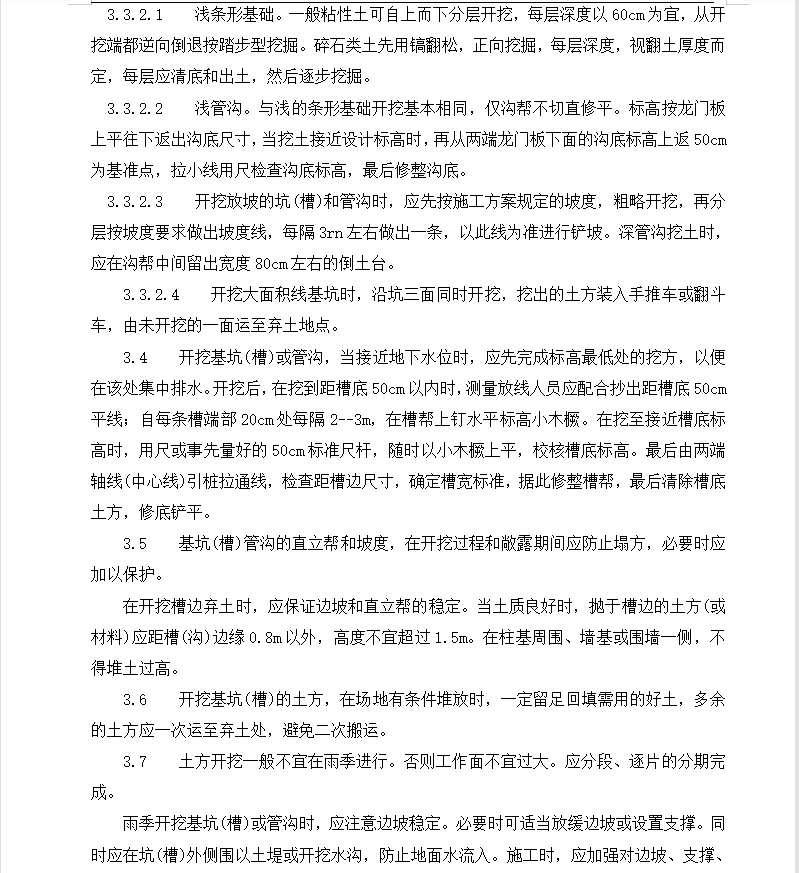

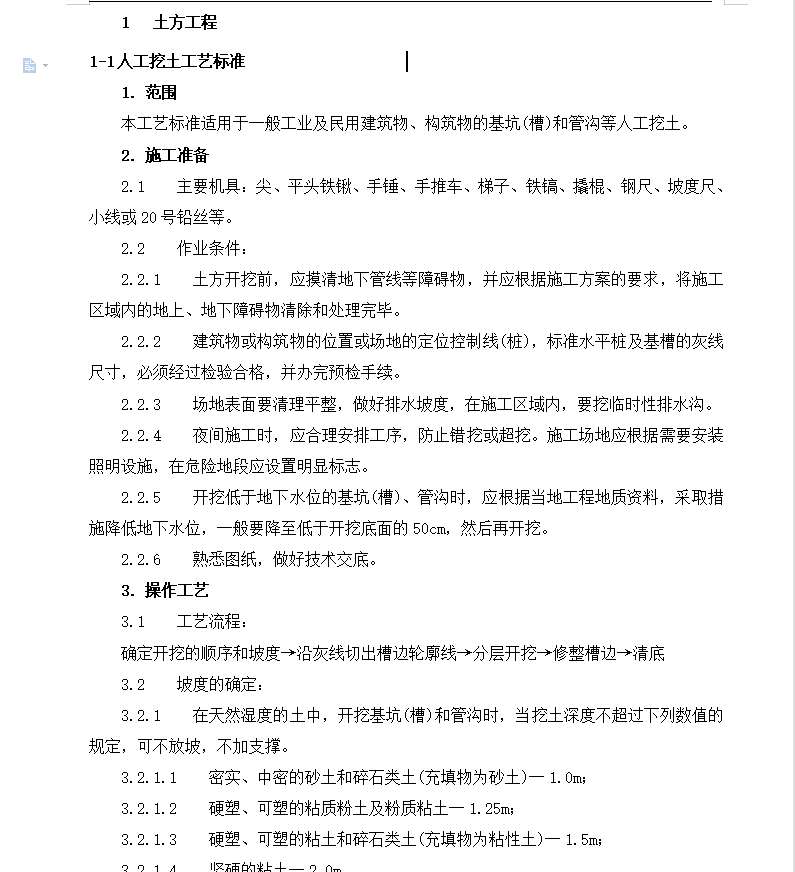

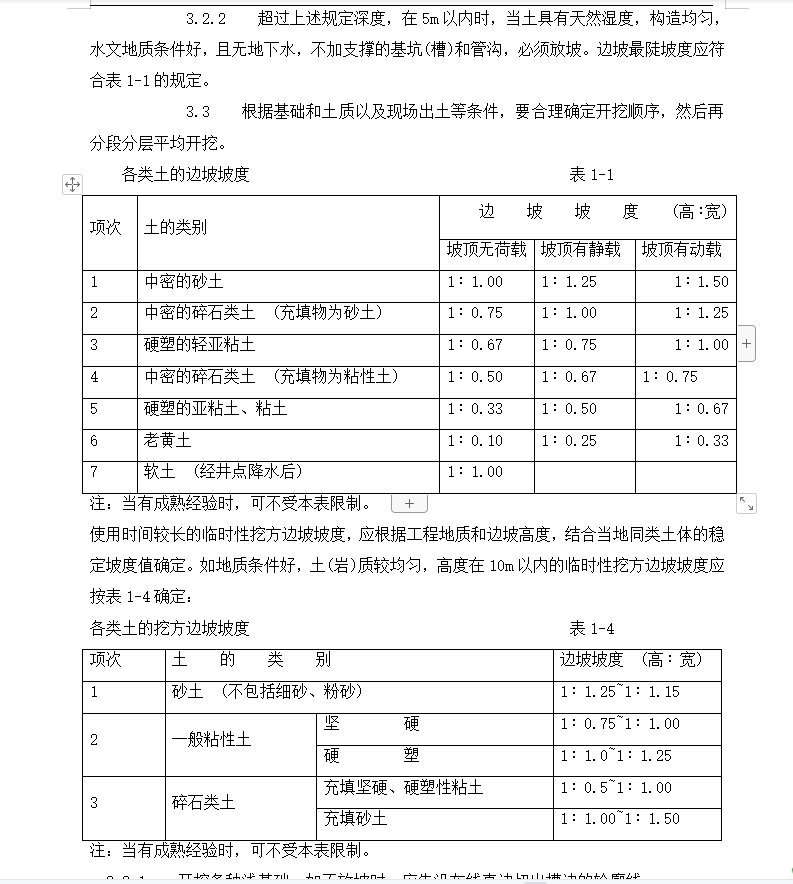

本工艺标准适用于一般工业及民用建筑物、构筑物的基坑(槽)和管沟等人工挖土。
2.1  主要机具:尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线或20号铅丝等。
2.2  作业条件:
2.2.1  土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。
2.2.2  建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续。
2.2.3  场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟。
2.2.4  夜间施工时,应合理安排工序,防止错挖或超挖。施工场地应根据需要安装照明设施,在危险地段应设置明显标志。
2.2.5  开挖低于地下水位的基坑(槽)、管沟时,应根据当地工程地质资料,采取措施降低地下水位,一般要降至低于开挖底面的50cm,然后再开挖。
2.2.6  熟悉图纸,做好技术交底。

资源下载此资源下载价格为3积分,VIP 8折、终身VIP免费,请先
客服微信:18081414629

西南工程联盟 建筑工艺工法 建筑施工工艺 https://www.xngclm.com/276476.html

创始人贺轩的秘书助理

常见问题

相关文章

发表评论
暂无评论
官方客服团队

为您解决烦忧 - 24小时在线 专业服务
